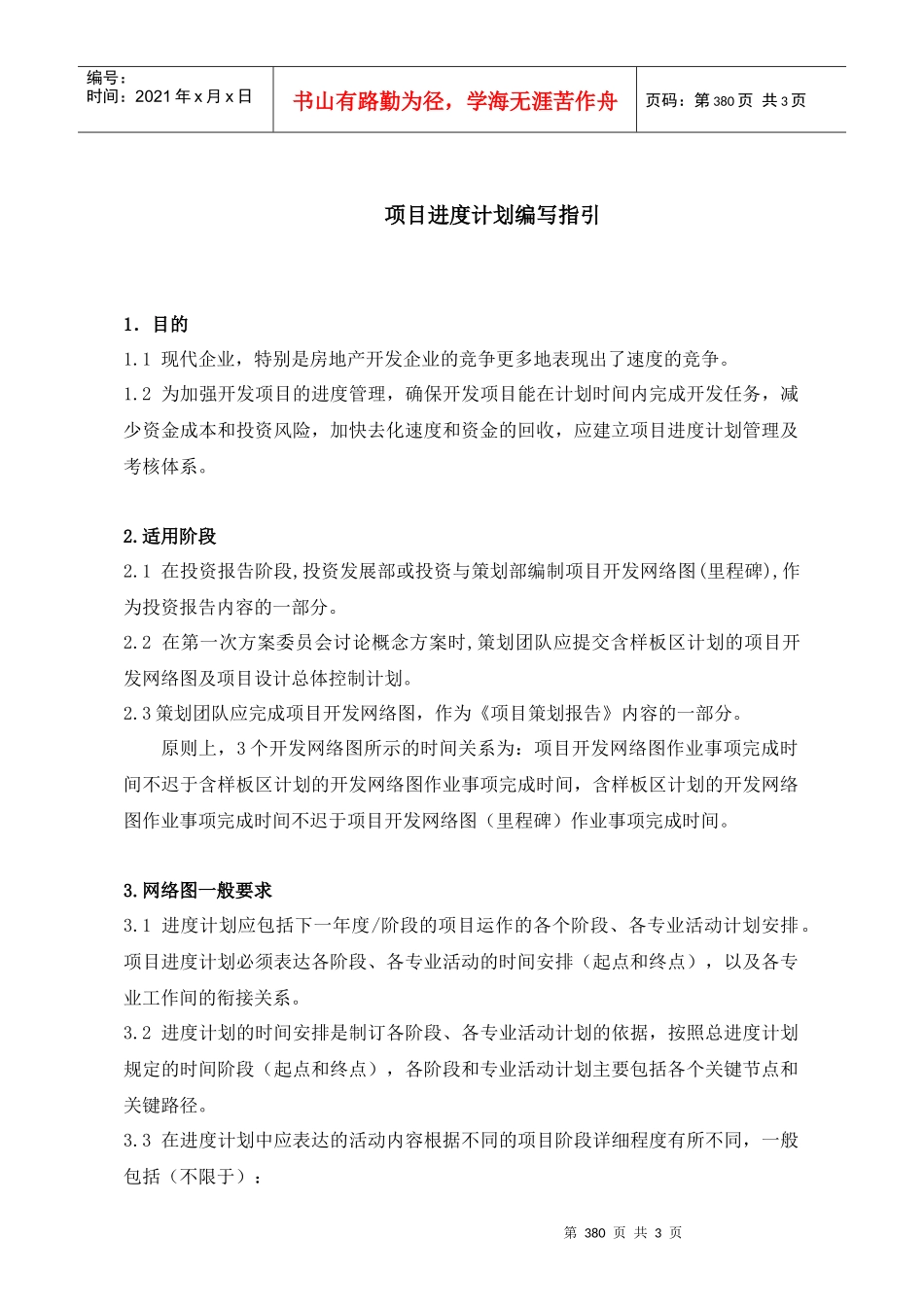

第380页共3页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第380页共3页项目进度计划编写指引1.目的1
1现代企业,特别是房地产开发企业的竞争更多地表现出了速度的竞争
2为加强开发项目的进度管理,确保开发项目能在计划时间内完成开发任务,减少资金成本和投资风险,加快去化速度和资金的回收,应建立项目进度计划管理及考核体系
1在投资报告阶段,投资发展部或投资与策划部编制项目开发网络图(里程碑),作为投资报告内容的一部分
2在第一次方案委员会讨论概念方案时,策划团队应提交含样板区计划的项目开发网络图及项目设计总体控制计划
3策划团队应完成项目开发网络图,作为《项目策划报告》内容的一部分
原则上,3个开发网络图所示的时间关系为:项目开发网络图作业事项完成时间不迟于含样板区计划的开发网络图作业事项完成时间,含样板区计划的开发网络图作业事项完成时间不迟于项目开发网络图(里程碑)作业事项完成时间
网络图一般要求3
1进度计划应包括下一年度/阶段的项目运作的各个阶段、各专业活动计划安排
项目进度计划必须表达各阶段、各专业活动的时间安排(起点和终点),以及各专业工作间的衔接关系
2进度计划的时间安排是制订各阶段、各专业活动计划的依据,按照总进度计划规定的时间阶段(起点和终点),各阶段和专业活动计划主要包括各个关键节点和关键路径
3在进度计划中应表达的活动内容根据不同的项目阶段详细程度有所不同,一般包括(不限于):第381页共3页第380页共3页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第381页共3页a)规划、设计(如概念性方案、实施方案、总图、建筑单体设计、园林景观设计、施工图设计开始及完成时间、各种手续报批等时间计划);b)工程(如项目某一期开工及竣工验收的时间计划);c)销售(如内部认购、取得预售证
