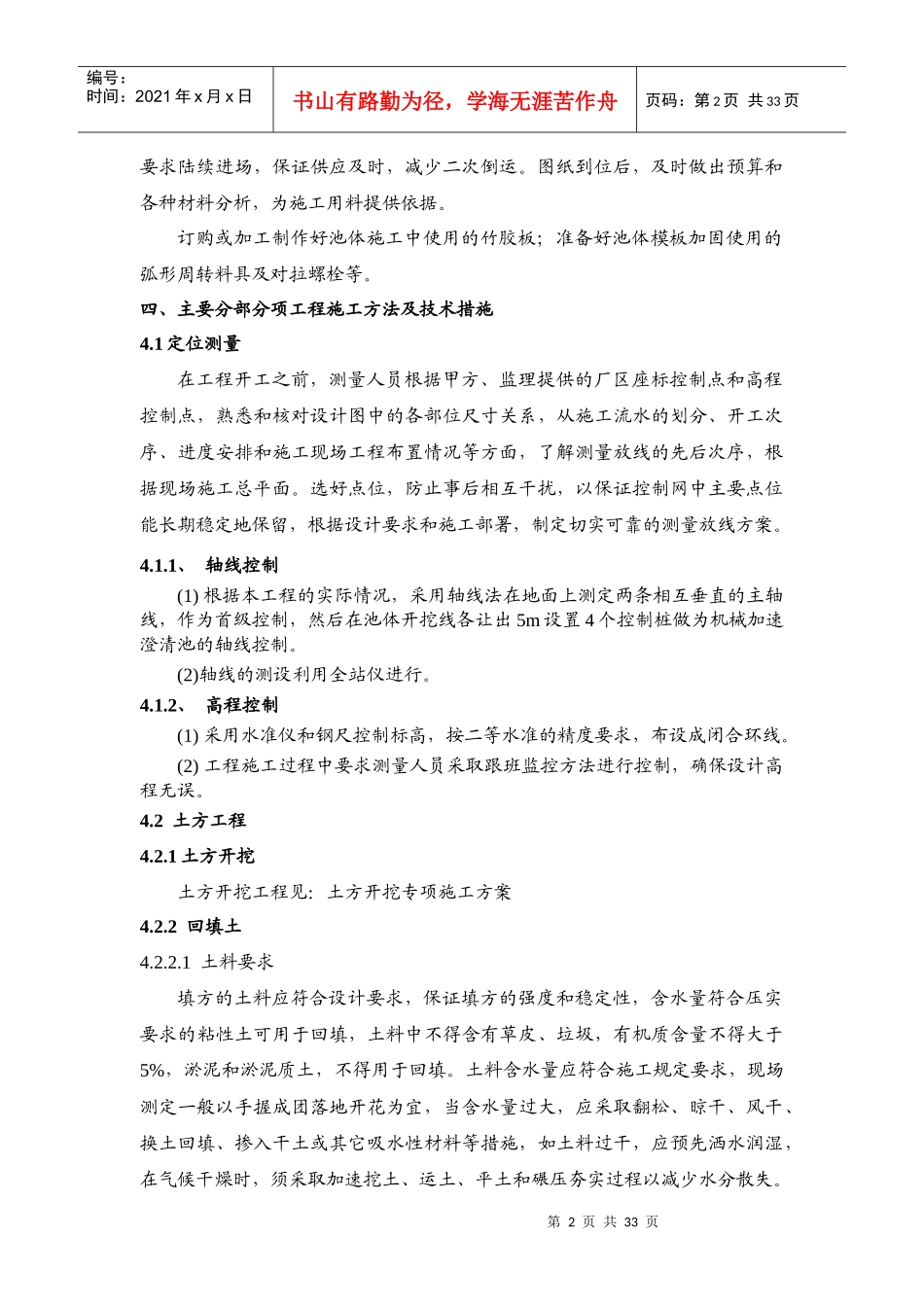

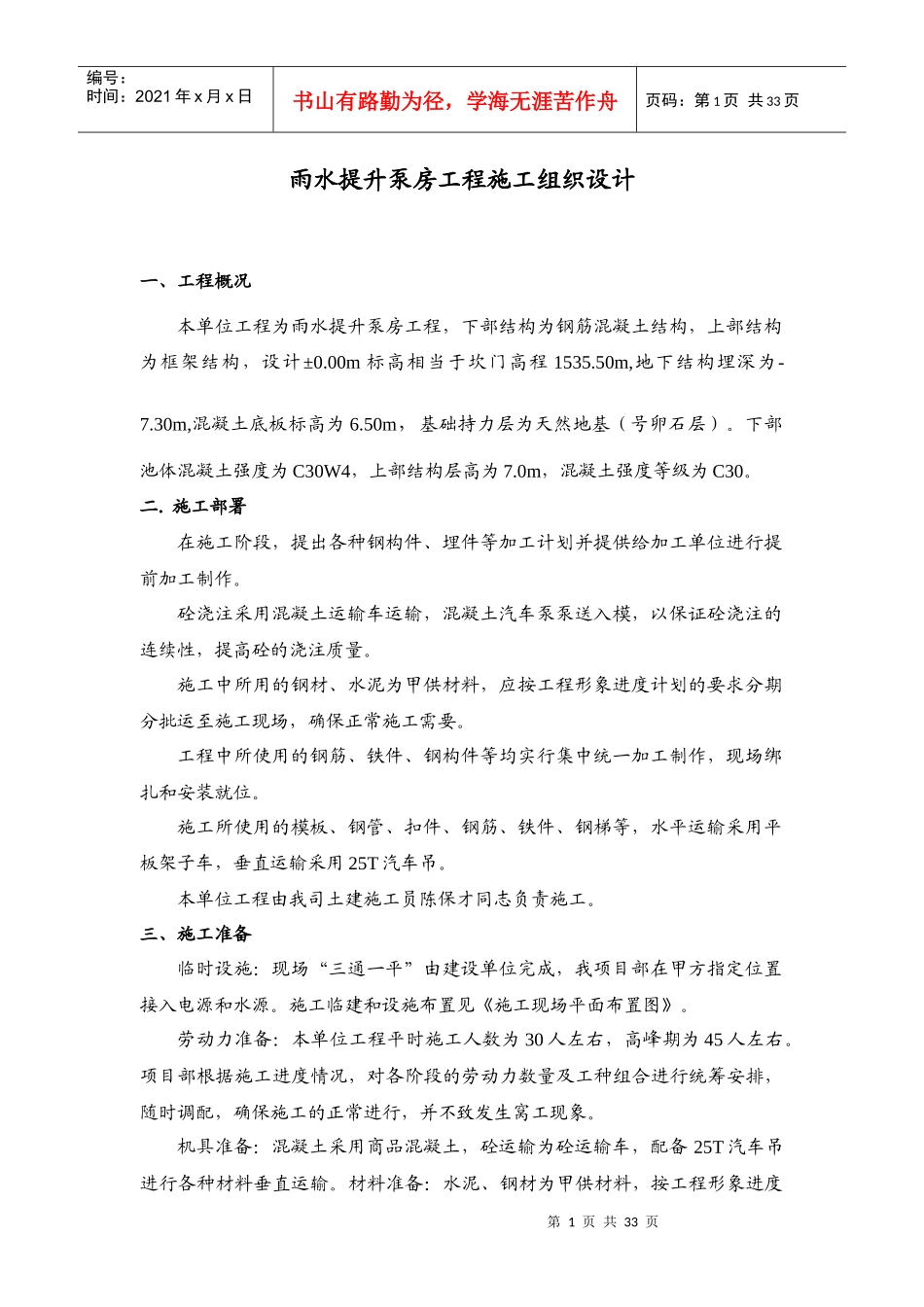

甘肃二建大唐西固热电项目部施工组织设计雨水提升泵房工程批准:审核:编制:2008年5月第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页雨水提升泵房工程施工组织设计一、工程概况本单位工程为雨水提升泵房工程,下部结构为钢筋混凝土结构,上部结构为框架结构,设计±0
00m标高相当于坎门高程1535
50m,地下结构埋深为-7
30m,混凝土底板标高为6
50m,基础持力层为天然地基(号卵石层)
下部池体混凝土强度为C30W4,上部结构层高为7
0m,混凝土强度等级为C30
施工部署在施工阶段,提出各种钢构件、埋件等加工计划并提供给加工单位进行提前加工制作
砼浇注采用混凝土运输车运输,混凝土汽车泵泵送入模,以保证砼浇注的连续性,提高砼的浇注质量
施工中所用的钢材、水泥为甲供材料,应按工程形象进度计划的要求分期分批运至施工现场,确保正常施工需要
工程中所使用的钢筋、铁件、钢构件等均实行集中统一加工制作,现场绑扎和安装就位
施工所使用的模板、钢管、扣件、钢筋、铁件、钢梯等,水平运输采用平板架子车,垂直运输采用25T汽车吊
本单位工程由我司土建施工员陈保才同志负责施工
三、施工准备临时设施:现场“三通一平”由建设单位完成,我项目部在甲方指定位置接入电源和水源
施工临建和设施布置见《施工现场平面布置图》
劳动力准备:本单位工程平时施工人数为30人左右,高峰期为45人左右
项目部根据施工进度情况,对各阶段的劳动力数量及工种组合进行统筹安排,随时调配,确保施工的正常进行,并不致发生窝工现象
机具准备:混凝土采用商品混凝土,砼运输为砼运输车,配备25T汽车吊进行各种材料垂直运输
