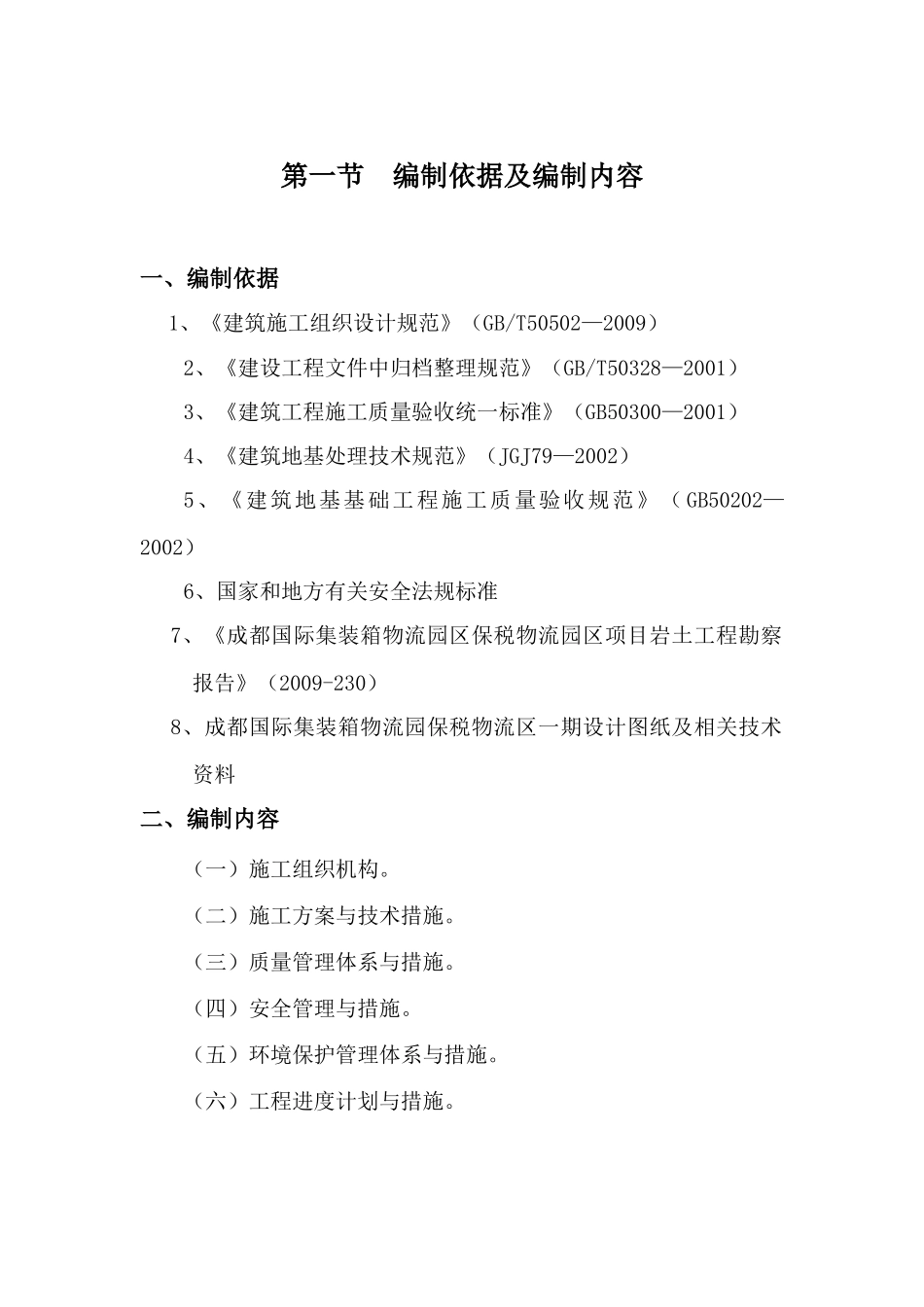

第一节编制依据及编制内容一、编制依据1、《建筑施工组织设计规范》(GB/T50502—2009)2、《建设工程文件中归档整理规范》(GB/T50328—2001)3、《建筑工程施工质量验收统一标准》(GB50300—2001)4、《建筑地基处理技术规范》(JGJ79—2002)5、《建筑地基基础工程施工质量验收规范》(GB50202—2002)6、国家和地方有关安全法规标准7、《成都国际集装箱物流园区保税物流园区项目岩土工程勘察报告》(2009-230)8、成都国际集装箱物流园保税物流区一期设计图纸及相关技术资料二、编制内容(一)施工组织机构
(二)施工方案与技术措施
(三)质量管理体系与措施
(四)安全管理与措施
(五)环境保护管理体系与措施
(六)工程进度计划与措施

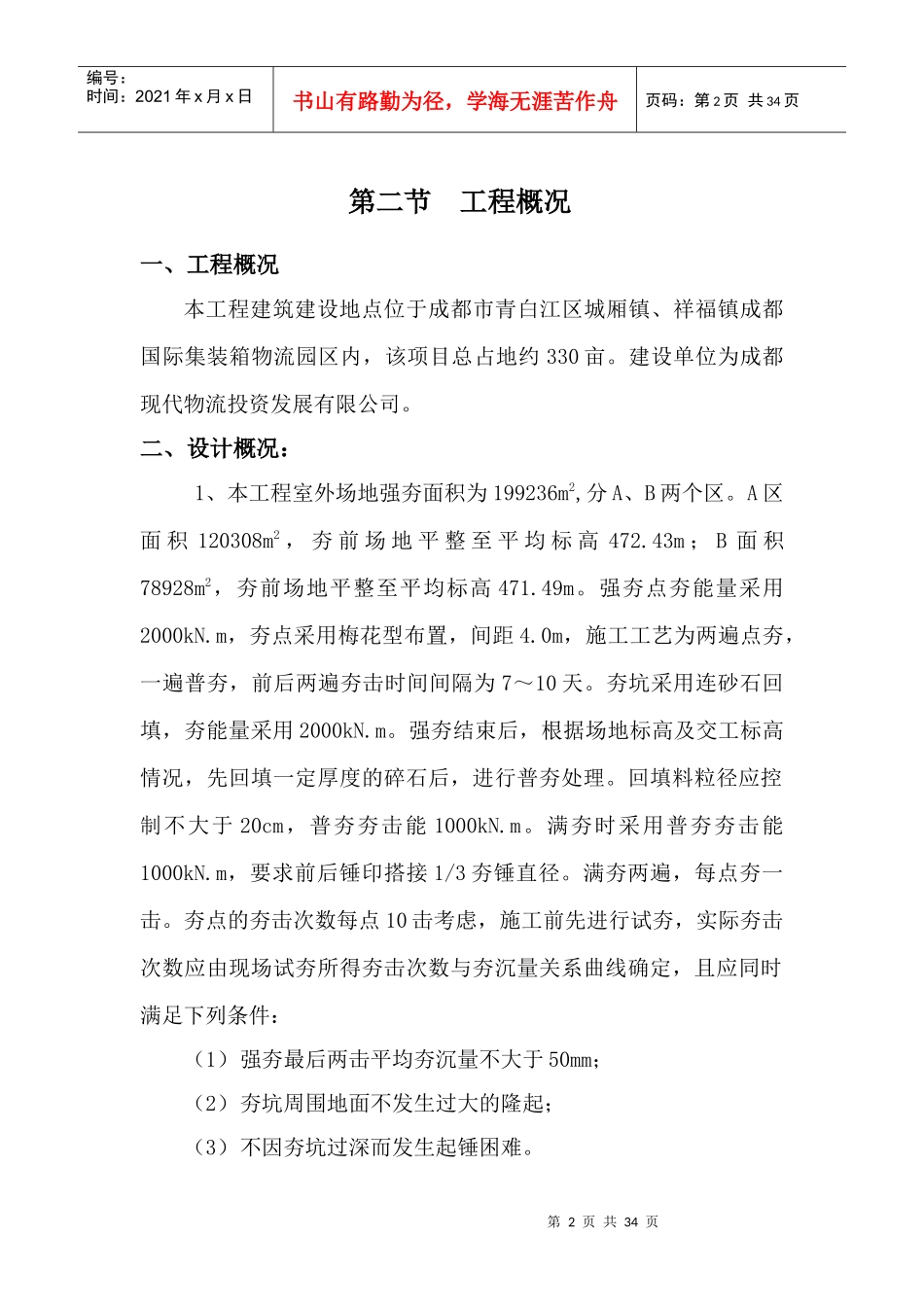

第2页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页第二节工程概况一、工程概况本工程建筑建设地点位于成都市青白江区城厢镇、祥福镇成都国际集装箱物流园区内,该项目总占地约330亩
建设单位为成都现代物流投资发展有限公司

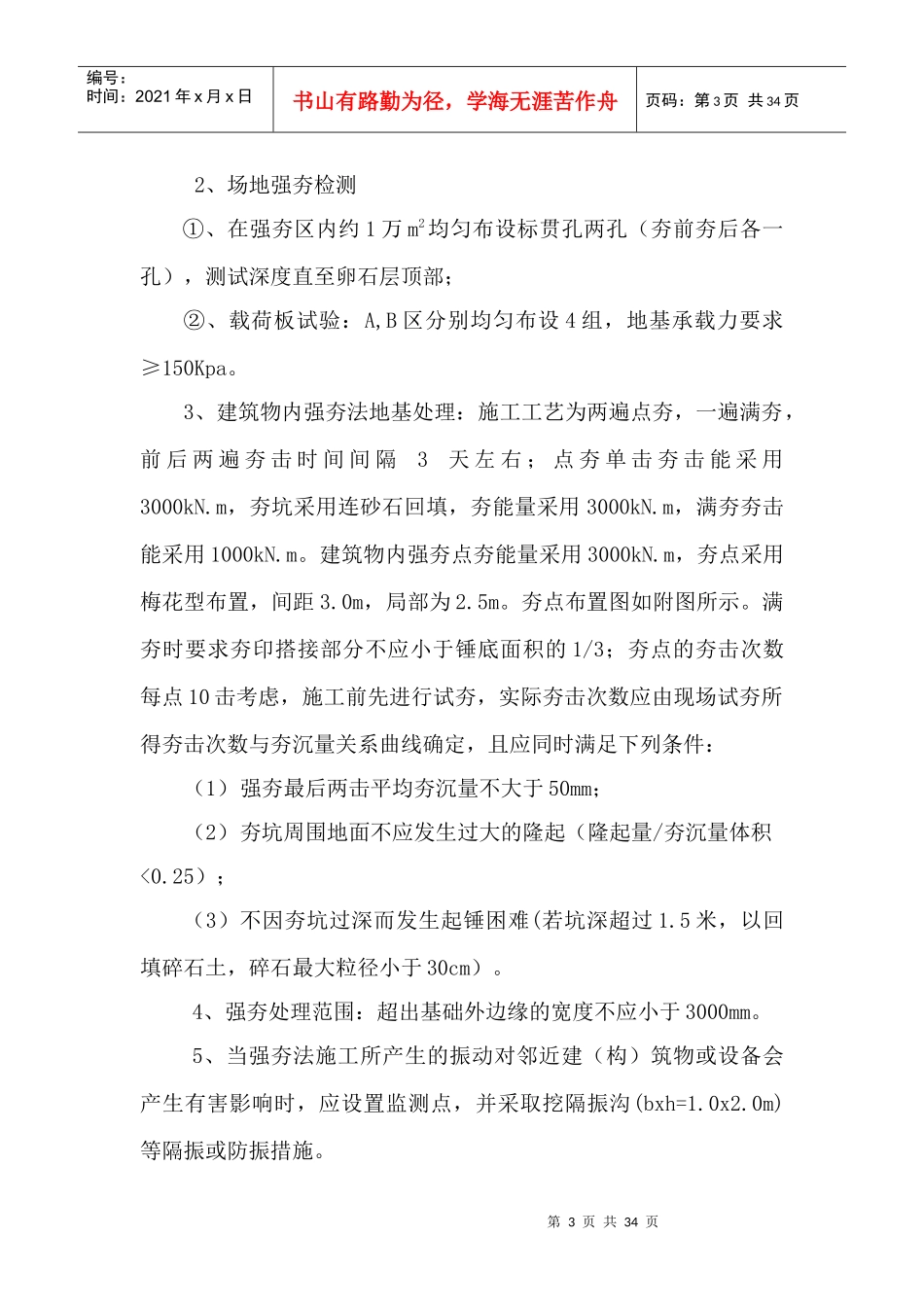

二、设计概况:1、本工程室外场地强夯面积为199236m2,分A、B两个区
A区面积120308m2,夯前场地平整至平均标高472
43m;B面积78928m2,夯前场地平整至平均标高471
强夯点夯能量采用2000kN
m,夯点采用梅花型布置,间距4
0m,施工工艺为两遍点夯,一遍普夯,前后两遍夯击时间间隔为7~10天
夯坑采用连砂石回填,夯能量采用2000kN
强夯结束后,根据场地标高及交工标高情况,先回填一定厚度的碎石后,进行普夯处理
回填料粒径应控制不大于20cm,普夯夯击能1000kN
满夯时采用普夯夯击能1000kN
m,要求前后锤印搭接1/3夯锤直径
满夯两遍,每点夯一击
夯点的夯击次数每点10击考虑,施工前先进行试夯,实
