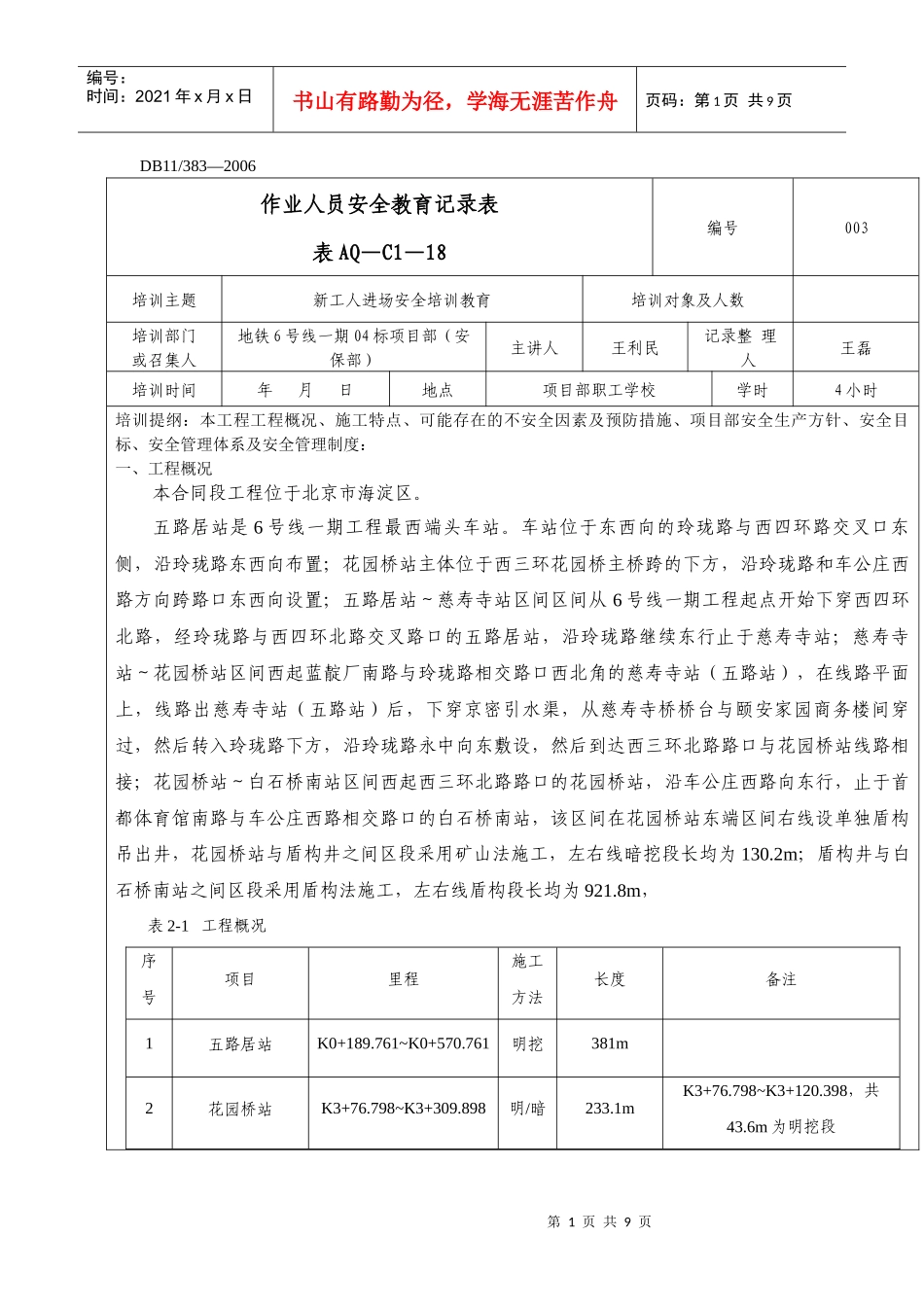

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页DB11/383—2006作业人员安全教育记录表表AQ—C1—18编号003培训主题新工人进场安全培训教育培训对象及人数培训部门或召集人地铁6号线一期04标项目部(安保部)主讲人王利民记录整理人王磊培训时间年月日地点项目部职工学校学时4小时培训提纲:本工程工程概况、施工特点、可能存在的不安全因素及预防措施、项目部安全生产方针、安全目标、安全管理体系及安全管理制度:一、工程概况本合同段工程位于北京市海淀区

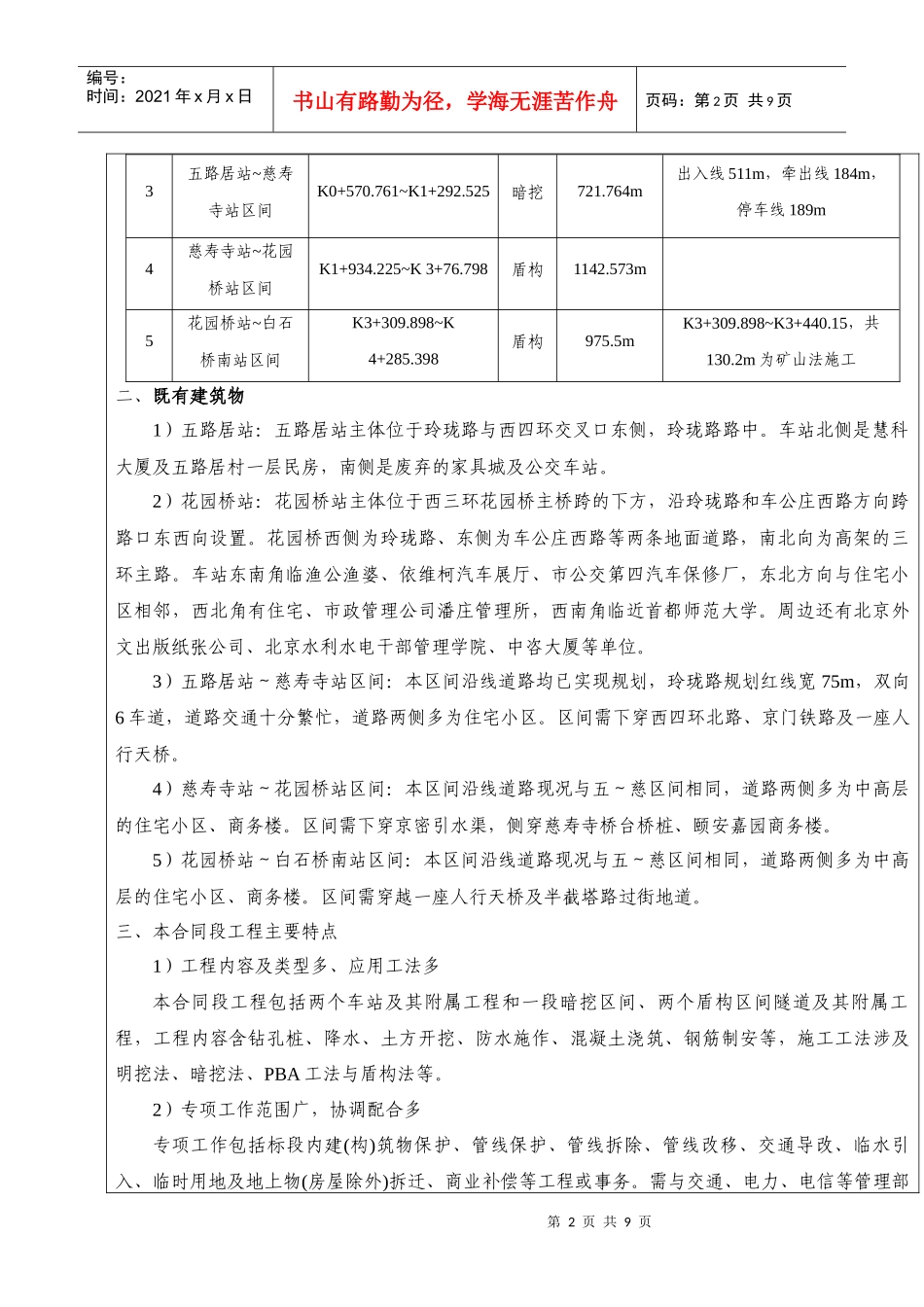

五路居站是6号线一期工程最西端头车站

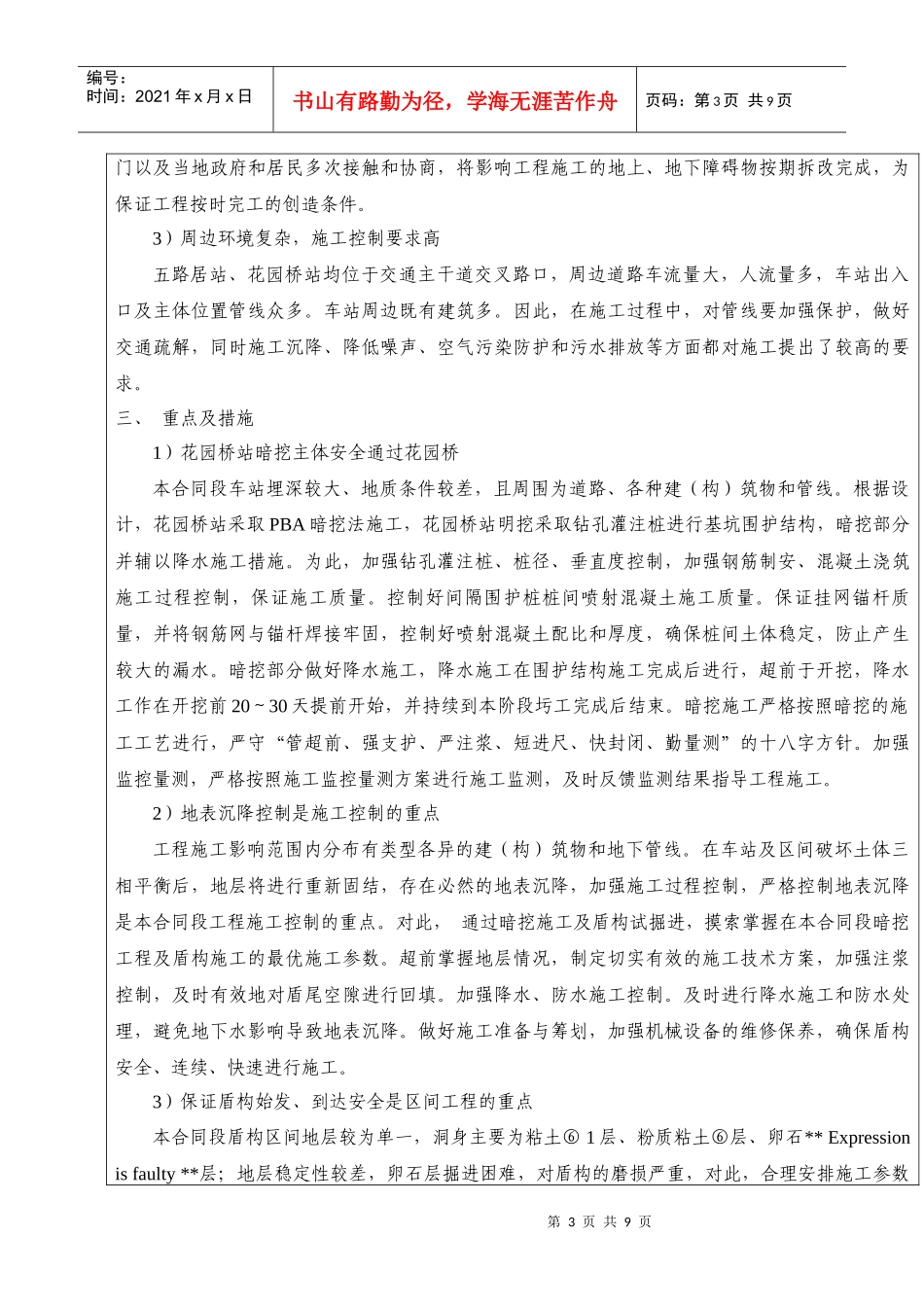

车站位于东西向的玲珑路与西四环路交叉口东侧,沿玲珑路东西向布置;花园桥站主体位于西三环花园桥主桥跨的下方,沿玲珑路和车公庄西路方向跨路口东西向设置;五路居站~慈寿寺站区间区间从6号线一期工程起点开始下穿西四环北路,经玲珑路与西四环北路交叉路口的五路居站,沿玲珑路继续东行止于慈寿寺站;慈寿寺站~花园桥站区间西起蓝靛厂南路与玲珑路相交路口西北角的慈寿寺站(五路站),在线路平面上,线路出慈寿寺站(五路站)后,下穿京密引水渠,从慈寿寺桥桥台与颐安家园商务楼间穿过,然后转入玲珑路下方,沿玲珑路永中向东敷设,然后到达西三环北路路口与花园桥站线路相接;花园桥站~白石桥南站区间西起西三环北路路口的花园桥站,沿车公庄西路向东行,止于首都体育馆南路与车公庄西路相交路口的白石桥南站,该区间在花园桥站东端区间右线设单独盾构吊出井,花园桥站与盾构井之间区段采用矿山法施工,左右线暗挖段长均为130
2m;盾构井与白石桥南站之间区段采用盾构法施工,左右线盾构段长均为921
8m,表2-1工程概况序号项目里程施工方法长度备注1五路居站K0+189
761~K0+570
761明挖381m2花园桥站K3+76
798~K3+309
898明/暗233
1mK3+76
798~K3+
