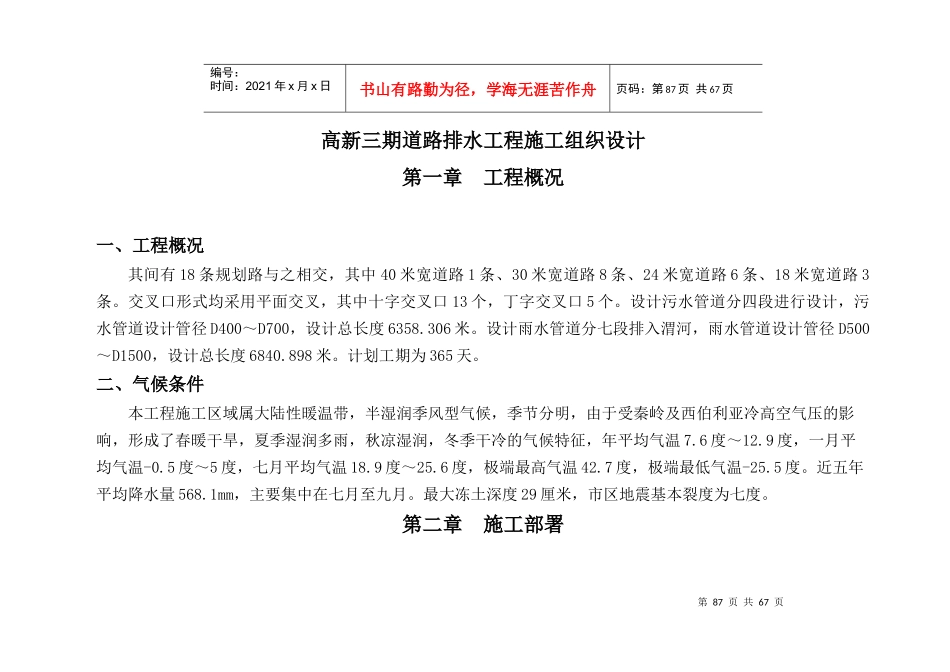

第87页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第87页共67页高新三期道路排水工程施工组织设计第一章工程概况一、工程概况其间有18条规划路与之相交,其中40米宽道路1条、30米宽道路8条、24米宽道路6条、18米宽道路3条
交叉口形式均采用平面交叉,其中十字交叉口13个,丁字交叉口5个
设计污水管道分四段进行设计,污水管道设计管径D400~D700,设计总长度6358
设计雨水管道分七段排入渭河,雨水管道设计管径D500~D1500,设计总长度6840
计划工期为365天
二、气候条件本工程施工区域属大陆性暖温带,半湿润季风型气候,季节分明,由于受秦岭及西伯利亚冷高空气压的影响,形成了春暖干旱,夏季湿润多雨,秋凉湿润,冬季干冷的气候特征,年平均气温7
9度,一月平均气温-0
5度~5度,七月平均气温18
6度,极端最高气温42
7度,极端最低气温-25
近五年平均降水量568
1mm,主要集中在七月至九月
最大冻土深度29厘米,市区地震基本裂度为七度

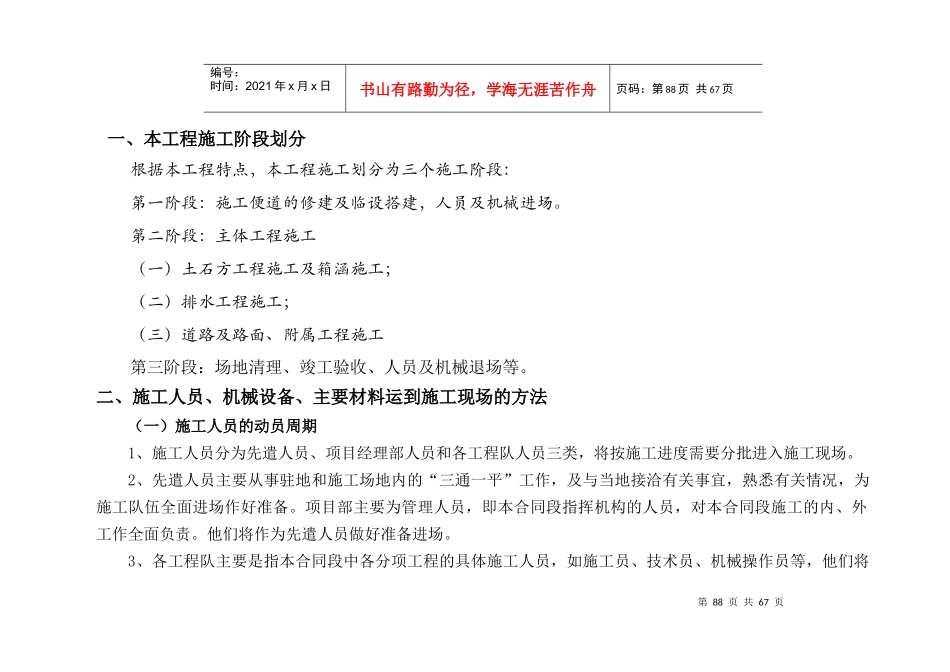

第二章施工部署第88页共67页第87页共67页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第88页共67页一、本工程施工阶段划分根据本工程特点,本工程施工划分为三个施工阶段:第一阶段:施工便道的修建及临设搭建,人员及机械进场
第二阶段:主体工程施工(一)土石方工程施工及箱涵施工;(二)排水工程施工;(三)道路及路面、附属工程施工第三阶段:场地清理、竣工验收、人员及机械退场等
二、施工人员、机械设备、主要材料运到施工现场的方法(一)施工人员的动员周期1、施工人员分为先遣人员、项目经理部人员和各工程队人员三类,将按施工进度需要分批进入施工现场

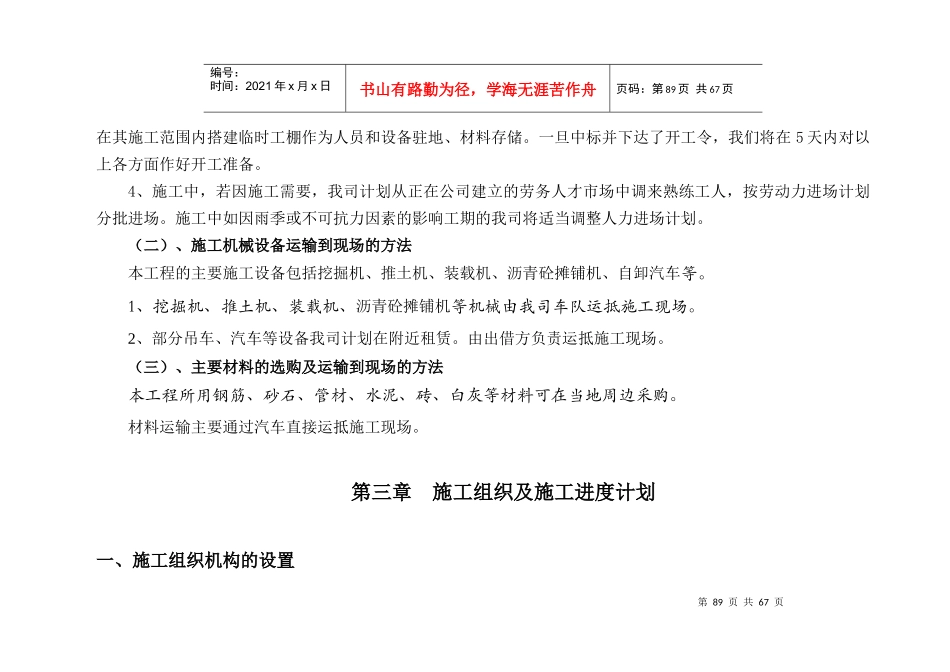

2、先遣人员主要从事驻地和施工场地内的“三通一平”工作,及与当地接洽有关事宜,熟悉
