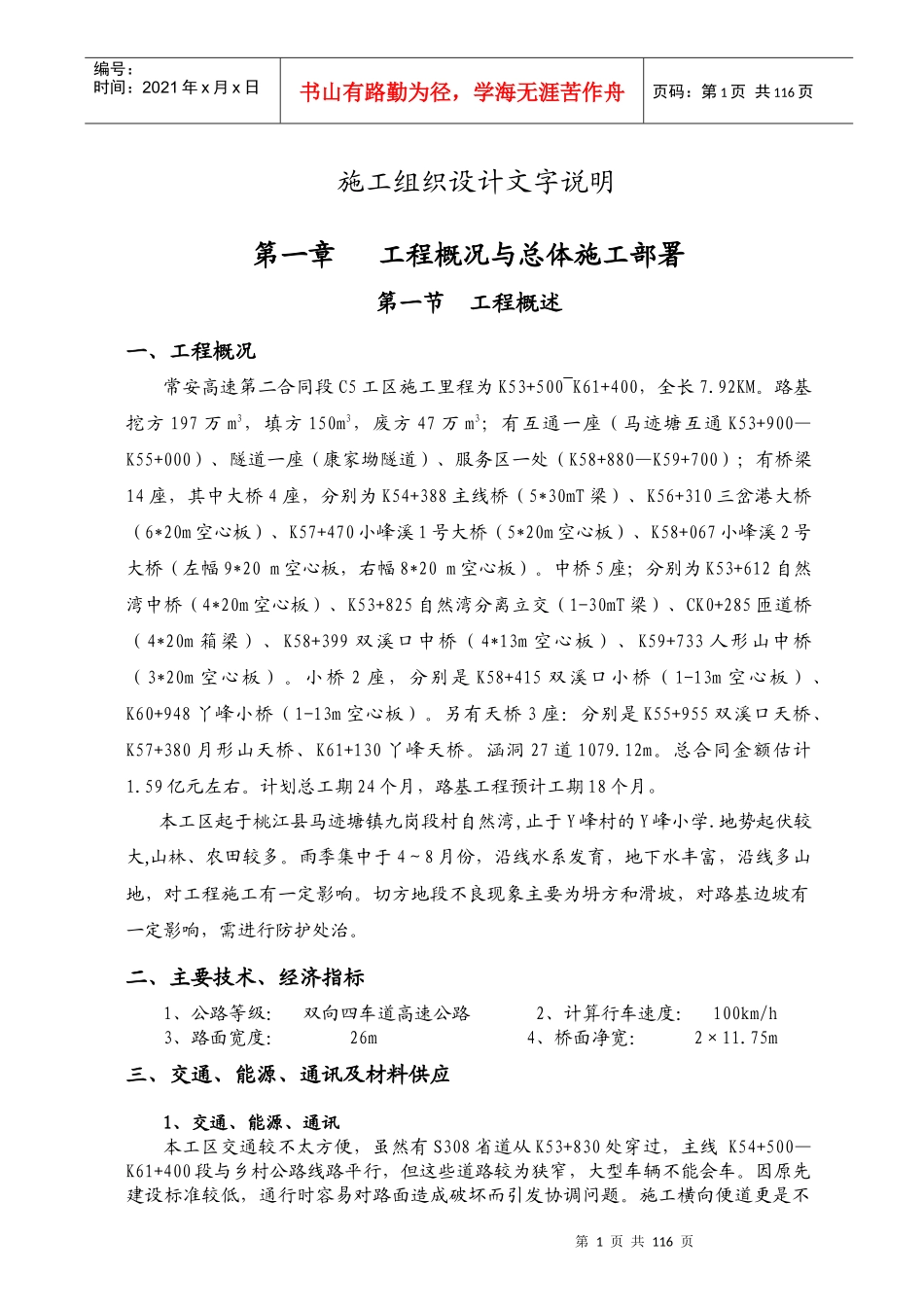

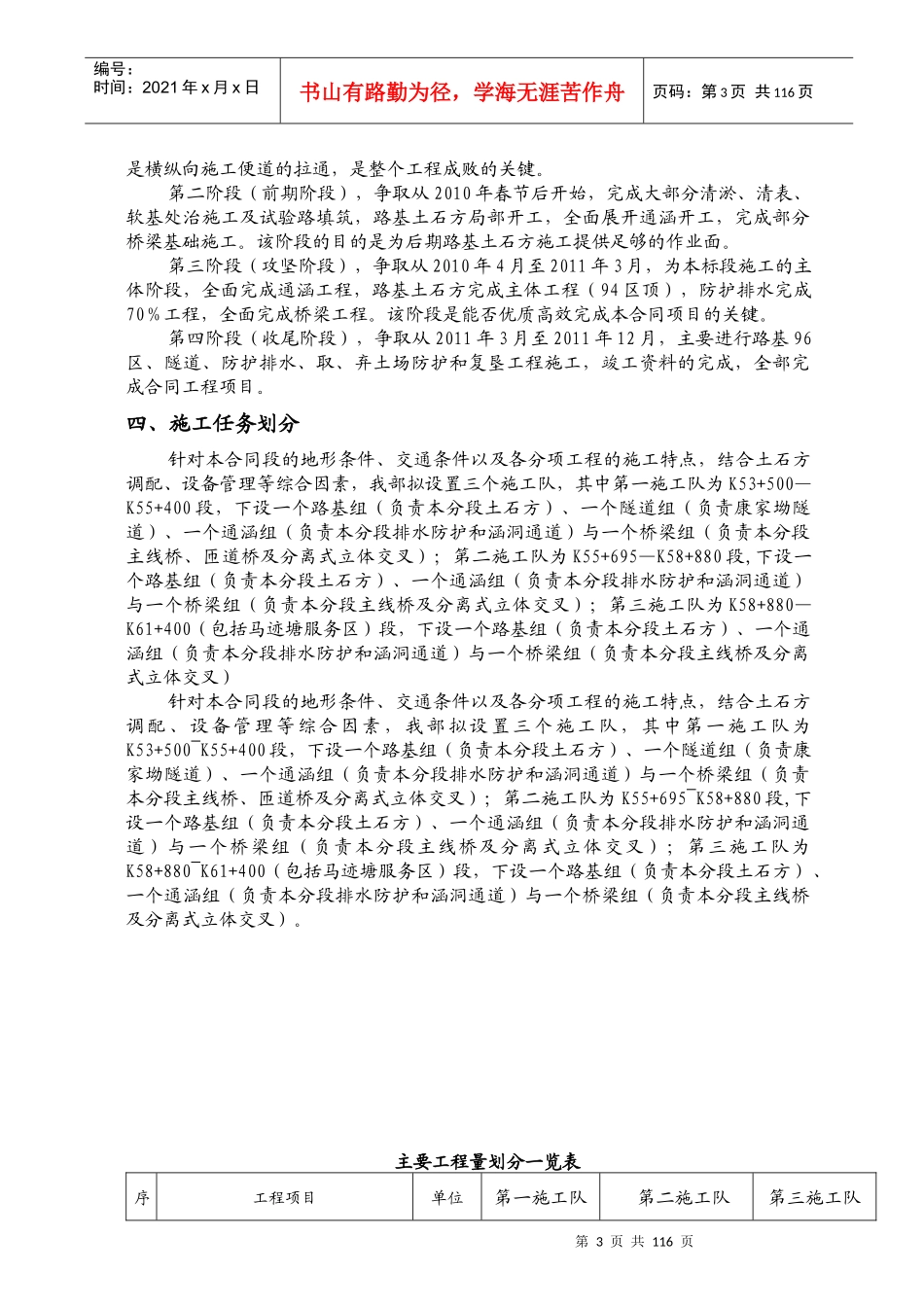

第1页共116页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共116页施工组织设计文字说明第一章工程概况与总体施工部署第一节工程概述一、工程概况常安高速第二合同段C5工区施工里程为K53+500~K61+400,全长7
路基挖方197万m3,填方150m3,废方47万m3;有互通一座(马迹塘互通K53+900—K55+000)、隧道一座(康家坳隧道)、服务区一处(K58+880—K59+700);有桥梁14座,其中大桥4座,分别为K54+388主线桥(5*30mT梁)、K56+310三岔港大桥(6*20m空心板)、K57+470小峰溪1号大桥(5*20m空心板)、K58+067小峰溪2号大桥(左幅9*20m空心板,右幅8*20m空心板)
中桥5座;分别为K53+612自然湾中桥(4*20m空心板)、K53+825自然湾分离立交(1-30mT梁)、CK0+285匝道桥(4*20m箱梁)、K58+399双溪口中桥(4*13m空心板)、K59+733人形山中桥(3*20m空心板)
小桥2座,分别是K58+415双溪口小桥(1-13m空心板)、K60+948丫峰小桥(1-13m空心板)
另有天桥3座:分别是K55+955双溪口天桥、K57+380月形山天桥、K61+130丫峰天桥
涵洞27道1079
总合同金额估计1
59亿元左右
计划总工期24个月,路基工程预计工期18个月
本工区起于桃江县马迹塘镇九岗段村自然湾,止于Y峰村的Y峰小学
地势起伏较大,山林、农田较多
雨季集中于4~8月份,沿线水系发育,地下水丰富,沿线多山地,对工程施工有一定影响
切方地段不良现象主要为坍方和滑坡,对路基边坡有一定影响,需进行防护处治
二、主要技术、经济指标1、公路等级:双向四车道高速公路2、计算行车速度:100km/h3、路面宽度:26m4、桥面净宽:
