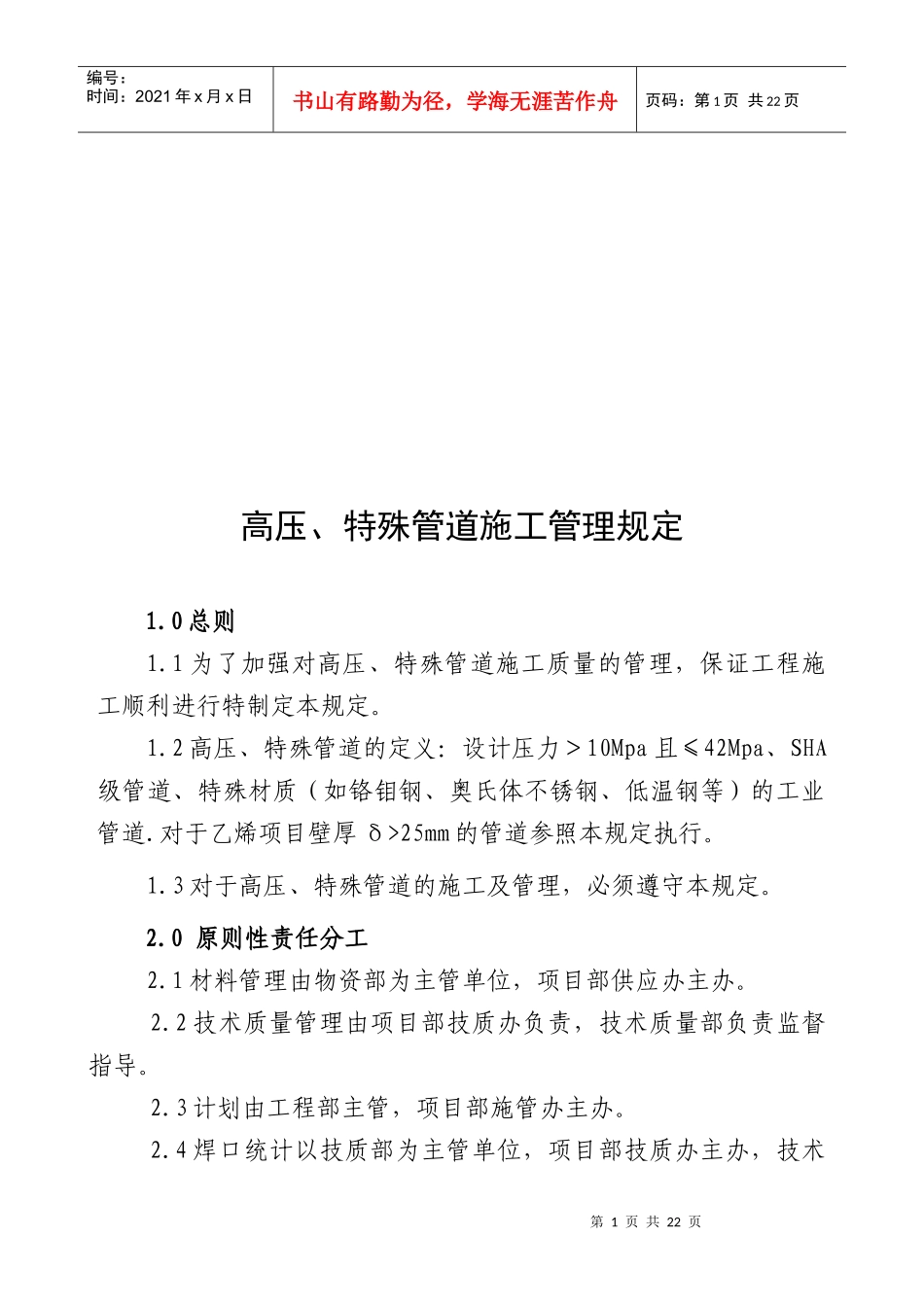

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页高压、特殊管道施工管理规定1
1为了加强对高压、特殊管道施工质量的管理,保证工程施工顺利进行特制定本规定
2高压、特殊管道的定义:设计压力>10Mpa且≤42Mpa、SHA级管道、特殊材质(如铬钼钢、奥氏体不锈钢、低温钢等)的工业管道
对于乙烯项目壁厚δ>25mm的管道参照本规定执行
3对于高压、特殊管道的施工及管理,必须遵守本规定
0原则性责任分工2
1材料管理由物资部为主管单位,项目部供应办主办
2技术质量管理由项目部技质办负责,技术质量部负责监督指导
3计划由工程部主管,项目部施管办主办

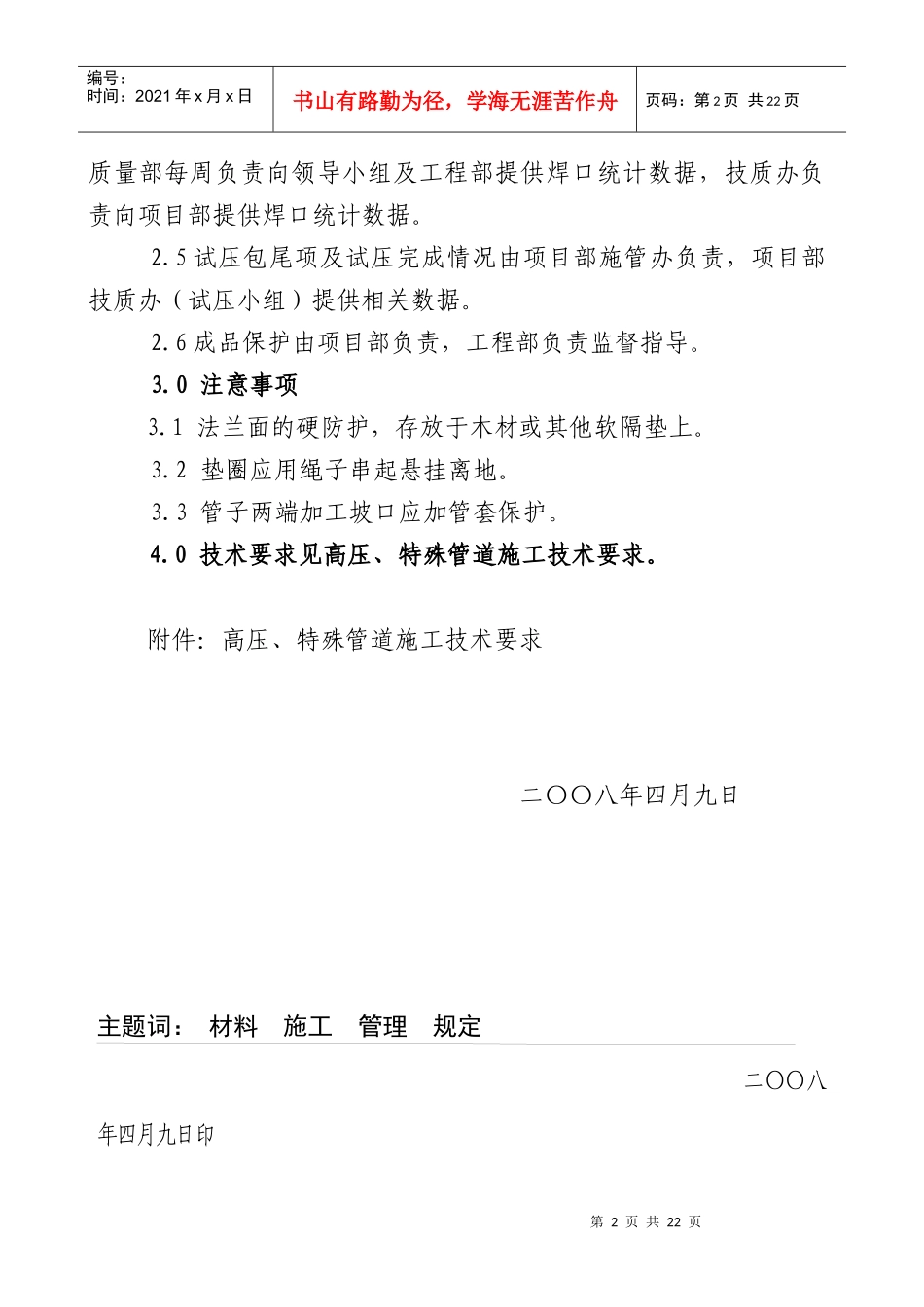

4焊口统计以技质部为主管单位,项目部技质办主办,技术第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页质量部每周负责向领导小组及工程部提供焊口统计数据,技质办负责向项目部提供焊口统计数据
5试压包尾项及试压完成情况由项目部施管办负责,项目部技质办(试压小组)提供相关数据
6成品保护由项目部负责,工程部负责监督指导
0注意事项3
1法兰面的硬防护,存放于木材或其他软隔垫上
2垫圈应用绳子串起悬挂离地
3管子两端加工坡口应加管套保护
0技术要求见高压、特殊管道施工技术要求

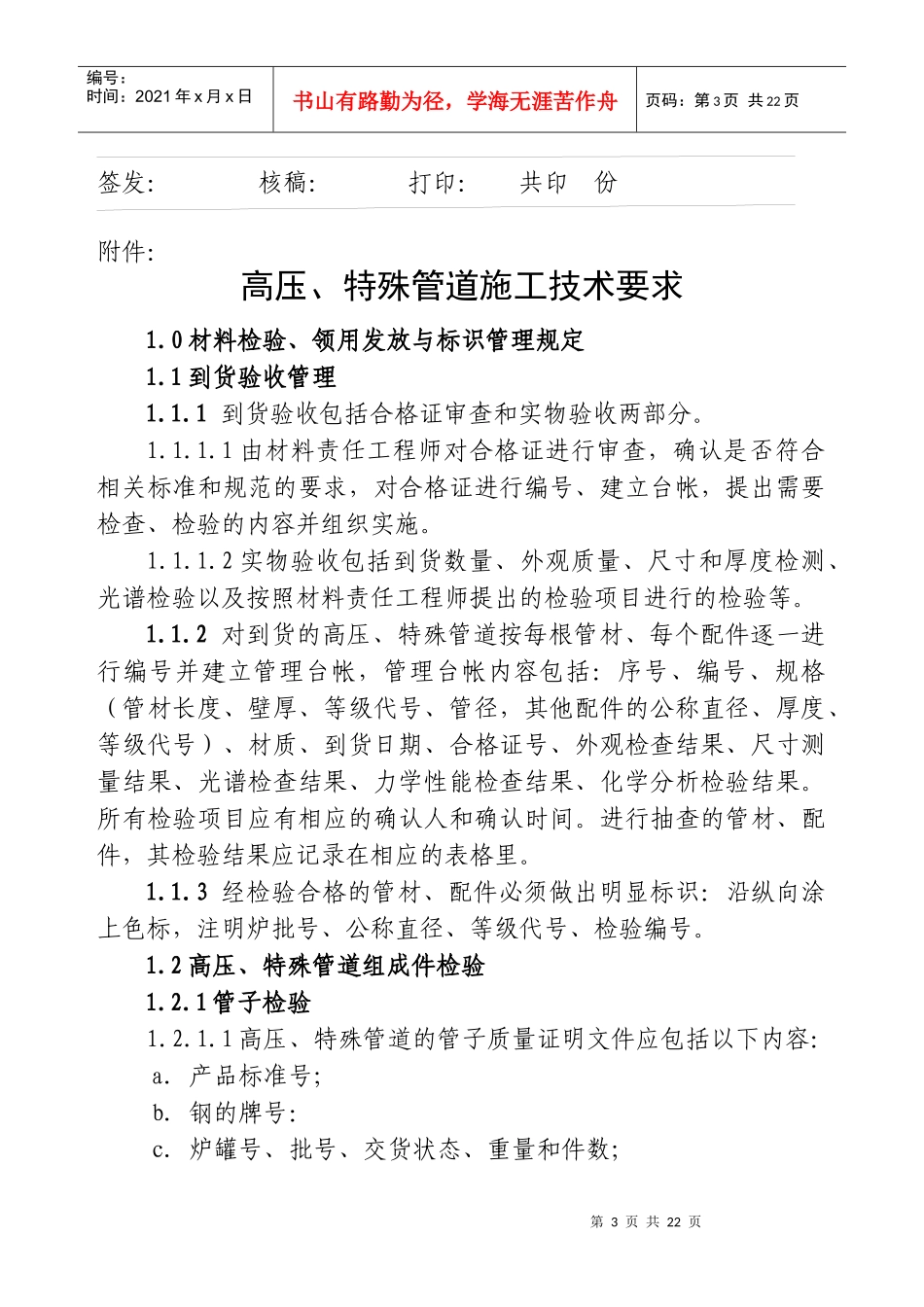

附件:高压、特殊管道施工技术要求二〇〇八年四月九日主题词:材料施工管理规定二〇〇八年四月九日印第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页签发:核稿:打印:共印份附件:高压、特殊管道施工技术要求1
0材料检验、领用发放与标识管理规定1
1到货验收管理1
1到货验收包括合格证审查和实物验收两部分
1由材料责任工程师对合格证进行审查,确认
