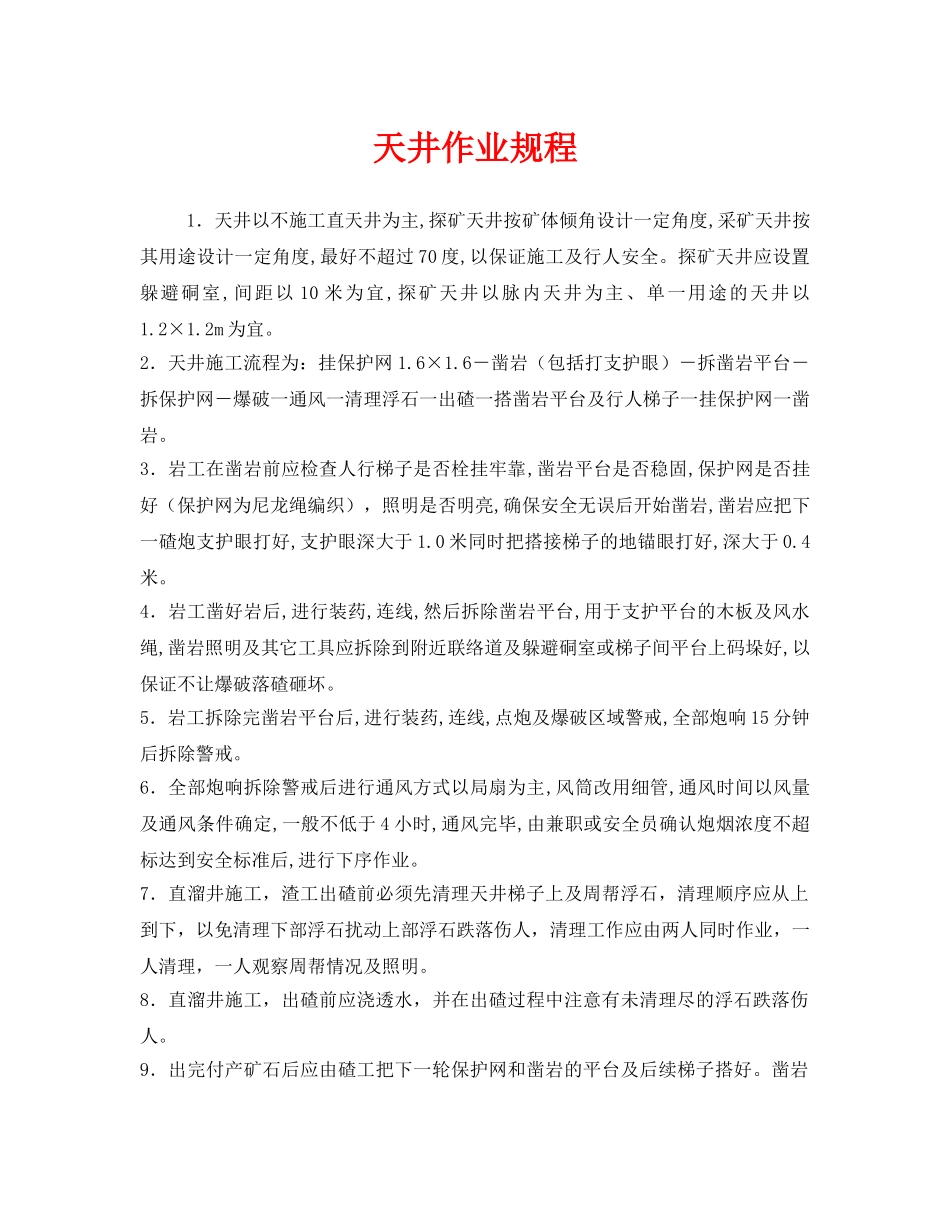

天井作业规程1.天井以不施工直天井为主,探矿天井按矿体倾角设计一定角度,采矿天井按其用途设计一定角度,最好不超过70度,以保证施工及行人安全
探矿天井应设置躲避硐室,间距以10米为宜,探矿天井以脉内天井为主、单一用途的天井以1
2.天井施工流程为:挂保护网1
6-凿岩(包括打支护眼)-拆凿岩平台-拆保护网-爆破一通风一清理浮石一出碴一搭凿岩平台及行人梯子一挂保护网一凿岩
3.岩工在凿岩前应检查人行梯子是否栓挂牢靠,凿岩平台是否稳固,保护网是否挂好(保护网为尼龙绳编织),照明是否明亮,确保安全无误后开始凿岩,凿岩应把下一碴炮支护眼打好,支护眼深大于1
0米同时把搭接梯子的地锚眼打好,深大于0
4.岩工凿好岩后,进行装药,连线,然后拆除凿岩平台,用于支护平台的木板及风水绳,凿岩照明及其它工具应拆除到附近联络道及躲避硐室或梯子间平台上码垛好,以保证不让爆破落碴砸坏
5.岩工拆除完凿岩平台后,进行装药,连线,点炮及爆破区域警戒,全部炮响15分钟后拆除警戒
6.全部炮响拆除警戒后进行通风方式以局扇为主,风筒改用细管,通风时间以风量及通风条件确定,一般不低于4小时,通风完毕,由兼职或安全员确认炮烟浓度不超标达到安全标准后,进行下序作业
7.直溜井施工,渣工出碴前必须先清理天井梯子上及周帮浮石,清理顺序应从上到下,以免清理下部浮石扰动上部浮石跌落伤人,清理工作应由两人同时作业,一人清理,一人观察周帮情况及照明
8.直溜井施工,出碴前应浇透水,并在出碴过程中注意有未清理尽的浮石跌落伤人
9.出完付产矿石后应由碴工把下一轮保护网和凿岩的平台及后续梯子搭好

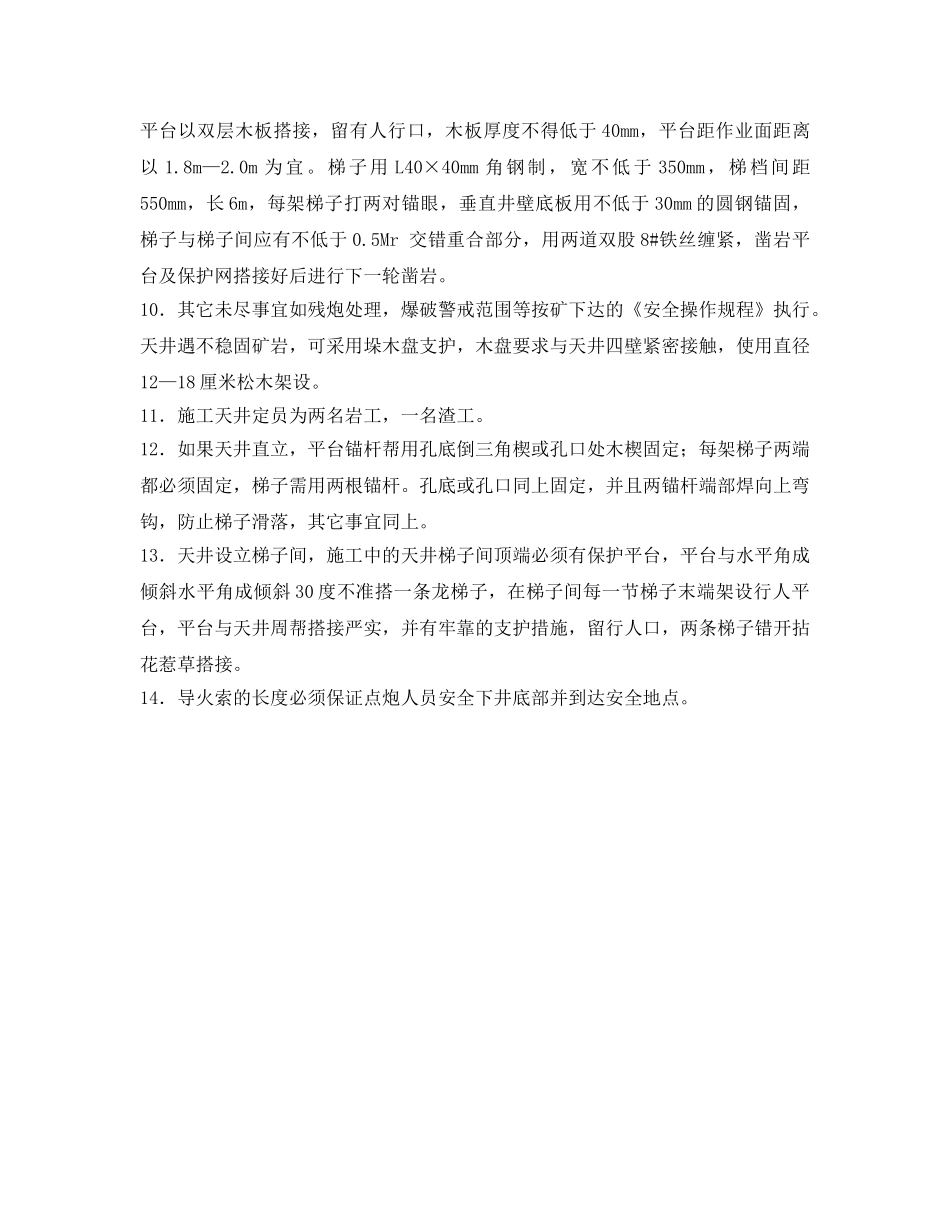

凿岩平台以双层木板搭接,留有人行口,木板厚度不得低于40mm,平台距作业面距离以1
梯子用L40×40mm角钢制,宽不低于350mm,梯档间距550mm,长6m,每架梯子打两对锚眼,垂直井
