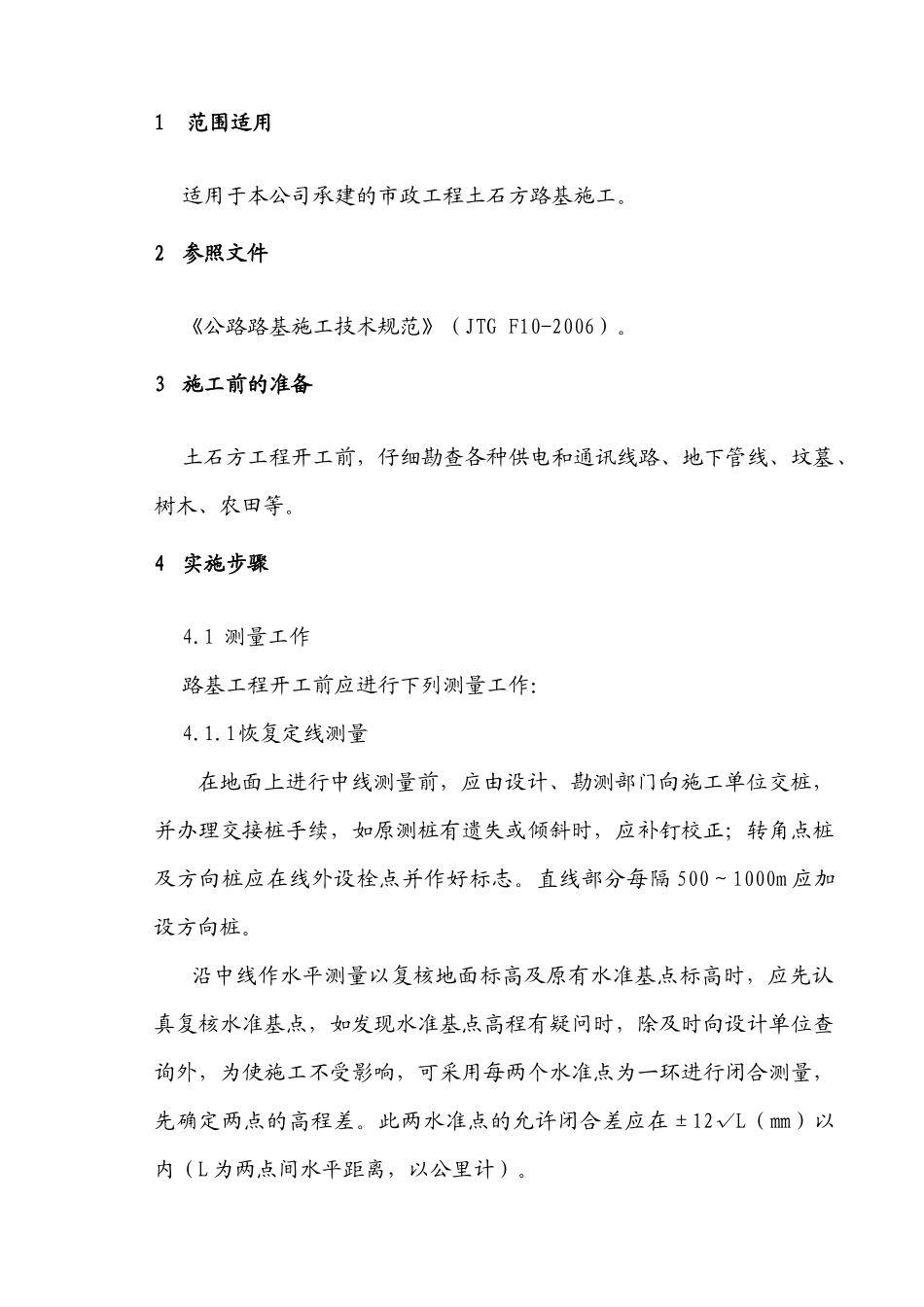

园区十路(园区北大道-A-5路)等市政道路专项施工方案编制人:审核人:审批人:陕西建工第六建设集团有限公司空港新城项目部年月日市政路基土石方施工专项方案1范围适用适用于本公司承建的市政工程土石方路基施工
2参照文件《公路路基施工技术规范》(JTGF10-2006)
3施工前的准备土石方工程开工前,仔细勘查各种供电和通讯线路、地下管线、坟墓、树木、农田等
4实施步骤4
1测量工作路基工程开工前应进行下列测量工作:4
1恢复定线测量在地面上进行中线测量前,应由设计、勘测部门向施工单位交桩,并办理交接桩手续,如原测桩有遗失或倾斜时,应补钉校正;转角点桩及方向桩应在线外设栓点并作好标志
直线部分每隔500~1000m应加设方向桩
沿中线作水平测量以复核地面标高及原有水准基点标高时,应先认真复核水准基点,如发现水准基点高程有疑问时,除及时向设计单位查询外,为使施工不受影响,可采用每两个水准点为一环进行闭合测量,先确定两点的高程差
此两水准点的允许闭合差应在±12√L(㎜)以内(L为两点间水平距离,以公里计)

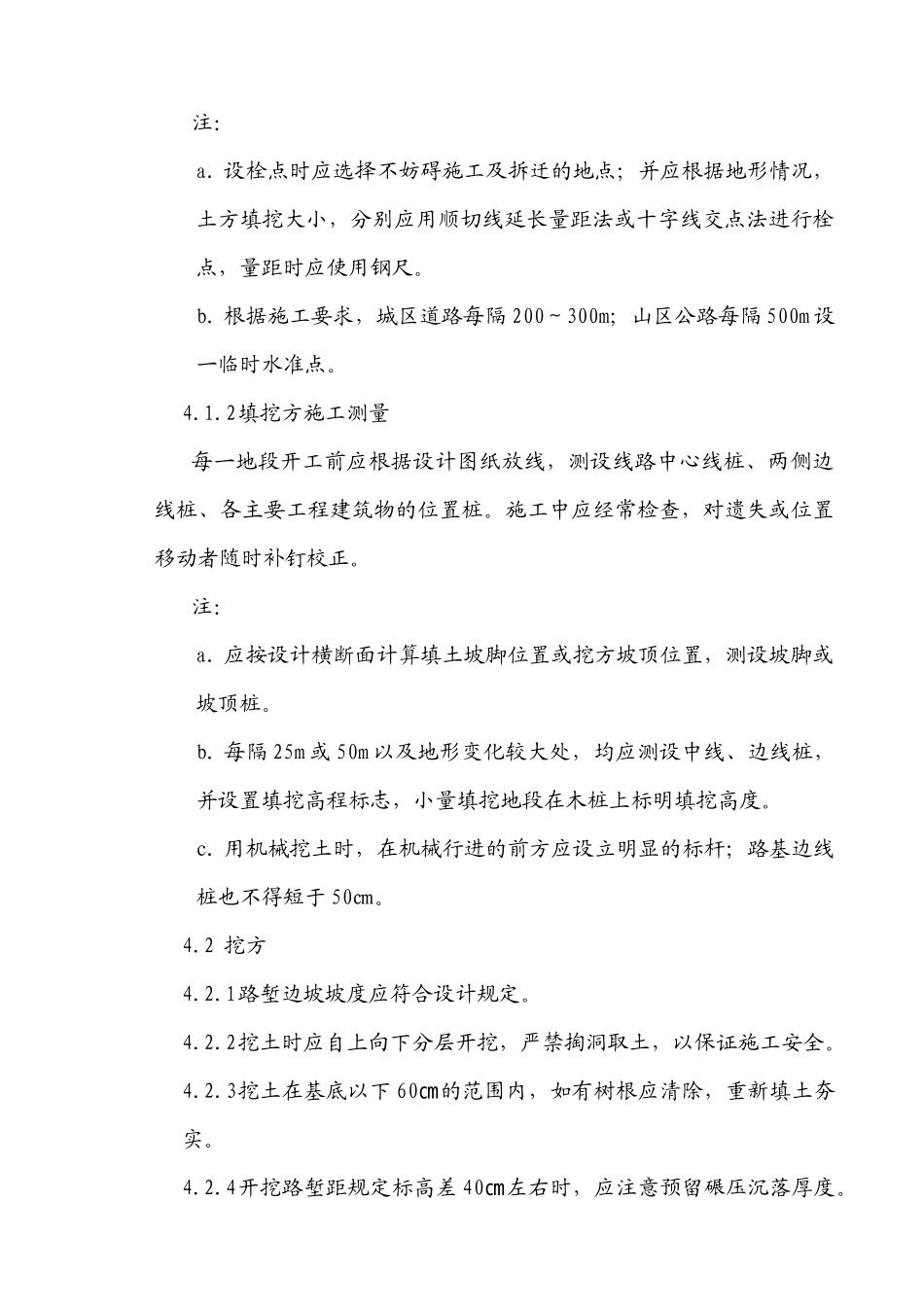

设栓点时应选择不妨碍施工及拆迁的地点;并应根据地形情况,土方填挖大小,分别应用顺切线延长量距法或十字线交点法进行栓点,量距时应使用钢尺
根据施工要求,城区道路每隔200~300m;山区公路每隔500m设一临时水准点
2填挖方施工测量每一地段开工前应根据设计图纸放线,测设线路中心线桩、两侧边线桩、各主要工程建筑物的位置桩
施工中应经常检查,对遗失或位置移动者随时补钉校正
应按设计横断面计算填土坡脚位置或挖方坡顶位置,测设坡脚或坡顶桩
每隔25m或50m以及地形变化较大处,均应测设中线、边线桩,并设置填挖高程标志,小量填挖地段在木桩上标明填挖高度
用机械挖土时,在机械行进的前方应设立明显的标杆;路基边线桩也不得短于50㎝
