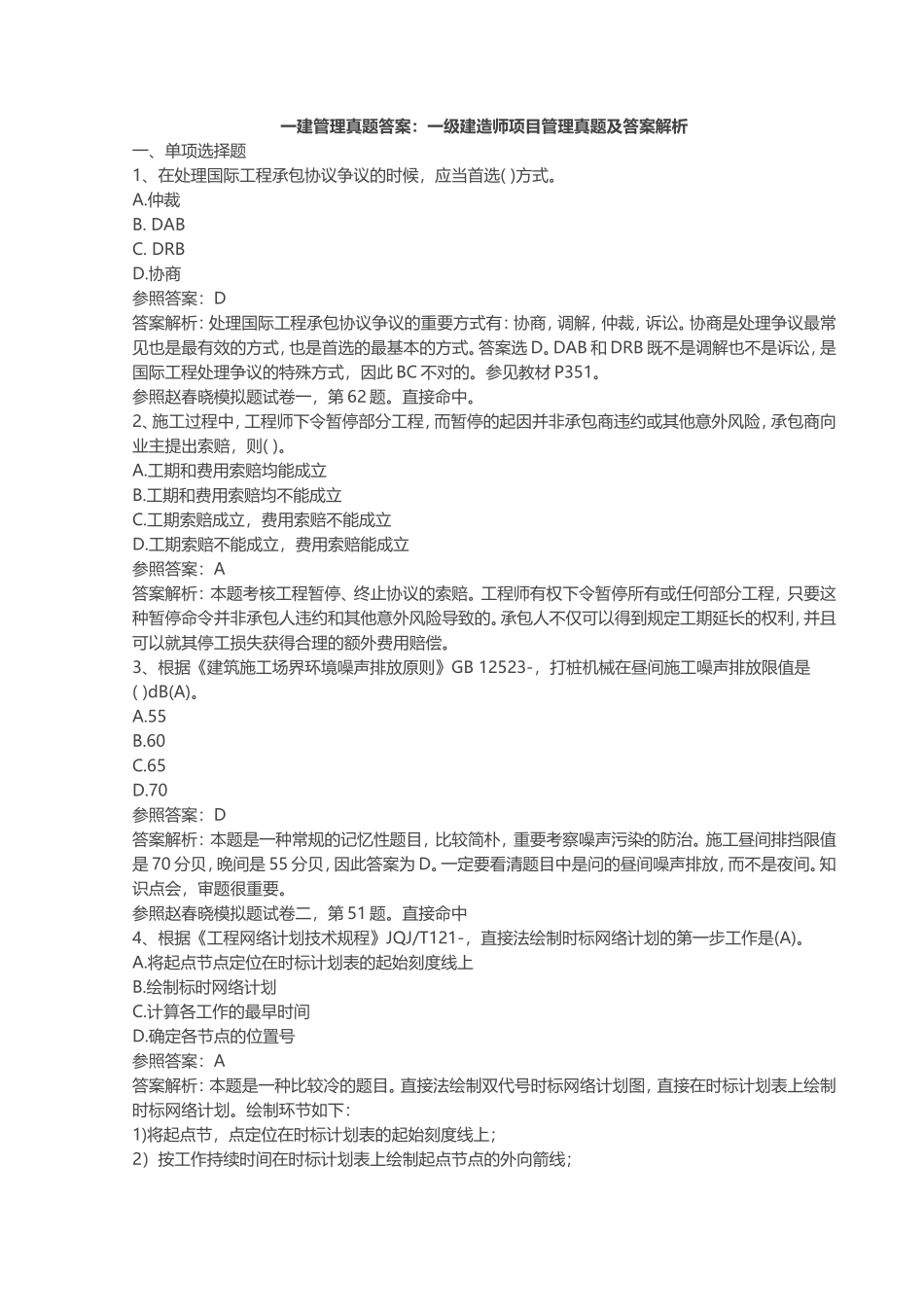

一建管理真题答案:一级建造师项目管理真题及答案解析一、单项选择题1、在处理国际工程承包协议争议的时候,应当首选()方式
协商参照答案:D答案解析:处理国际工程承包协议争议的重要方式有:协商,调解,仲裁,诉讼
协商是处理争议最常见也是最有效的方式,也是首选的最基本的方式
DAB和DRB既不是调解也不是诉讼,是国际工程处理争议的特殊方式,因此BC不对的
参见教材P351
参照赵春晓模拟题试卷一,第62题
2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则()
工期和费用索赔均能成立B
工期和费用索赔均不能成立C
工期索赔成立,费用索赔不能成立D
工期索赔不能成立,费用索赔能成立参照答案:A答案解析:本题考核工程暂停、终止协议的索赔
工程师有权下令暂停所有或任何部分工程,只要这种暂停命令并非承包人违约和其他意外风险导致的
承包人不仅可以得到规定工期延长的权利,并且可以就其停工损失获得合理的额外费用赔偿
3、根据《建筑施工场界环境噪声排放原则》GB12523-,打桩机械在昼间施工噪声排放限值是()dB(A)
70参照答案:D答案解析:本题是一种常规的记忆性题目,比较简朴,重要考察噪声污染的防治
施工昼间排挡限值是70分贝,晚间是55分贝,因此答案为D
一定要看清题目中是问的昼间噪声排放,而不是夜间
知识点会,审题很重要
参照赵春晓模拟题试卷二,第51题
直接命中4、根据《工程网络计划技术规程》JQJ/T121-,直接法绘制时标网络计划的第一步工作是(A)
将起点节点定位在时标计划表的起始刻度线上B
绘制标时网络计划C
计算各工作的最早时间D
确定各节点的位置号参照答案:A答案解析:本题是一种比较冷的题目
直接法绘制双代号时标网络计划图,直接
