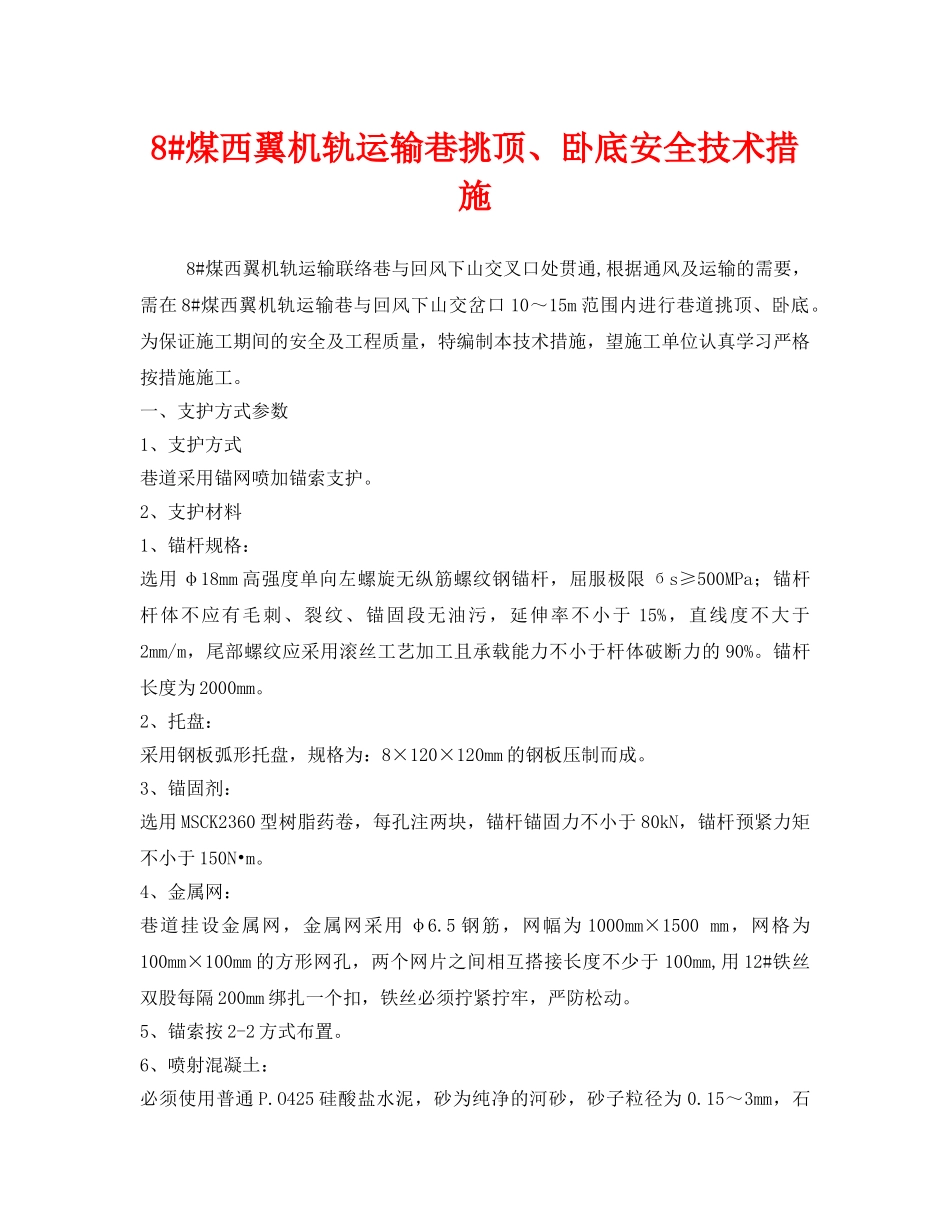

8#煤西翼机轨运输巷挑顶、卧底安全技术措施8#煤西翼机轨运输联络巷与回风下山交叉口处贯通,根据通风及运输的需要,需在8#煤西翼机轨运输巷与回风下山交岔口10~15m范围内进行巷道挑顶、卧底
为保证施工期间的安全及工程质量,特编制本技术措施,望施工单位认真学习严格按措施施工
一、支护方式参数1、支护方式巷道采用锚网喷加锚索支护
2、支护材料1、锚杆规格:选用φ18mm高强度单向左螺旋无纵筋螺纹钢锚杆,屈服极限бs≥500MPa;锚杆杆体不应有毛刺、裂纹、锚固段无油污,延伸率不小于15%,直线度不大于2mm/m,尾部螺纹应采用滚丝工艺加工且承载能力不小于杆体破断力的90%
锚杆长度为2000mm
2、托盘:采用钢板弧形托盘,规格为:8×120×120mm的钢板压制而成
3、锚固剂:选用MSCK2360型树脂药卷,每孔注两块,锚杆锚固力不小于80kN,锚杆预紧力矩不小于150N•m
4、金属网:巷道挂设金属网,金属网采用φ6
5钢筋,网幅为1000mm×1500mm,网格为100mm×100mm的方形网孔,两个网片之间相互搭接长度不少于100mm,用12#铁丝双股每隔200mm绑扎一个扣,铁丝必须拧紧拧牢,严防松动
5、锚索按2-2方式布置
6、喷射混凝土:必须使用普通P
O425硅酸盐水泥,砂为纯净的河砂,砂子粒径为0
15~3mm,石子粒径为5~20mm,粒径大于15mm的石子控制在20%以下,砂及石子经过筛选并用水冲洗干净

初喷混凝土厚度为30~50mm,配比为:水泥:砂:石子=1:2:1;复喷混凝土厚度达到设计厚度100mm,配比为水泥:砂:石子=1:2:1
5,速凝剂型号为普通含碱速凝剂,其掺和量为水泥重量的3%~4%,速凝剂必须在喷浆机上料口均匀加入,喷射砼强度不低于C20
3、挑顶卧底要求挑顶高度为0
2m,宽度4~5m,挑顶长度5~7m;卧底顺坡长度10~
