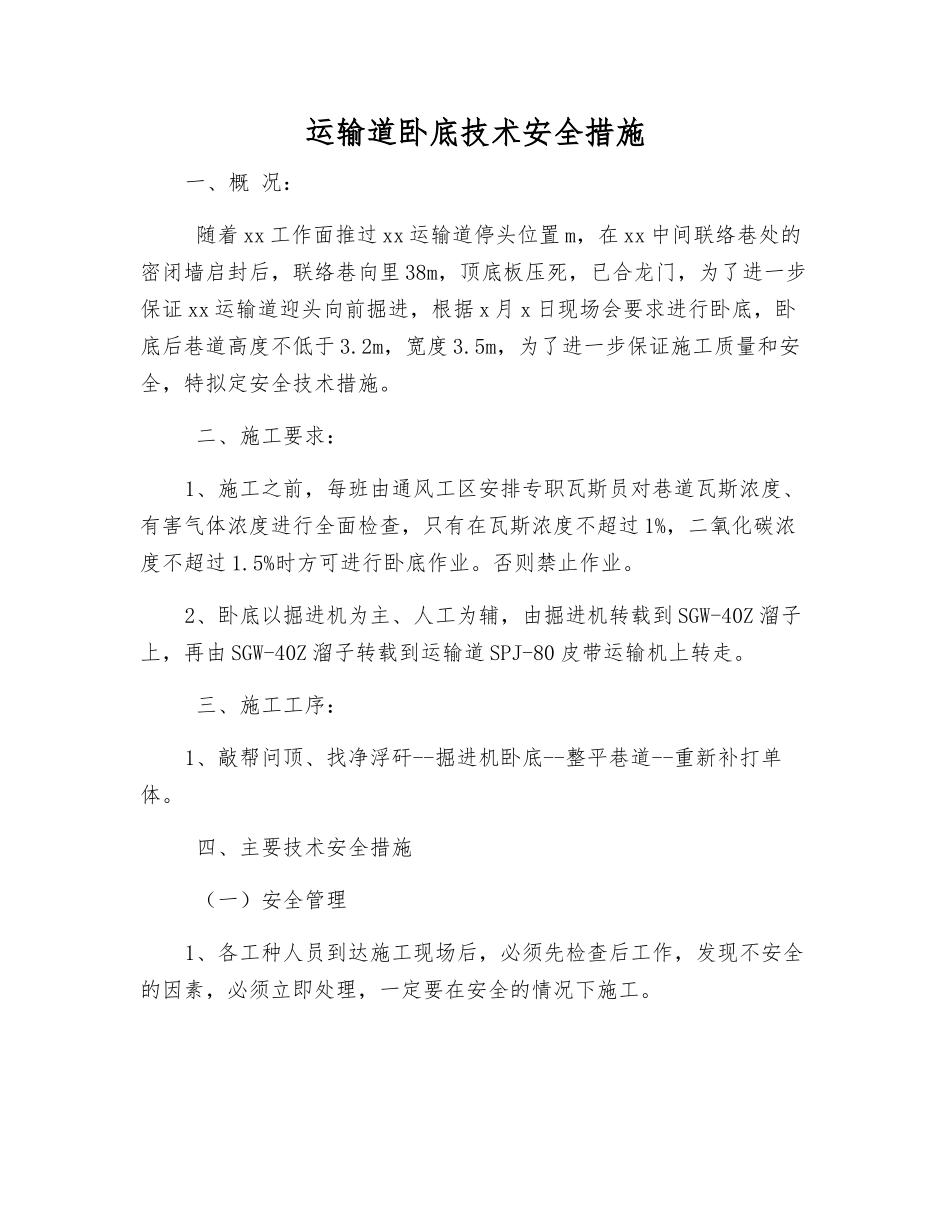

运输道卧底技术安全措施一、概 况: 随着 xx 工作面推过 xx 运输道停头位置 m,在 xx 中间联络巷处的密闭墙启封后,联络巷向里 38m,顶底板压死,已合龙门,为了进一步保证 xx 运输道迎头向前掘进,根据 x 月 x 日现场会要求进行卧底,卧底后巷道高度不低于 3
2m,宽度 3
5m,为了进一步保证施工质量和安全,特拟定安全技术措施
二、施工要求:1、施工之前,每班由通风工区安排专职瓦斯员对巷道瓦斯浓度、有害气体浓度进行全面检查,只有在瓦斯浓度不超过 1%,二氧化碳浓度不超过 1
5%时方可进行卧底作业
否则禁止作业
2、卧底以掘进机为主、人工为辅,由掘进机转载到 SGW-40Z 溜子上,再由 SGW-40Z 溜子转载到运输道 SPJ-80 皮带运输机上转走
三、施工工序:1、敲帮问顶、找净浮矸--掘进机卧底--整平巷道--重新补打单体
四、主要技术安全措施 (一)安全管理1、各工种人员到达施工现场后,必须先检查后工作,发现不安全的因素,必须立即处理,一定要在安全的情况下施工

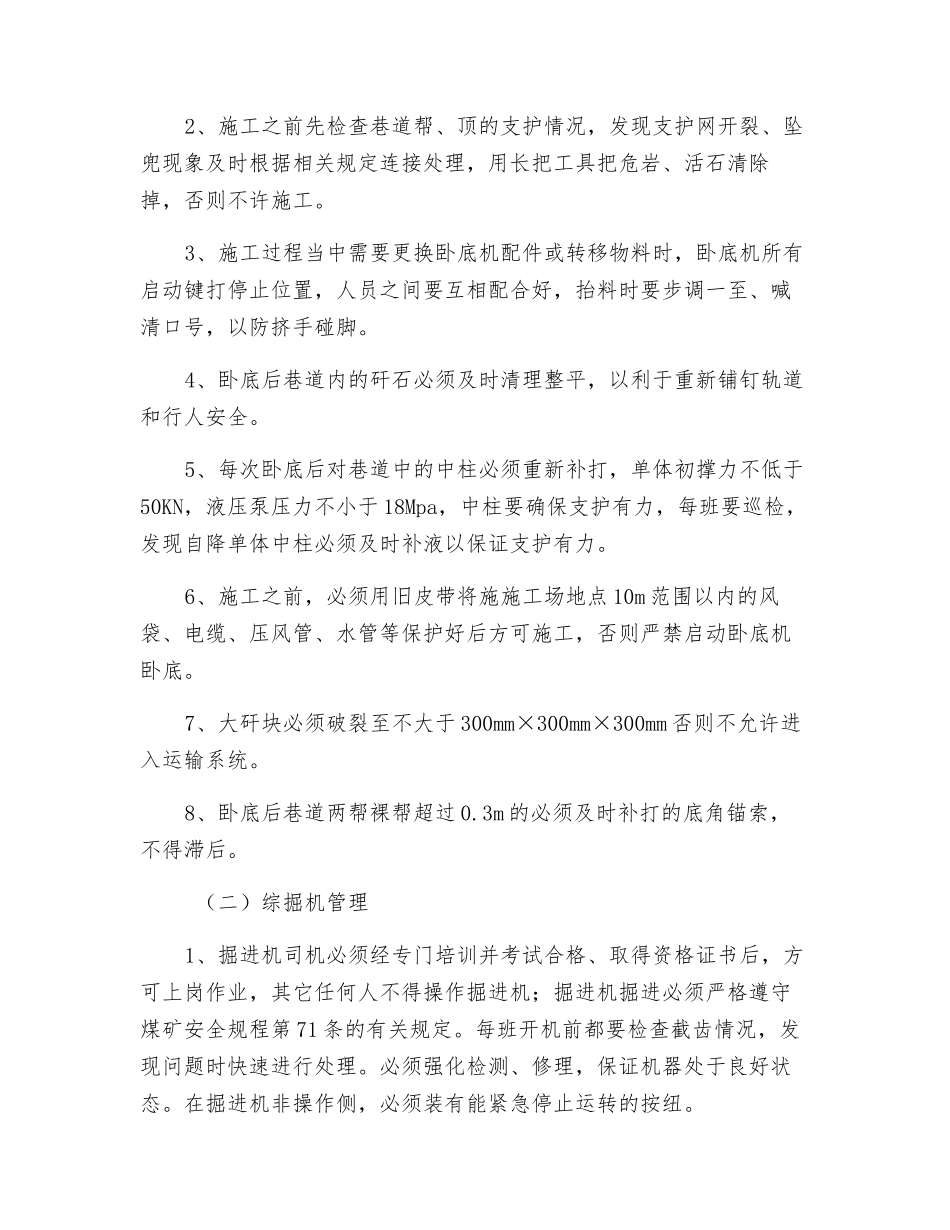

2、施工之前先检查巷道帮、顶的支护情况,发现支护网开裂、坠兜现象及时根据相关规定连接处理,用长把工具把危岩、活石清除掉,否则不许施工
3、施工过程当中需要更换卧底机配件或转移物料时,卧底机所有启动键打停止位置,人员之间要互相配合好,抬料时要步调一至、喊清口号,以防挤手碰脚
4、卧底后巷道内的矸石必须及时清理整平,以利于重新铺钉轨道和行人安全
5、每次卧底后对巷道中的中柱必须重新补打,单体初撑力不低于50KN,液压泵压力不小于 18Mpa,中柱要确保支护有力,每班要巡检,发现自降单体中柱必须及时补液以保证支护有力
6、施工之前,必须用旧皮带将施施工场地点 10m 范围以内的风袋、电缆、压风管、水管等保护好后方可施工,否则严禁启动卧底机卧底
7、大矸块必须破裂至不大于 300mm×300m
