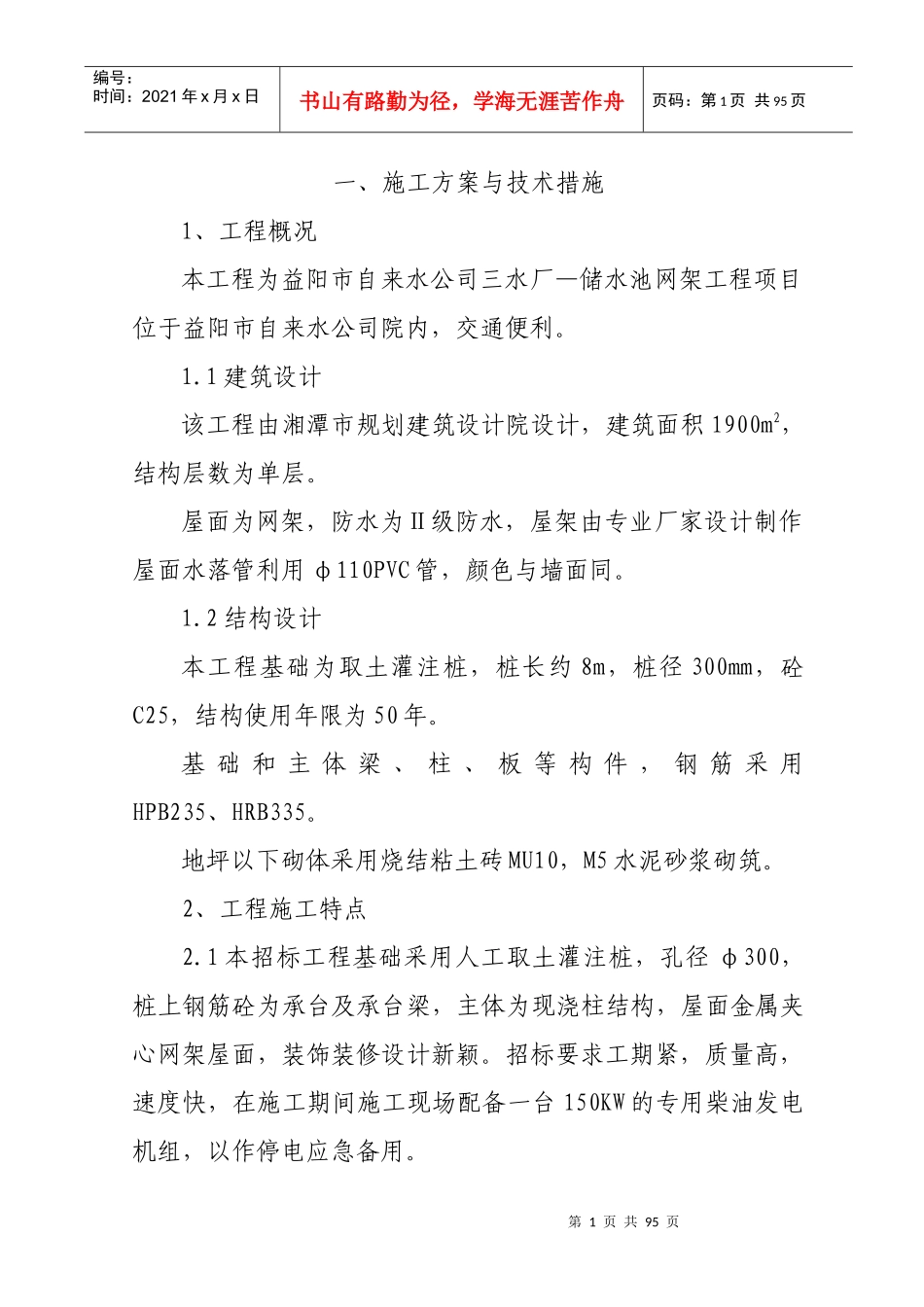

第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共95页一、施工方案与技术措施1、工程概况本工程为益阳市自来水公司三水厂—储水池网架工程项目位于益阳市自来水公司院内,交通便利
1建筑设计该工程由湘潭市规划建筑设计院设计,建筑面积1900m2,结构层数为单层
屋面为网架,防水为Ⅱ级防水,屋架由专业厂家设计制作屋面水落管利用φ110PVC管,颜色与墙面同
2结构设计本工程基础为取土灌注桩,桩长约8m,桩径300mm,砼C25,结构使用年限为50年
基础和主体梁、柱、板等构件,钢筋采用HPB235、HRB335
地坪以下砌体采用烧结粘土砖MU10,M5水泥砂浆砌筑
2、工程施工特点2
1本招标工程基础采用人工取土灌注桩,孔径φ300,桩上钢筋砼为承台及承台梁,主体为现浇柱结构,屋面金属夹心网架屋面,装饰装修设计新颖
招标要求工期紧,质量高,速度快,在施工期间施工现场配备一台150KW的专用柴油发电机组,以作停电应急备用
第2页共95页第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共95页2

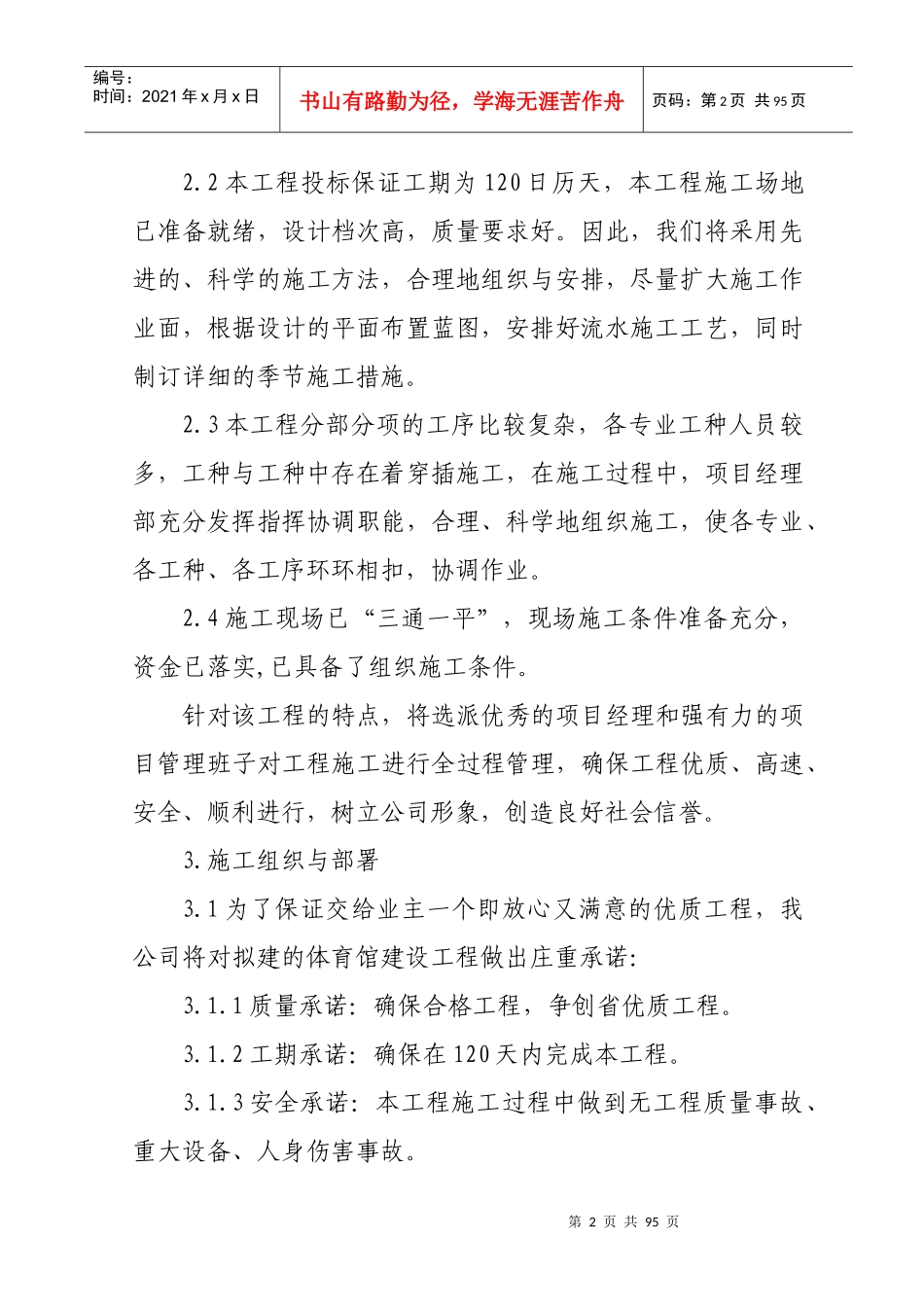

2本工程投标保证工期为120日历天,本工程施工场地已准备就绪,设计档次高,质量要求好
因此,我们将采用先进的、科学的施工方法,合理地组织与安排,尽量扩大施工作业面,根据设计的平面布置蓝图,安排好流水施工工艺,同时制订详细的季节施工措施
3本工程分部分项的工序比较复杂,各专业工种人员较多,工种与工种中存在着穿插施工,在施工过程中,项目经理部充分发挥指挥协调职能,合理、科学地组织施工,使各专业、各工种、各工序环环相扣,协调作业
4施工现场已“三通一平”,现场施工条件准备充分,资金已落实,已具备了组织施工条件
针对该工程的特点,将选派优秀的项目经理和强有力的项目管理班子对工程施工进行全过程管理,确保工程优质
