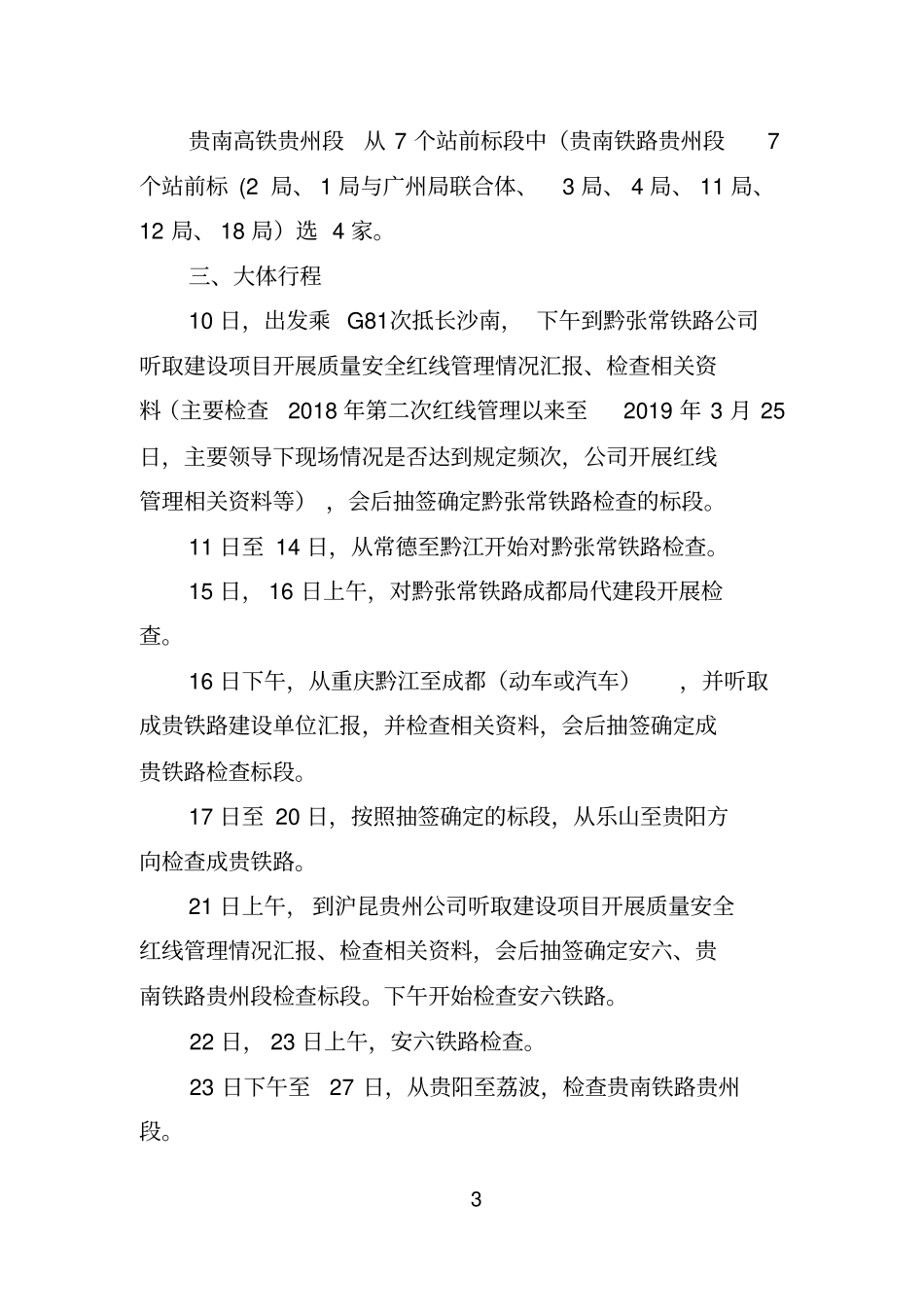

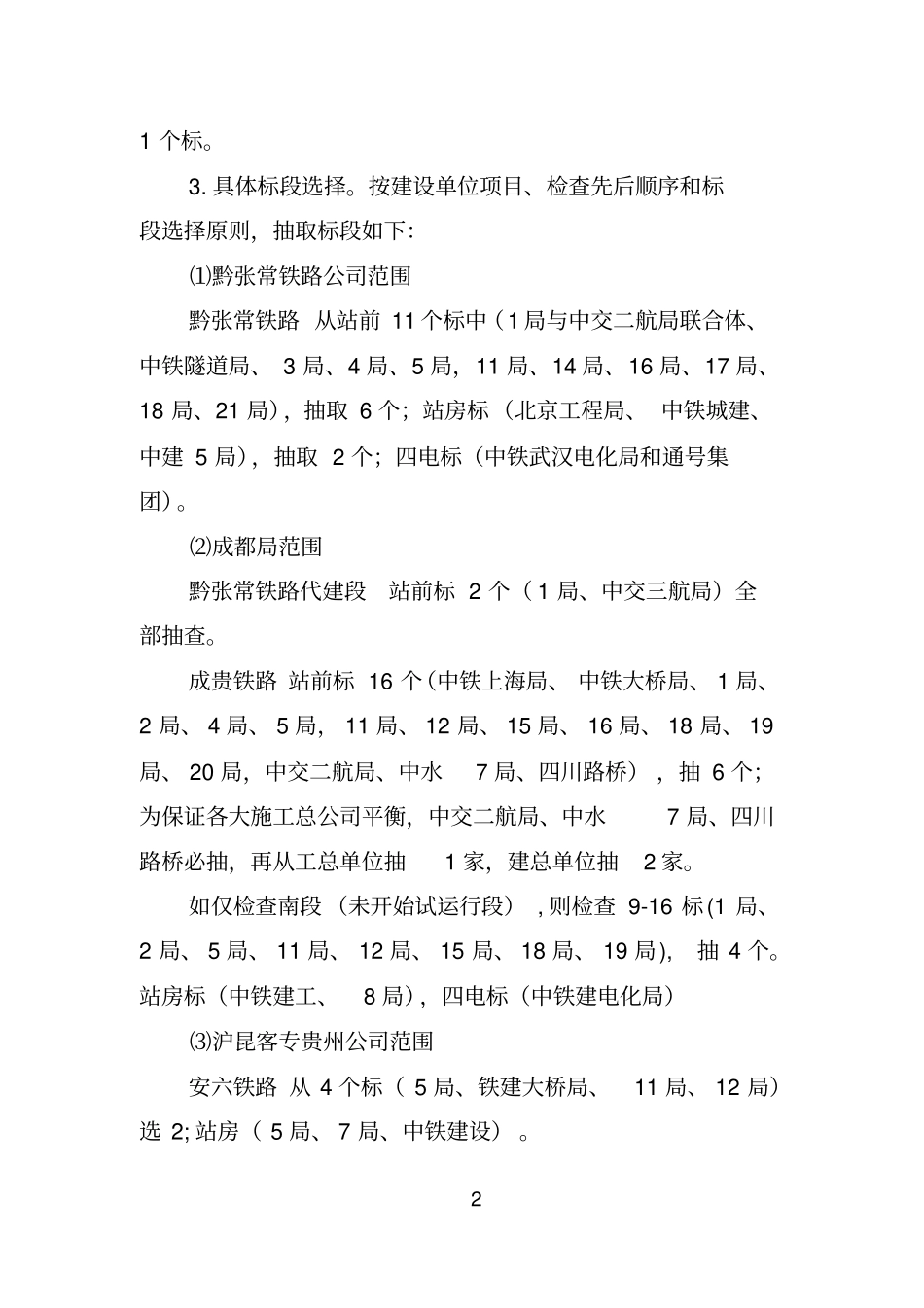

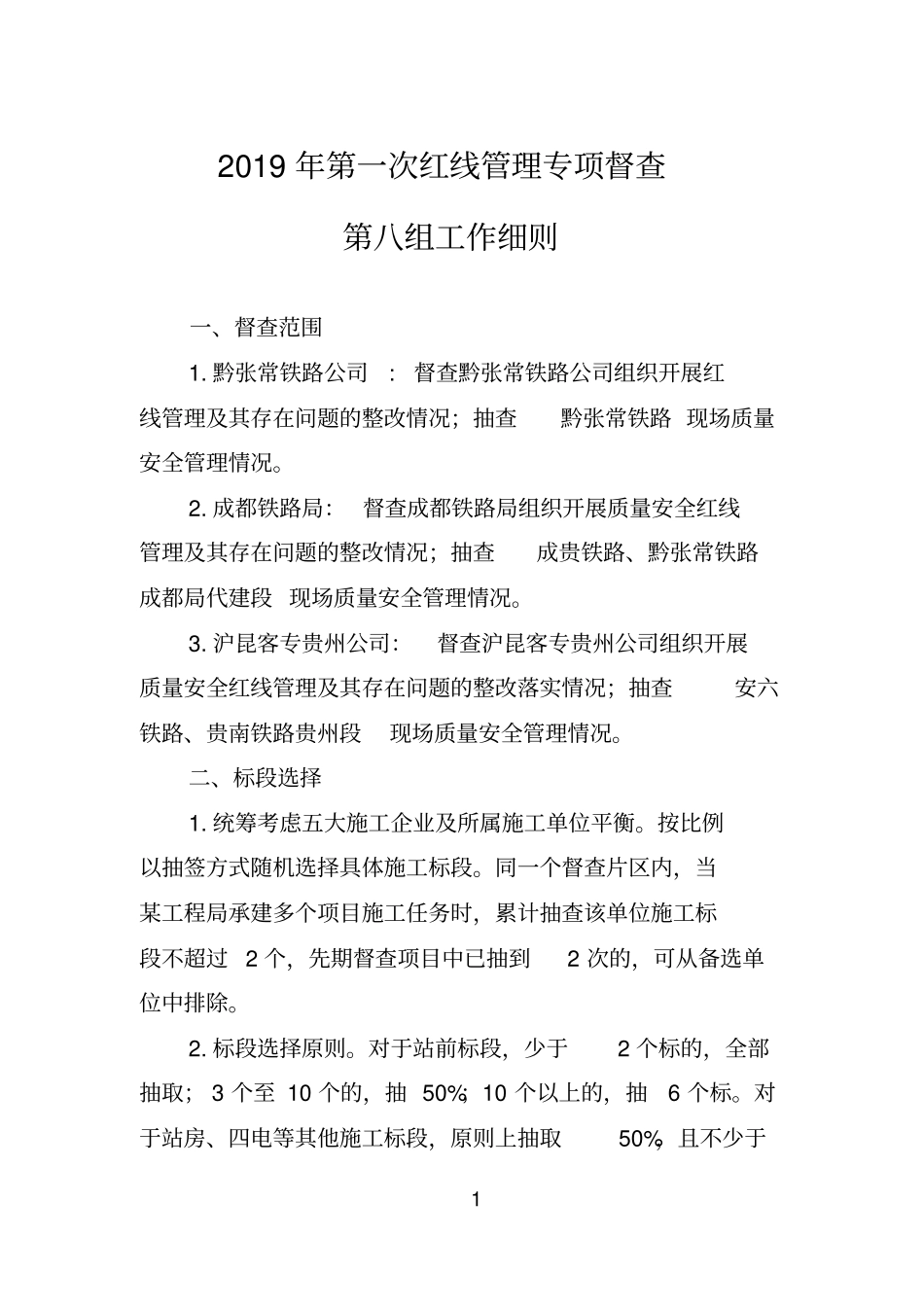

12019年第一次红线管理专项督查第八组工作细则一、督查范围1
黔张常铁路公司:督查黔张常铁路公司组织开展红线管理及其存在问题的整改情况;抽查黔张常铁路现场质量安全管理情况
成都铁路局:督查成都铁路局组织开展质量安全红线管理及其存在问题的整改情况;抽查成贵铁路、黔张常铁路成都局代建段现场质量安全管理情况
沪昆客专贵州公司:督查沪昆客专贵州公司组织开展质量安全红线管理及其存在问题的整改落实情况;抽查安六铁路、贵南铁路贵州段现场质量安全管理情况
二、标段选择1
统筹考虑五大施工企业及所属施工单位平衡
按比例以抽签方式随机选择具体施工标段
同一个督查片区内,当某工程局承建多个项目施工任务时,累计抽查该单位施工标段不超过2个,先期督查项目中已抽到2次的,可从备选单位中排除
标段选择原则
对于站前标段,少于2个标的,全部抽取;3个至10个的,抽50%;10个以上的,抽6个标
对于站房、四电等其他施工标段,原则上抽取50%,且不少于21个标
具体标段选择
按建设单位项目、检查先后顺序和标段选择原则,抽取标段如下:⑴黔张常铁路公司范围黔张常铁路从站前11个标中(1局与中交二航局联合体、中铁隧道局、3局、4局、5局,11局、14局、16局、17局、18局、21局),抽取6个;站房标(北京工程局、中铁城建、中建5局),抽取2个;四电标(中铁武汉电化局和通号集团)
⑵成都局范围黔张常铁路代建段站前标2个(1局、中交三航局)全部抽查
成贵铁路站前标16个(中铁上海局、中铁大桥局、1局、2局、4局、5局,11局、12局、15局、16局、18局、19局、20局,中交二航局、中水7局、四川路桥),抽6个;为保证各大施工总公司平衡,中交二航局、中水7局、四川路桥必抽,再从工总单位抽1家,建总单位抽2家
如仅检查南段(未开始试运行段),则检查9-16标(1局、2局、5局、11局、12局、1
