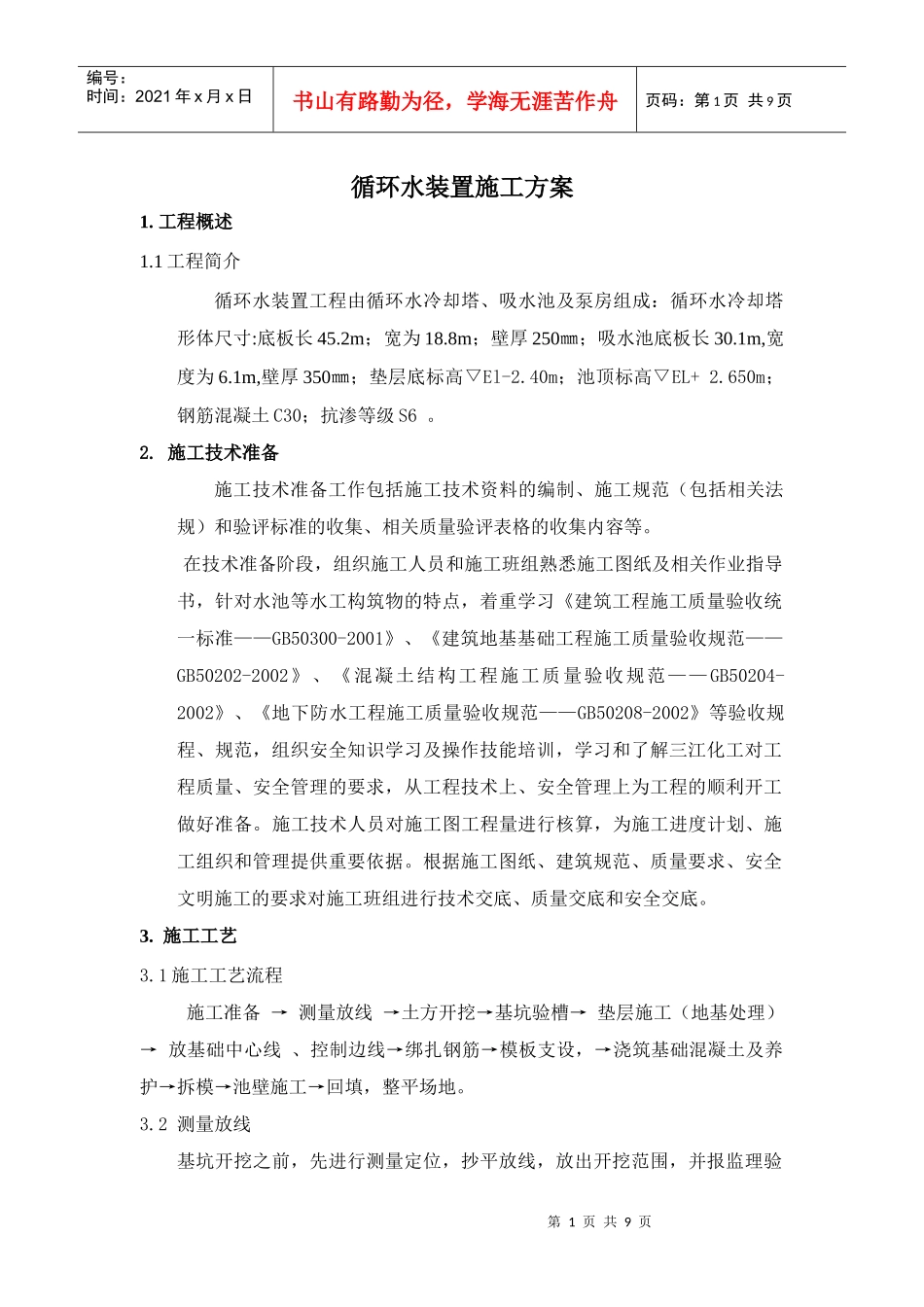

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页循环水装置施工方案1
1工程简介循环水装置工程由循环水冷却塔、吸水池及泵房组成:循环水冷却塔形体尺寸:底板长45
2m;宽为18
8m;壁厚250㎜;吸水池底板长30
1m,宽度为6
1m,壁厚350㎜;垫层底标高▽El-2
40m;池顶标高▽EL+2
650m;钢筋混凝土C30;抗渗等级S6
施工技术准备施工技术准备工作包括施工技术资料的编制、施工规范(包括相关法规)和验评标准的收集、相关质量验评表格的收集内容等
在技术准备阶段,组织施工人员和施工班组熟悉施工图纸及相关作业指导书,针对水池等水工构筑物的特点,着重学习《建筑工程施工质量验收统一标准——GB50300-2001》、《建筑地基基础工程施工质量验收规范——GB50202-2002》、《混凝土结构工程施工质量验收规范——GB50204-2002》、《地下防水工程施工质量验收规范——GB50208-2002》等验收规程、规范,组织安全知识学习及操作技能培训,学习和了解三江化工对工程质量、安全管理的要求,从工程技术上、安全管理上为工程的顺利开工做好准备
施工技术人员对施工图工程量进行核算,为施工进度计划、施工组织和管理提供重要依据
根据施工图纸、建筑规范、质量要求、安全文明施工的要求对施工班组进行技术交底、质量交底和安全交底
1施工工艺流程施工准备→测量放线→土方开挖→基坑验槽→垫层施工(地基处理)→放基础中心线、控制边线→绑扎钢筋→模板支设,→浇筑基础混凝土及养护→拆模→池壁施工→回填,整平场地
2测量放线基坑开挖之前,先进行测量定位,抄平放线,放出开挖范围,并报监理验第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页收合格后,开始土方开挖
