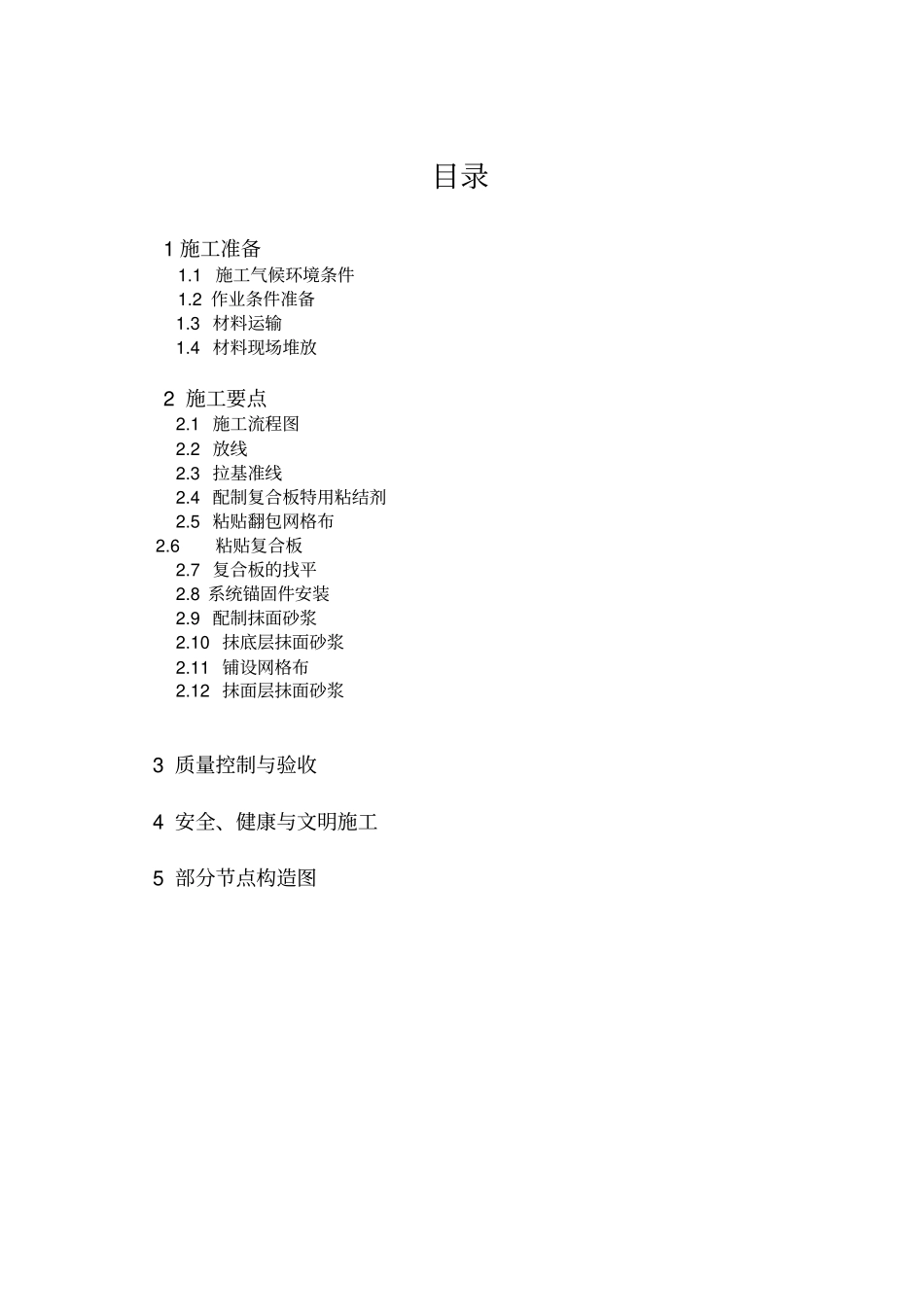

欧文斯科宁复合A级外墙外保温系统施工方案编制单位:编制时间:目录1施工准备1
1施工气候环境条件1
2作业条件准备1
3材料运输1
4材料现场堆放2施工要点2
1施工流程图2
3拉基准线2
4配制复合板特用粘结剂2
5粘贴翻包网格布2
6粘贴复合板2
7复合板的找平2
8系统锚固件安装2
9配制抹面砂浆2
10抹底层抹面砂浆2
11铺设网格布2

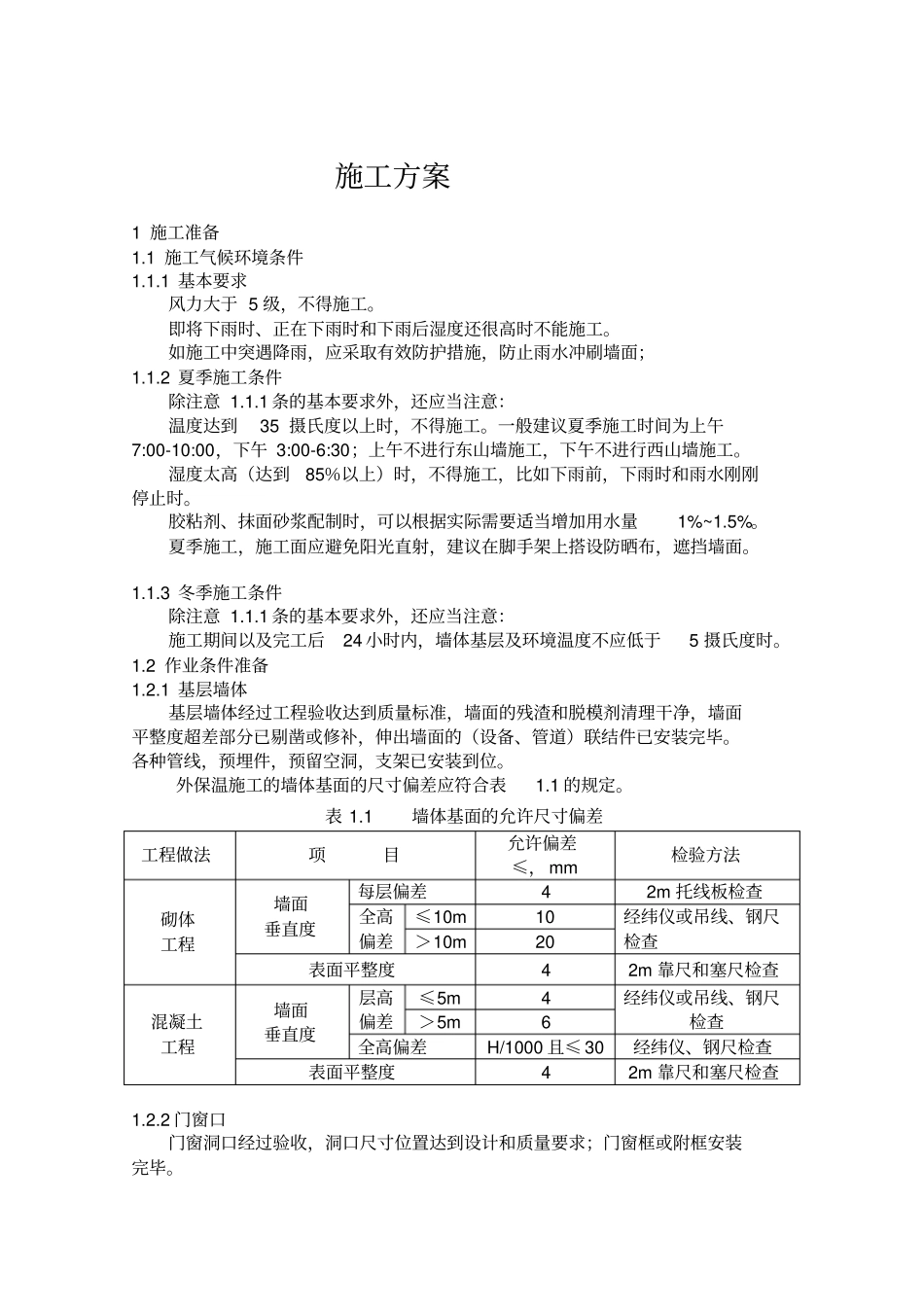

12抹面层抹面砂浆3质量控制与验收4安全、健康与文明施工5部分节点构造图施工方案1施工准备1
1施工气候环境条件1
1基本要求风力大于5级,不得施工
即将下雨时、正在下雨时和下雨后湿度还很高时不能施工
如施工中突遇降雨,应采取有效防护措施,防止雨水冲刷墙面;1
2夏季施工条件除注意1
1条的基本要求外,还应当注意:温度达到35摄氏度以上时,不得施工
一般建议夏季施工时间为上午7:00-10:00,下午3:00-6:30;上午不进行东山墙施工,下午不进行西山墙施工
湿度太高(达到85%以上)时,不得施工,比如下雨前,下雨时和雨水刚刚停止时
胶粘剂、抹面砂浆配制时,可以根据实际需要适当增加用水量1%~1
夏季施工,施工面应避免阳光直射,建议在脚手架上搭设防晒布,遮挡墙面
3冬季施工条件除注意1
1条的基本要求外,还应当注意:施工期间以及完工后24小时内,墙体基层及环境温度不应低于5摄氏度时
2作业条件准备1
1基层墙体基层墙体经过工程验收达到质量标准,墙面的残渣和脱模剂清理干净,墙面平整度超差部分已剔凿或修补,伸出墙面的(设备、管道)联结件已安装完毕
各种管线,预埋件,预留空洞,支架已安装到位
外保温施工的墙体基面的尺寸偏差应符合表1
1墙体基面的允许尺寸偏差工程做法项目允许偏差≤,mm检验方法砌体工程墙面垂直度每层偏差42m托线板检查全高偏差≤10m10经纬仪或吊线、钢尺
