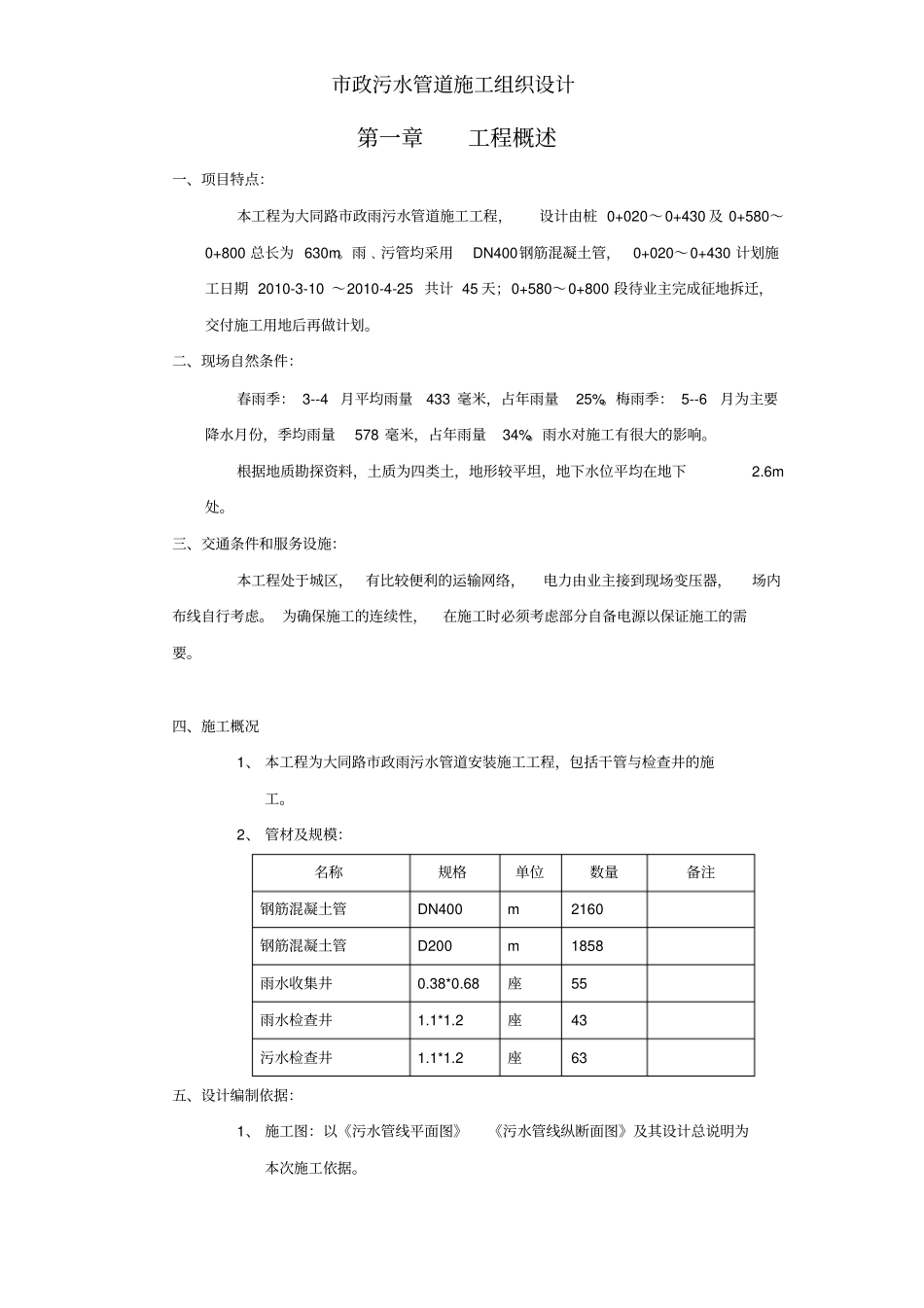

市政污水管道施工组织设计第一章工程概述一、项目特点:本工程为大同路市政雨污水管道施工工程,设计由桩0+020~0+430及0+580~0+800总长为630m
雨﹑污管均采用DN400钢筋混凝土管,0+020~0+430计划施工日期2010-3-10~2010-4-25共计45天;0+580~0+800段待业主完成征地拆迁,交付施工用地后再做计划
二、现场自然条件:春雨季:3--4月平均雨量433毫米,占年雨量25%
梅雨季:5--6月为主要降水月份,季均雨量578毫米,占年雨量34%
雨水对施工有很大的影响
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下2
三、交通条件和服务设施:本工程处于城区,有比较便利的运输网络,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
四、施工概况1、本工程为大同路市政雨污水管道安装施工工程,包括干管与检查井的施工
2、管材及规模:名称规格单位数量备注钢筋混凝土管DN400m2160钢筋混凝土管D200m1858雨水收集井0
68座55雨水检查井1
2座43污水检查井1
2座63五、设计编制依据:1、施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据

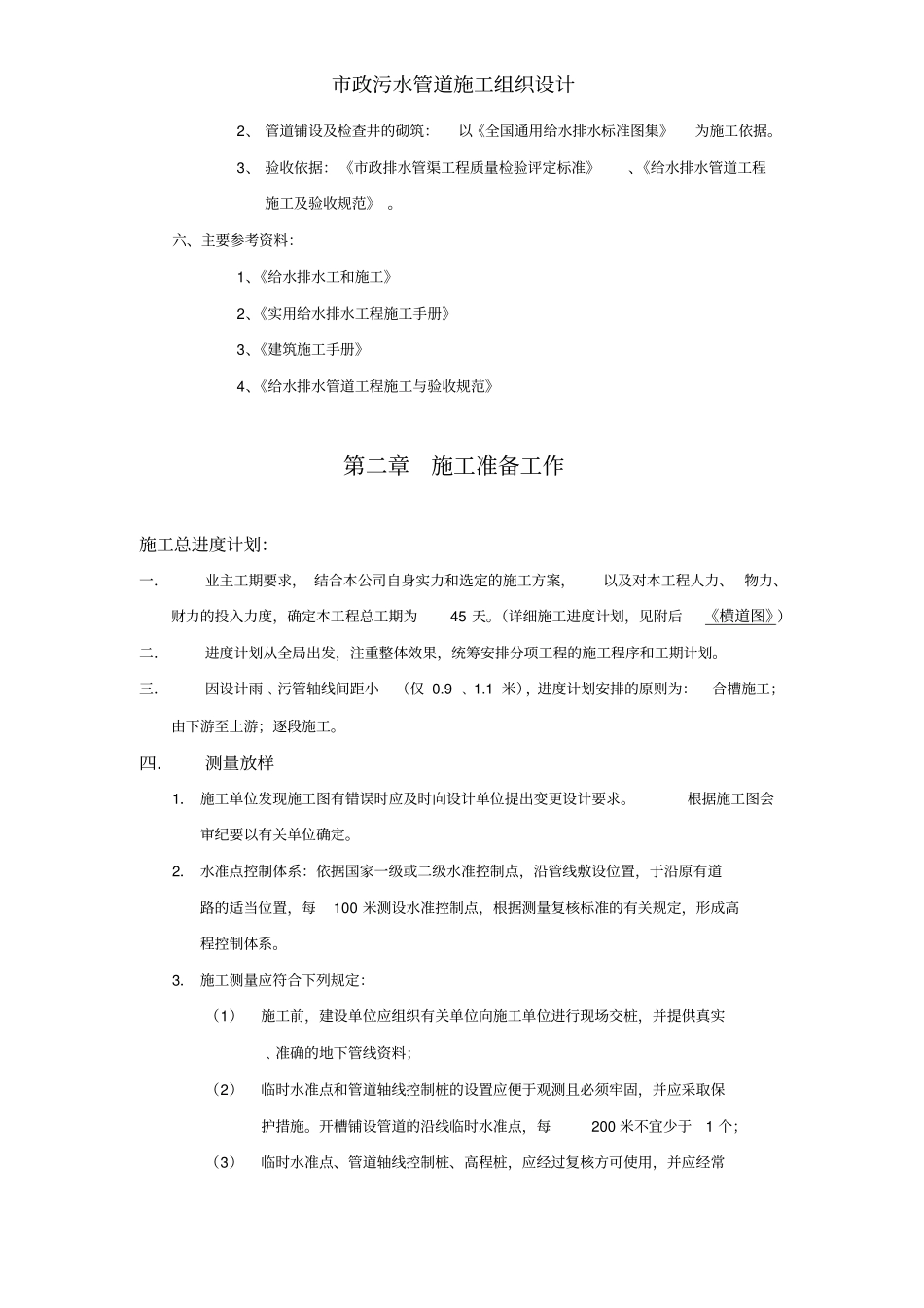

市政污水管道施工组织设计2、管道铺设及检查井的砌筑:以《全国通用给水排水标准图集》为施工依据
3、验收依据:《市政排水管渠工程质量检验评定标准》、《给水排水管道工程施工及验收规范》
六、主要参考资料:1、《给水排水工和施工》2、《实用给水排水工程施工手册》3、《建筑施工手册》4、《给水排水管道工程施工与验收规范》第二章施工准备工作施工总进度计划:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为45
