镇政府关于农村“四大基础工程”推进情况及存在的问题汇报镇政府关于农村“四大基础工程”推进情况及存在的问题汇报根据市委市政府关于农村“四大基础工程”推进工作会议精神,我镇认真落实会议安排,积极开展相关工作,现将工作推进情况、存在的问题汇报如下:一、关于灾后农村住房安置点重建推进情况我镇灾后重建农村安置点涉及五个村、共有11个
其中南店村三组、四组、十组、十一组(4个),实新村四组、七组、十组(3个),龙马村二组、三、五组(2个),金胜村和新民村各一个(2个),可安置2093户6027人,总建筑面积为24
16万平方米
(一)安置点进度情况1、金胜村安置点主体已完工,现正进入总平基础配套施工,预计1月底全面竣工
2、龙马村2个安置点12月23日完成了所有工程,12月31日完成了综合验收备案
3、实新村七组安置点已全面竣工;四组、十组安置点主体已完成,月底将开始总平施工,预计2月中旬交付使用
4、新民村安置点主体已完工,现正进入总平基础配套施工,预计2月中旬全面竣工
5、南店村4个安置点因选址、方案变更的原因于9月底才进场,预计春节前主体竣工,进入总平阶段
(二)基础配套设施建设情况1、**
主管道已到龙马、实新安置点,其他安置点因主管道需要穿铁路还未完成
管网已铺到每个安置点门口,等待最后收尾,调试
但,金胜、新民安置点的供水压力不足,水务局已做出了增压方案,但无资金来源

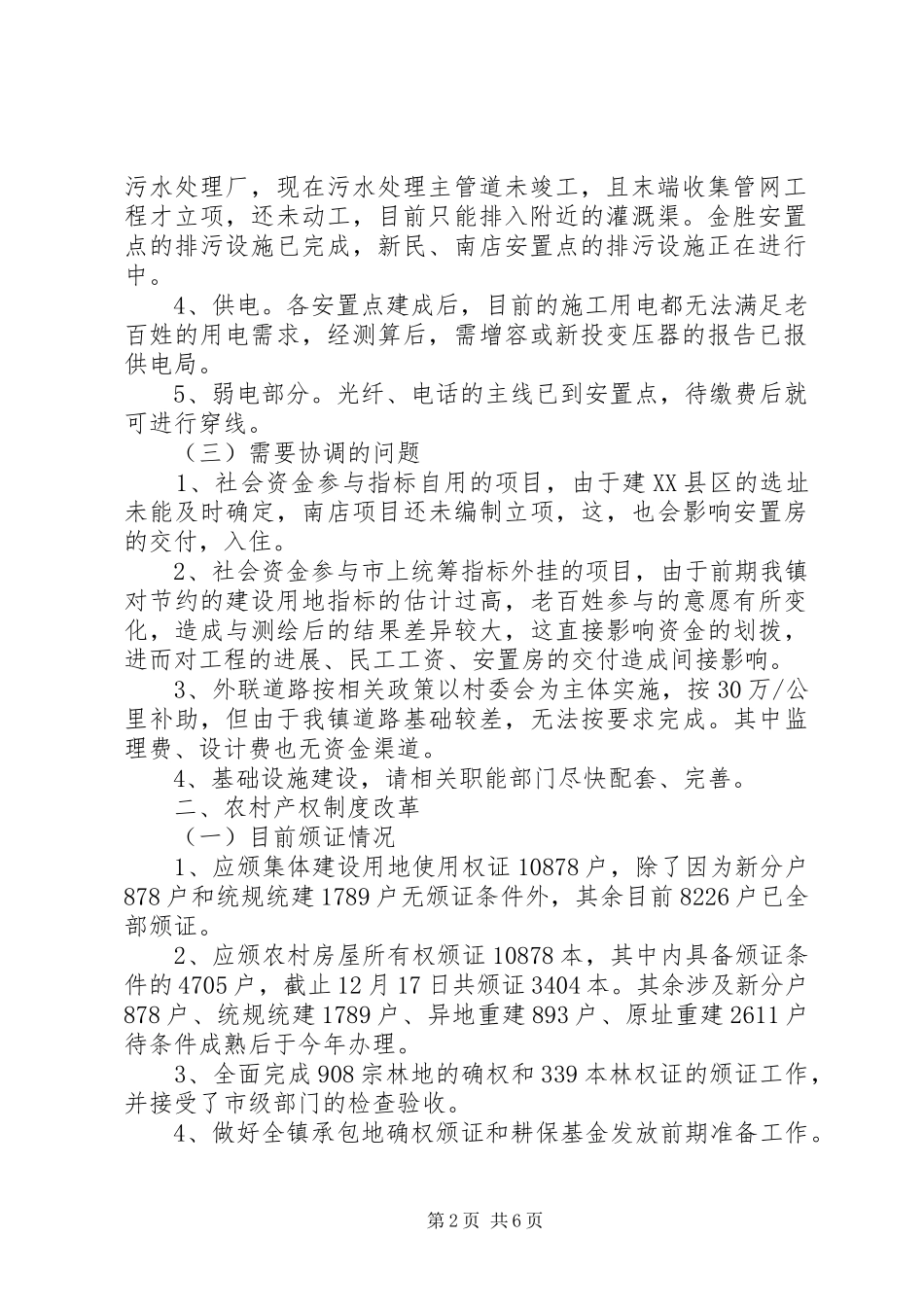

龙马、实新安置点经净化沼气池处理后进入集镇第1页共6页污水处理厂,现在污水处理主管道未竣工,且末端收集管网工程才立项,还未动工,目前只能排入附近的灌溉渠
金胜安置点的排污设施已完成,新民、南店安置点的排污设施正在进行中
各安置点建成后,目前的施工用电都无法满足老百姓的用电需求,经测算后,需增容或新投变压器的报告已报供电局
5、弱电部分
光纤、电话的主线已到安置点,待缴费后就可进行
