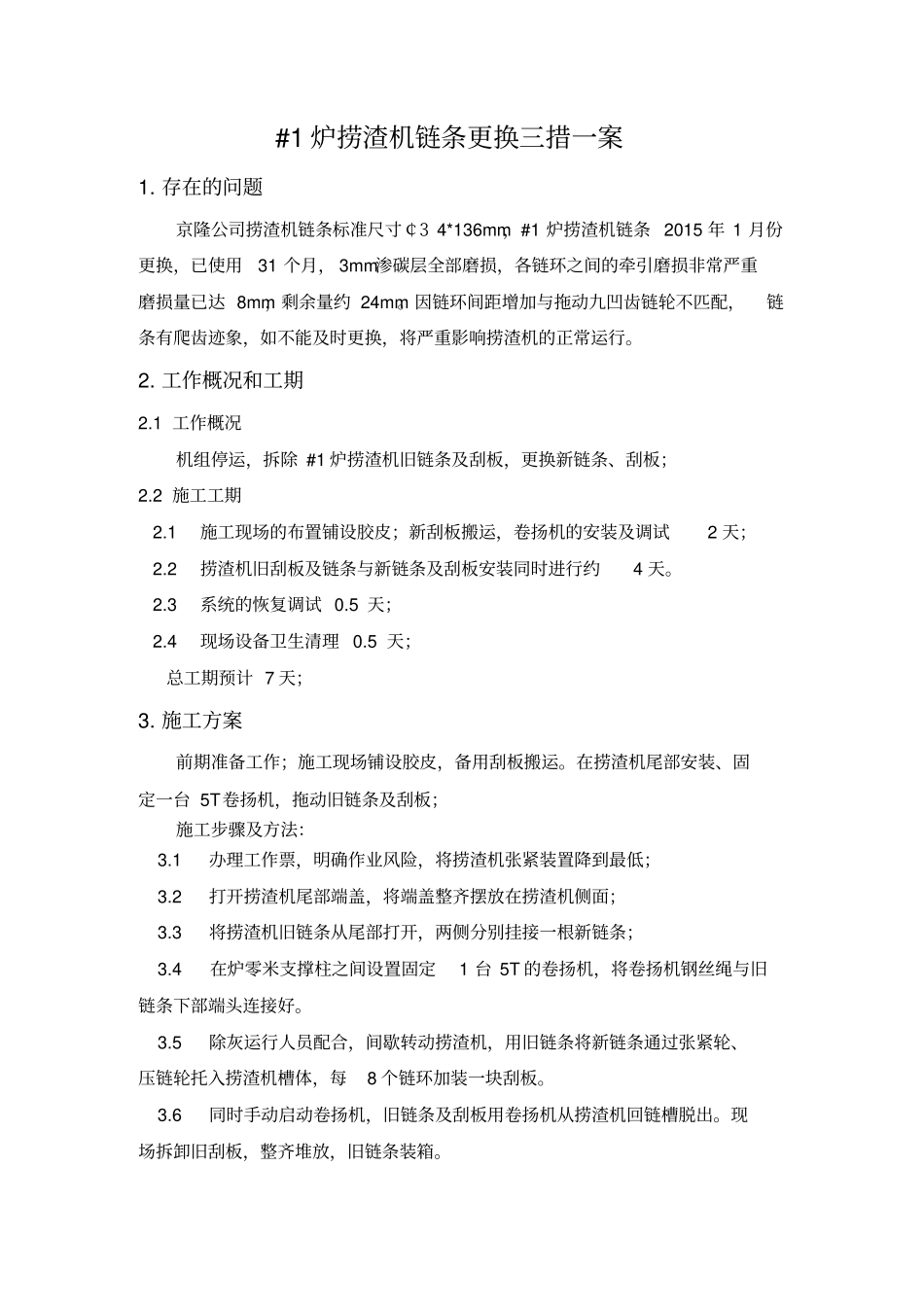

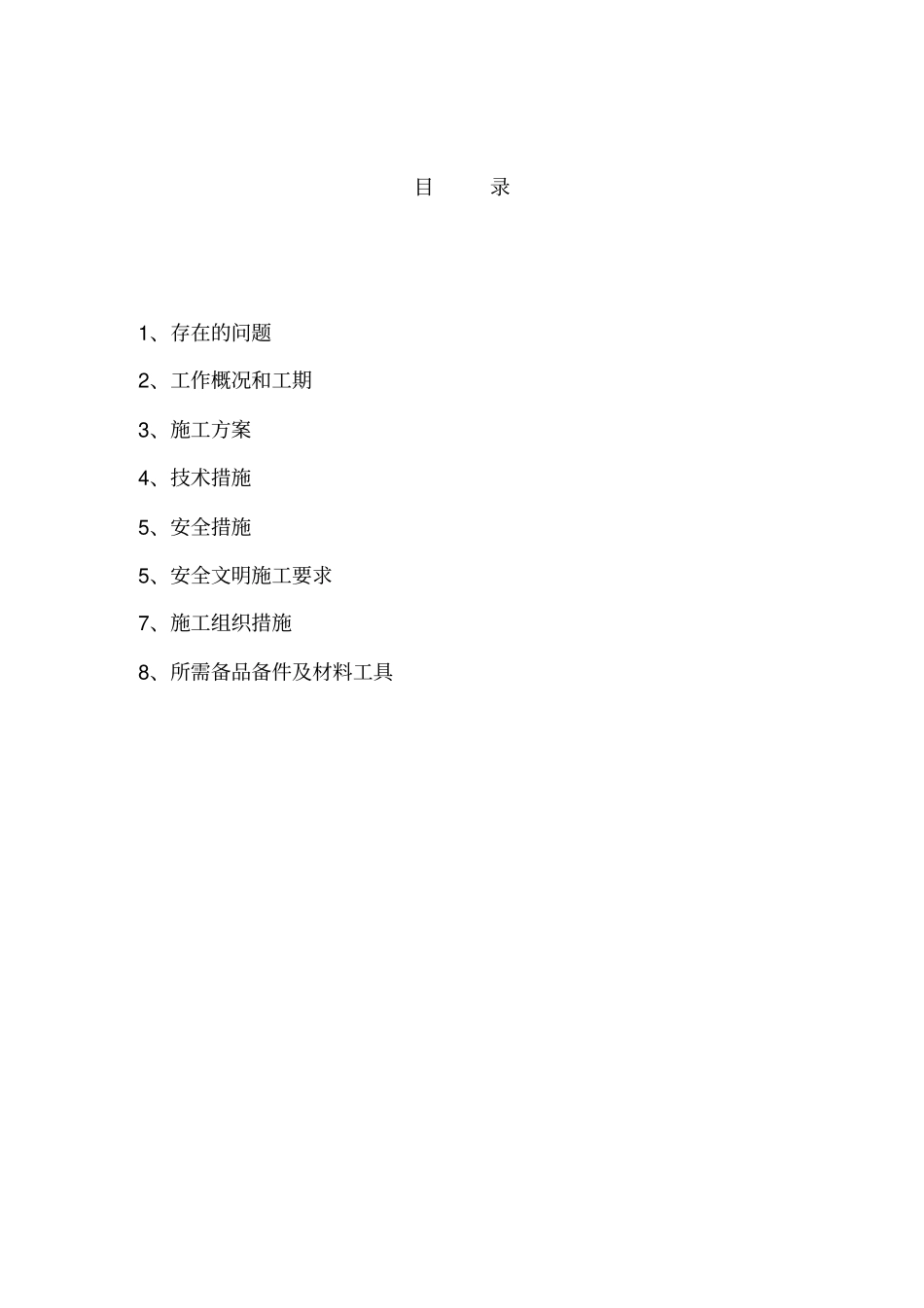

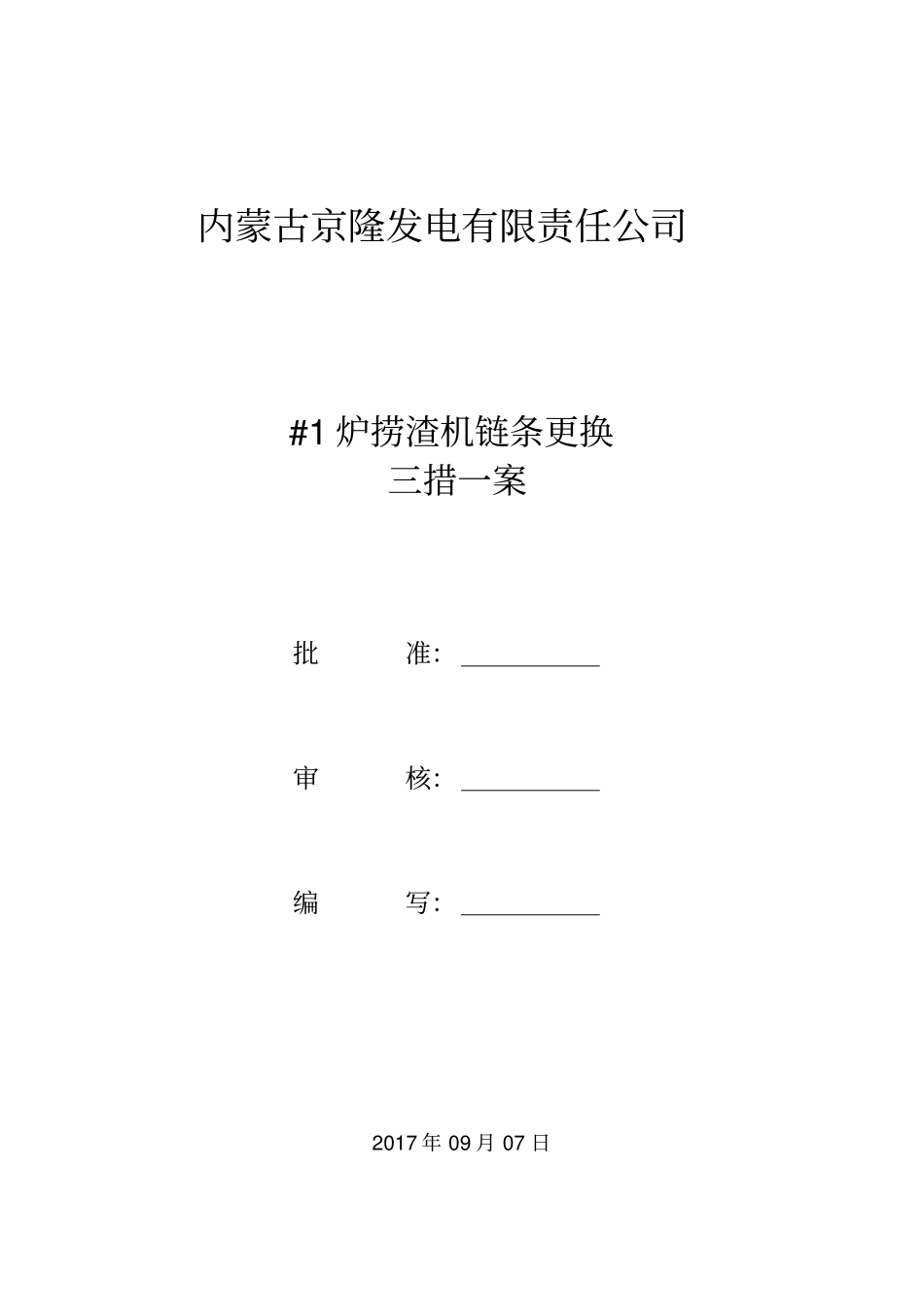

内蒙古京隆发电有限责任公司#1炉捞渣机链条更换三措一案批准:审核:编写:2017年09月07日目录1、存在的问题2、工作概况和工期3、施工方案4、技术措施5、安全措施5、安全文明施工要求7、施工组织措施8、所需备品备件及材料工具#1炉捞渣机链条更换三措一案1.存在的问题京隆公司捞渣机链条标准尺寸¢34*136mm,#1炉捞渣机链条2015年1月份更换,已使用31个月,3mm渗碳层全部磨损,各链环之间的牵引磨损非常严重磨损量已达8mm,剩余量约24mm。因链环间距增加与拖动九凹齿链轮不匹配,链条有爬齿迹象,如不能及时更换,将严重影响捞渣机的正常运行。2.工作概况和工期2.1工作概况机组停运,拆除#1炉捞渣机旧链条及刮板,更换新链条、刮板;2.2施工工期2.1施工现场的布置铺设胶皮;新刮板搬运,卷扬机的安装及调试2天;2.2捞渣机旧刮板及链条与新链条及刮板安装同时进行约4天。2.3系统的恢复调试0.5天;2.4现场设备卫生清理0.5天;总工期预计7天;3.施工方案前期准备工作;施工现场铺设胶皮,备用刮板搬运。在捞渣机尾部安装、固定一台5T卷扬机,拖动旧链条及刮板;施工步骤及方法:3.1办理工作票,明确作业风险,将捞渣机张紧装置降到最低;3.2打开捞渣机尾部端盖,将端盖整齐摆放在捞渣机侧面;3.3将捞渣机旧链条从尾部打开,两侧分别挂接一根新链条;3.4在炉零米支撑柱之间设置固定1台5T的卷扬机,将卷扬机钢丝绳与旧链条下部端头连接好。3.5除灰运行人员配合,间歇转动捞渣机,用旧链条将新链条通过张紧轮、压链轮托入捞渣机槽体,每8个链环加装一块刮板。3.6同时手动启动卷扬机,旧链条及刮板用卷扬机从捞渣机回链槽脱出。现场拆卸旧刮板,整齐堆放,旧链条装箱。3.7依此类推,反复操作,旧链条及刮板全部拆除后,所有新链条及刮板安装好后,调节链条的松紧。并用接链环连接,并安装后端盖。3.8施工结束后,捞渣机试转8小时。3.9旧刮板补焊耐磨条备件,旧链条全部退往物资部。4.技术措施4.1捞渣机左右侧链条顺直,不得有扭曲现象,且接链环对称。4.2新旧刮板加装均匀。4.3接链环全部立装;4.4更换新链条后液压张紧装置降到最低。5.安全措施5.1严格执行工作票制度,开工前认真做好危险点分析,向每个作业人员做好安全交底工作;施工区域做好隔离,防止闲杂人员进入;5.2所有施工作业人员了解工作内容,认真学习《安全工作规程》,明确工作中危险点,正确使用安全工器具和劳动防护用品,确保工器具合格好用。5.3设备部、运行部应安排专人进行指挥及组织协调工作。5.4施工单位指定专人负责指挥检修,检修人员实行轮流作业。5.5检修现场照明必须充足。5.6使用气割前,一定检查好氧、乙炔带完好,不得有破损,氧、乙炔瓶之间的距离在10米以上。动用气割时,由专职动火执行人操作,动火执行人必须持证上岗。5.7工作时应配戴好防尘口罩、防护眼镜等安全防护用品。5.8临时搭设的架台必须搭设牢固,经过验收合格后方可使用。5.9现场的临时电源线,必须是绝缘电缆。导线截面积应满足负荷需要,临时电源必须远离电、火焊、热体,临时电源的连接不准用勾挂、缠绕等方法连接,用电设备的连接应用防爆插头,必要时加装明显断开点的刀闸。5.10临时电源接入应装设漏电保护器,电源线穿墙孔、人孔处时应设保护套,防止电源线磨破。且供电装置、线盘、盘柜、变压器等装置应放在捞渣机外,并做好防雨淋措施。5.11现场使用电焊应符合规定,电焊机放在固定地点,并备有消防器材,电火焊作业结束后,焊工要认真检查不留火种,无焊工证人员禁止施焊作业。5.12起吊设备操作有专人负责,操作人员必须持证上岗;5.13手动启动捞渣机时,用对讲机联系各部工作人员,确定槽体内无人,周边人员都已远离设备,各导轮接触良好,方可启动捞渣机,防止挤伤人员和损坏设备。5.14刮板搬运、安装过程中各人员相互协调好,防止磕碰伤;6.安全文明施工要求6.1施工安全措施6.1.1施工人员在开工前进行安全、技术交底并履行签字手续。6.1.2检修作业时必须设置临时隔离带,防止无关人员进入检修区发生事故。6.1.3工器具使用前检查,合格后方可使用。6.1.4当天检修任务结束后一定要将检修所用电源全部切断。6.2.临时电源管理规定(...
