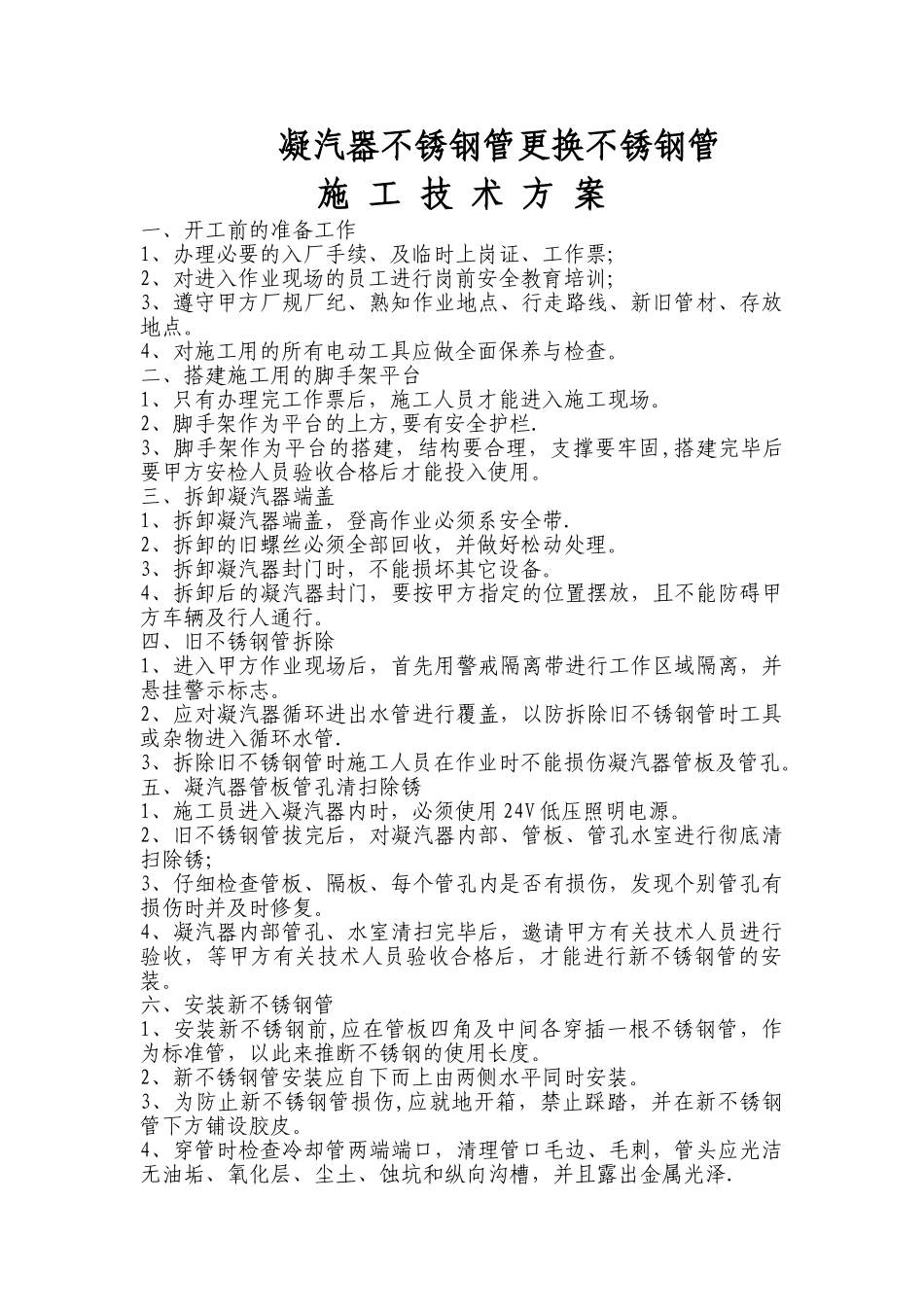

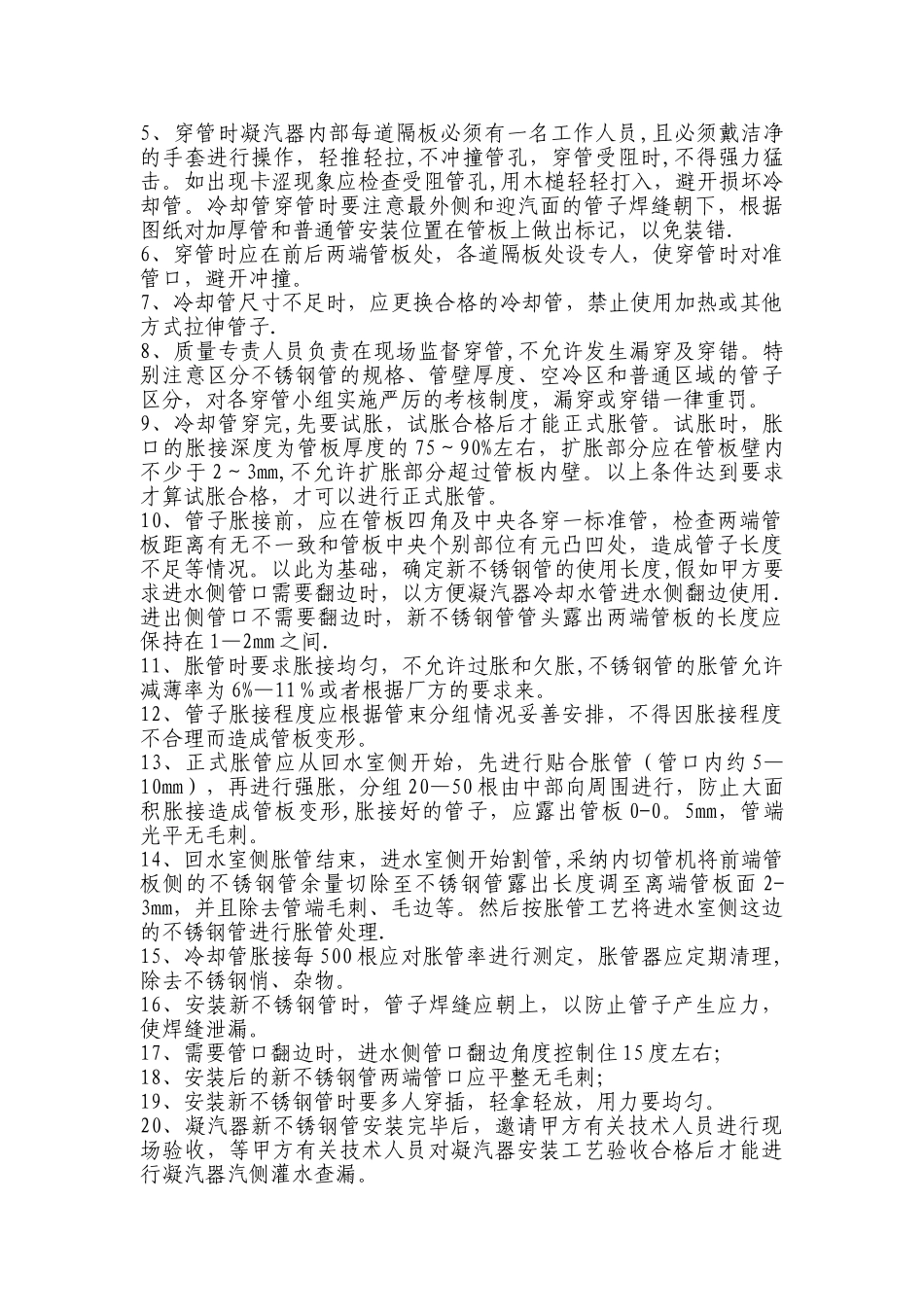

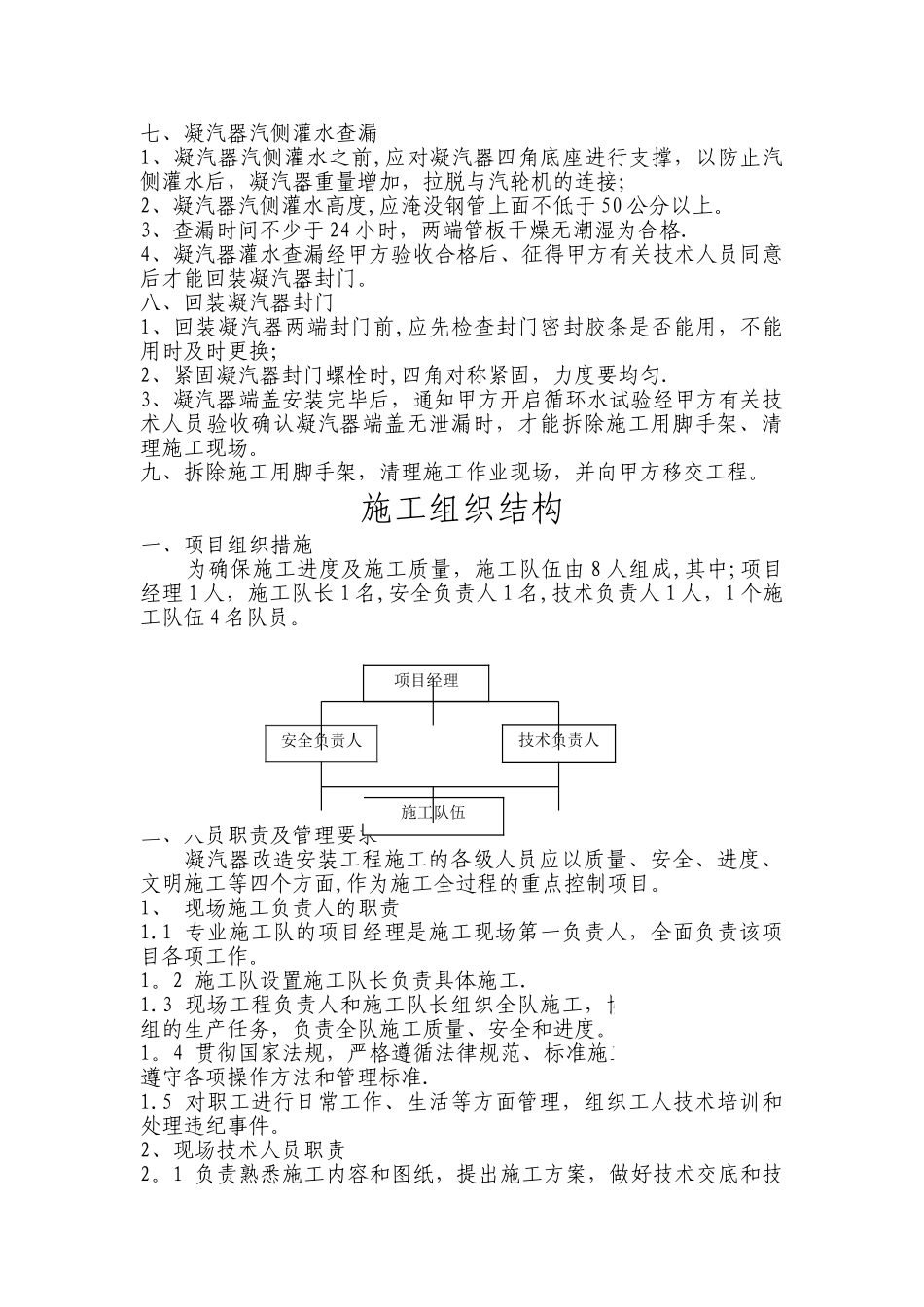

凝汽器不锈钢管更换不锈钢管施 工 技 术 方 案一、开工前的准备工作1、办理必要的入厂手续、及临时上岗证、工作票;2、对进入作业现场的员工进行岗前安全教育培训;3、遵守甲方厂规厂纪、熟知作业地点、行走路线、新旧管材、存放地点。4、对施工用的所有电动工具应做全面保养与检查。二、搭建施工用的脚手架平台1、只有办理完工作票后,施工人员才能进入施工现场。2、脚手架作为平台的上方,要有安全护栏.3、脚手架作为平台的搭建,结构要合理,支撑要牢固,搭建完毕后要甲方安检人员验收合格后才能投入使用。三、拆卸凝汽器端盖1、拆卸凝汽器端盖,登高作业必须系安全带.2、拆卸的旧螺丝必须全部回收,并做好松动处理。3、拆卸凝汽器封门时,不能损坏其它设备。4、拆卸后的凝汽器封门,要按甲方指定的位置摆放,且不能防碍甲方车辆及行人通行。四、旧不锈钢管拆除1、进入甲方作业现场后,首先用警戒隔离带进行工作区域隔离,并悬挂警示标志。2、应对凝汽器循环进出水管进行覆盖,以防拆除旧不锈钢管时工具或杂物进入循环水管.3、拆除旧不锈钢管时施工人员在作业时不能损伤凝汽器管板及管孔。五、凝汽器管板管孔清扫除锈1、施工员进入凝汽器内时,必须使用 24V 低压照明电源。2、旧不锈钢管拔完后,对凝汽器内部、管板、管孔水室进行彻底清扫除锈;3、仔细检查管板、隔板、每个管孔内是否有损伤,发现个别管孔有损伤时并及时修复。4、凝汽器内部管孔、水室清扫完毕后,邀请甲方有关技术人员进行验收,等甲方有关技术人员验收合格后,才能进行新不锈钢管的安装。六、安装新不锈钢管1、安装新不锈钢前,应在管板四角及中间各穿插一根不锈钢管,作为标准管,以此来推断不锈钢的使用长度。2、新不锈钢管安装应自下而上由两侧水平同时安装。3、为防止新不锈钢管损伤,应就地开箱,禁止踩踏,并在新不锈钢管下方铺设胶皮。4、穿管时检查冷却管两端端口,清理管口毛边、毛刺,管头应光洁无油垢、氧化层、尘土、蚀坑和纵向沟槽,并且露出金属光泽.5、穿管时凝汽器内部每道隔板必须有一名工作人员,且必须戴洁净的手套进行操作,轻推轻拉,不冲撞管孔,穿管受阻时,不得强力猛击。如出现卡涩现象应检查受阻管孔,用木槌轻轻打入,避开损坏冷却管。冷却管穿管时要注意最外侧和迎汽面的管子焊缝朝下,根据图纸对加厚管和普通管安装位置在管板上做出标记,以免装错.6、穿管时应在前后两端管板处,各道隔板处设专人,使穿管时对准管口,避开冲撞。7、冷却管尺寸不足...
