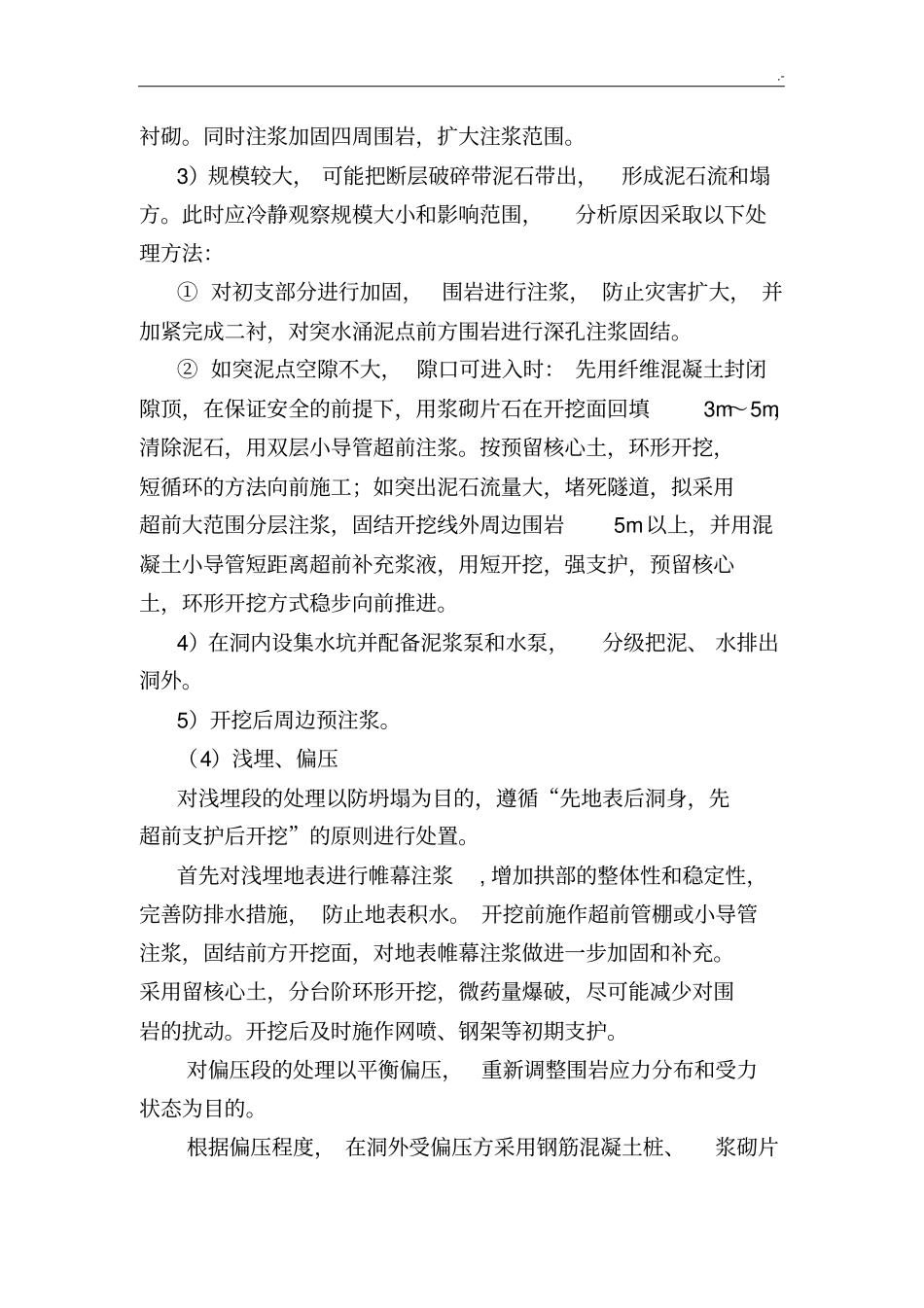

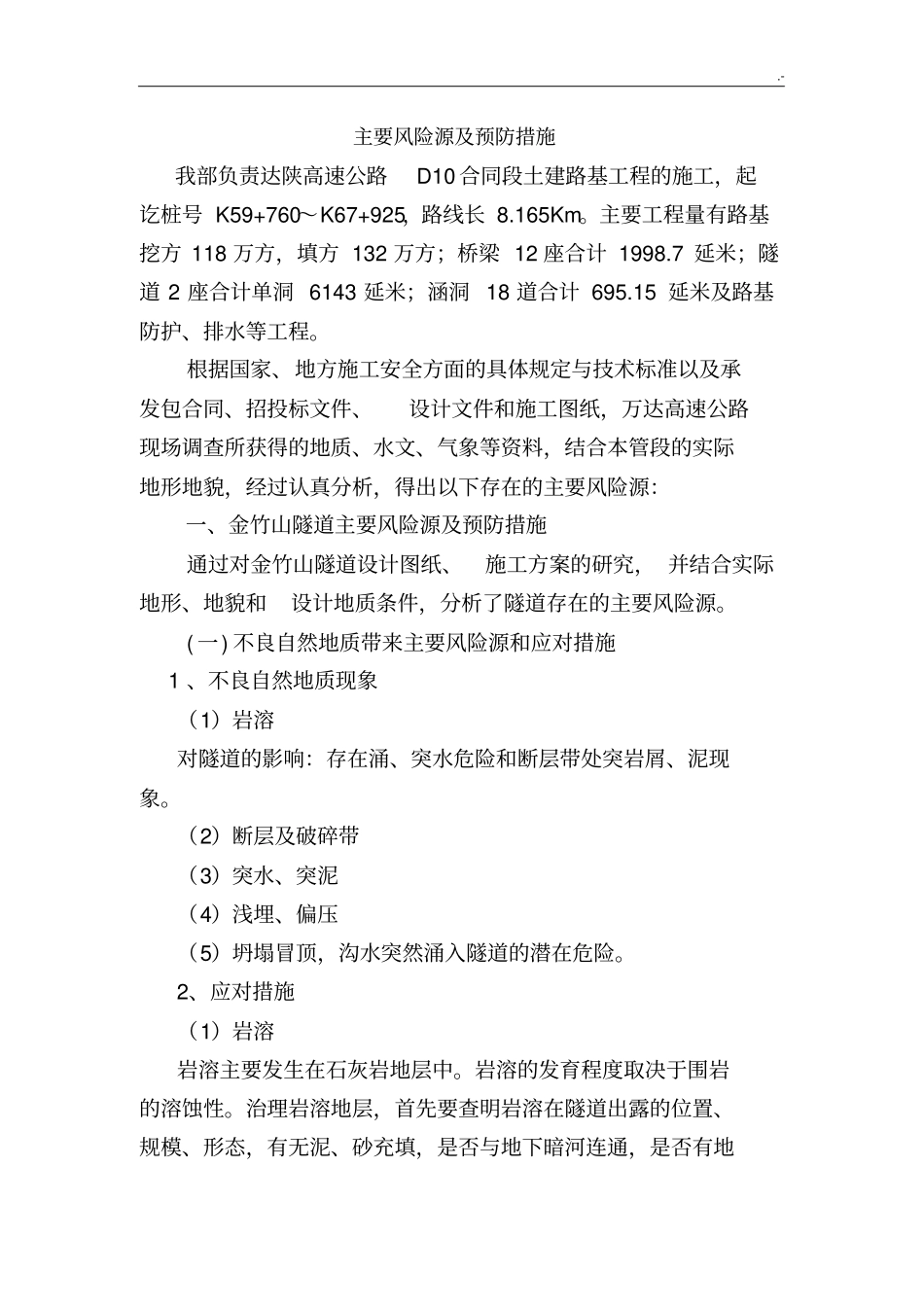

-主要风险源及预防措施我部负责达陕高速公路D10合同段土建路基工程的施工,起讫桩号K59+760~K67+925,路线长8
主要工程量有路基挖方118万方,填方132万方;桥梁12座合计1998
7延米;隧道2座合计单洞6143延米;涵洞18道合计695
15延米及路基防护、排水等工程
根据国家、地方施工安全方面的具体规定与技术标准以及承发包合同、招投标文件、设计文件和施工图纸,万达高速公路现场调查所获得的地质、水文、气象等资料,结合本管段的实际地形地貌,经过认真分析,得出以下存在的主要风险源:一、金竹山隧道主要风险源及预防措施通过对金竹山隧道设计图纸、施工方案的研究,并结合实际地形、地貌和设计地质条件,分析了隧道存在的主要风险源
(一)不良自然地质带来主要风险源和应对措施1、不良自然地质现象(1)岩溶对隧道的影响:存在涌、突水危险和断层带处突岩屑、泥现象
(2)断层及破碎带(3)突水、突泥(4)浅埋、偏压(5)坍塌冒顶,沟水突然涌入隧道的潜在危险
2、应对措施(1)岩溶岩溶主要发生在石灰岩地层中
岩溶的发育程度取决于围岩的溶蚀性

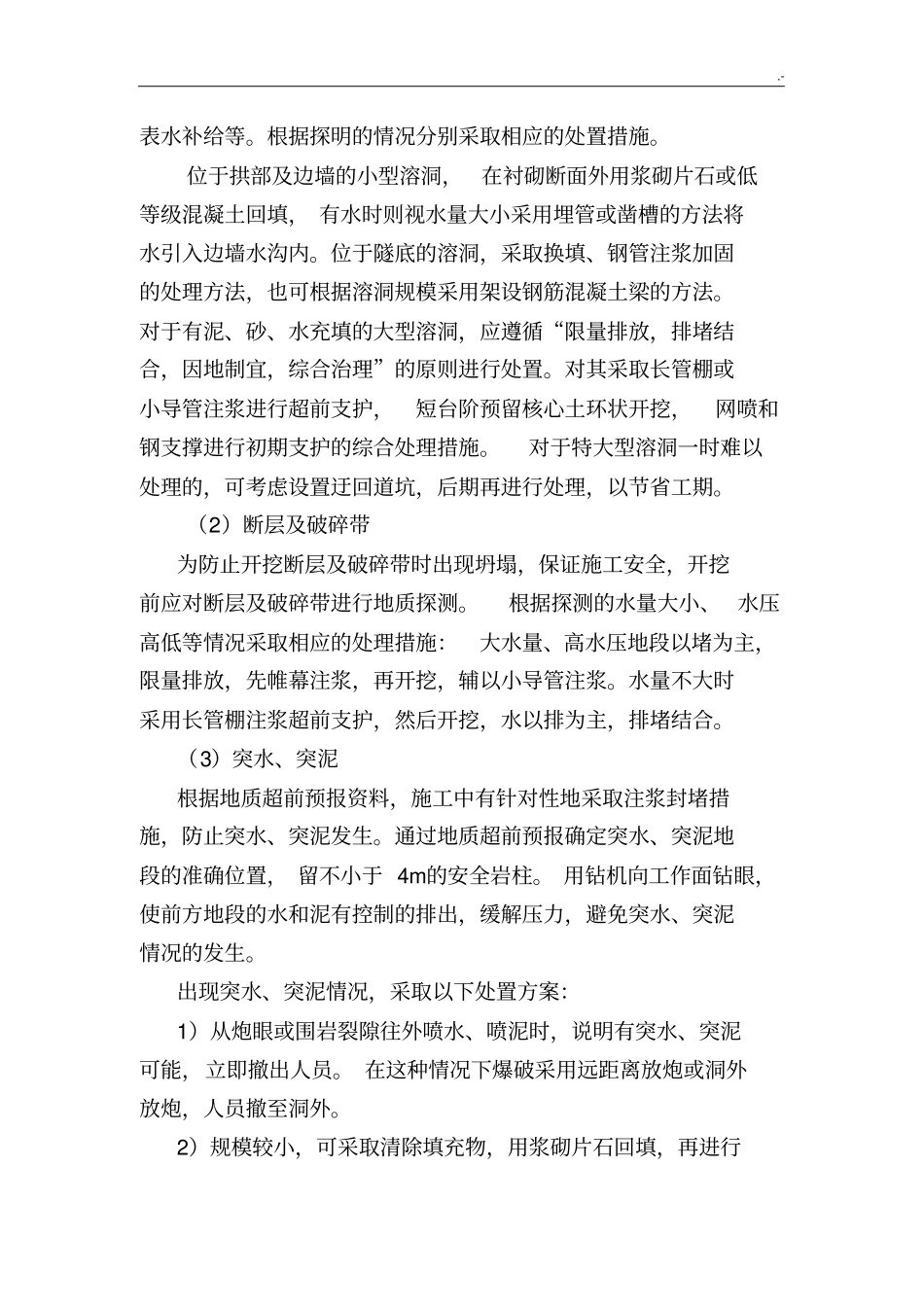

治理岩溶地层,首先要查明岩溶在隧道出露的位置、规模、形态,有无泥、砂充填,是否与地下暗河连通,是否有地
-表水补给等
根据探明的情况分别采取相应的处置措施
位于拱部及边墙的小型溶洞,在衬砌断面外用浆砌片石或低等级混凝土回填,有水时则视水量大小采用埋管或凿槽的方法将水引入边墙水沟内
位于隧底的溶洞,采取换填、钢管注浆加固的处理方法,也可根据溶洞规模采用架设钢筋混凝土梁的方法
对于有泥、砂、水充填的大型溶洞,应遵循“限量排放,排堵结合,因地制宜,综合治理”的原则进行处置
对其采取长管棚或小导管注浆进行超前支护,短台阶预留核心土环状开挖,网喷和钢支撑进行初期支护的综合处理措施
对于特大型溶洞一时难以处理的,可考虑设置迂回道坑,后期再进行处
