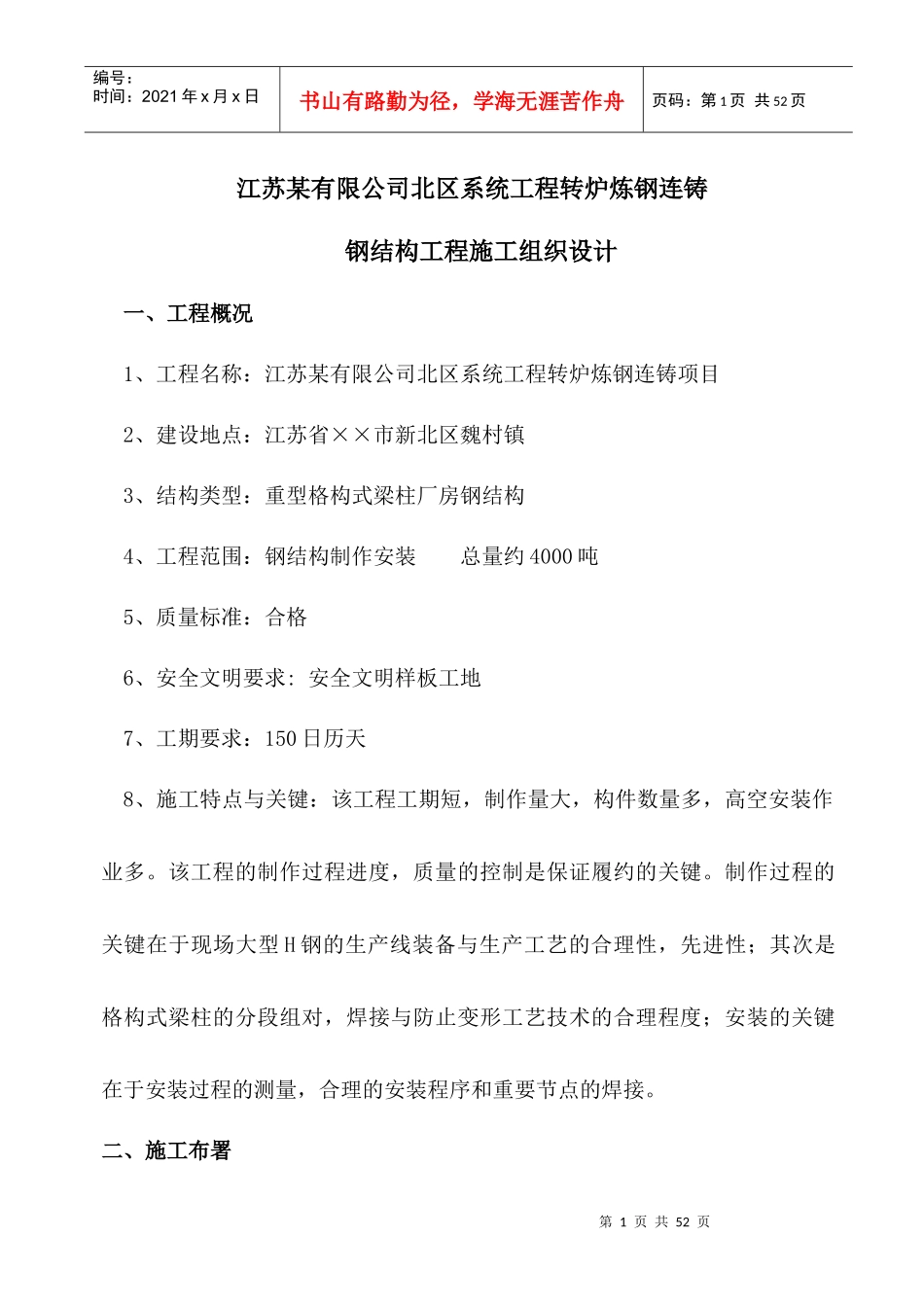

第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共52页江苏某有限公司北区系统工程转炉炼钢连铸钢结构工程施工组织设计一、工程概况1、工程名称:江苏某有限公司北区系统工程转炉炼钢连铸项目2、建设地点:江苏省××市新北区魏村镇3、结构类型:重型格构式梁柱厂房钢结构4、工程范围:钢结构制作安装总量约4000吨5、质量标准:合格6、安全文明要求:安全文明样板工地7、工期要求:150日历天8、施工特点与关键:该工程工期短,制作量大,构件数量多,高空安装作业多
该工程的制作过程进度,质量的控制是保证履约的关键
制作过程的关键在于现场大型H钢的生产线装备与生产工艺的合理性,先进性;其次是格构式梁柱的分段组对,焊接与防止变形工艺技术的合理程度;安装的关键在于安装过程的测量,合理的安装程序和重要节点的焊接

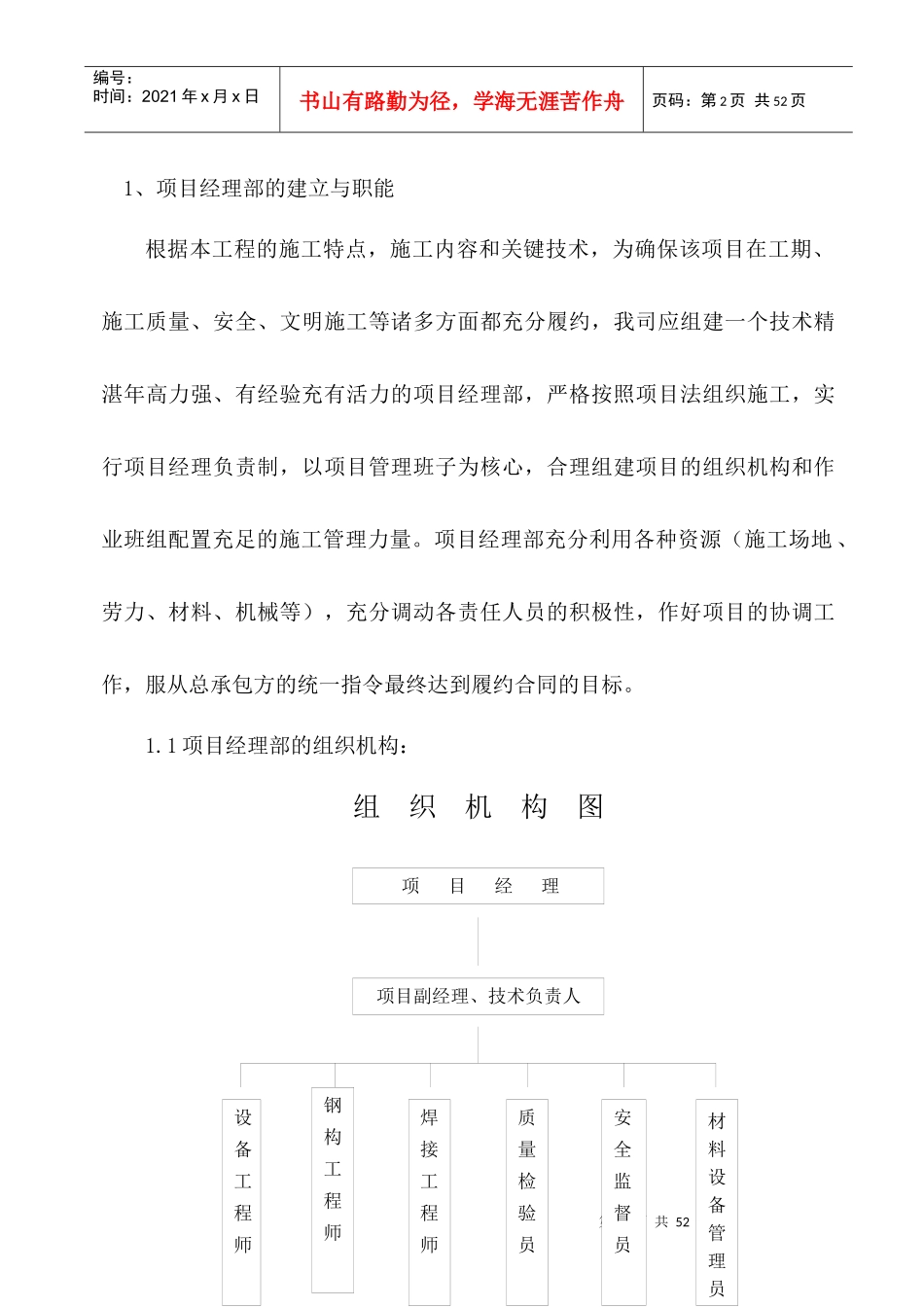

二、施工布署第2页共52页第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共52页1、项目经理部的建立与职能根据本工程的施工特点,施工内容和关键技术,为确保该项目在工期、施工质量、安全、文明施工等诸多方面都充分履约,我司应组建一个技术精湛年高力强、有经验充有活力的项目经理部,严格按照项目法组织施工,实行项目经理负责制,以项目管理班子为核心,合理组建项目的组织机构和作业班组配置充足的施工管理力量
项目经理部充分利用各种资源(施工场地、劳力、材料、机械等),充分调动各责任人员的积极性,作好项目的协调工作,服从总承包方的统一指令最终达到履约合同的目标

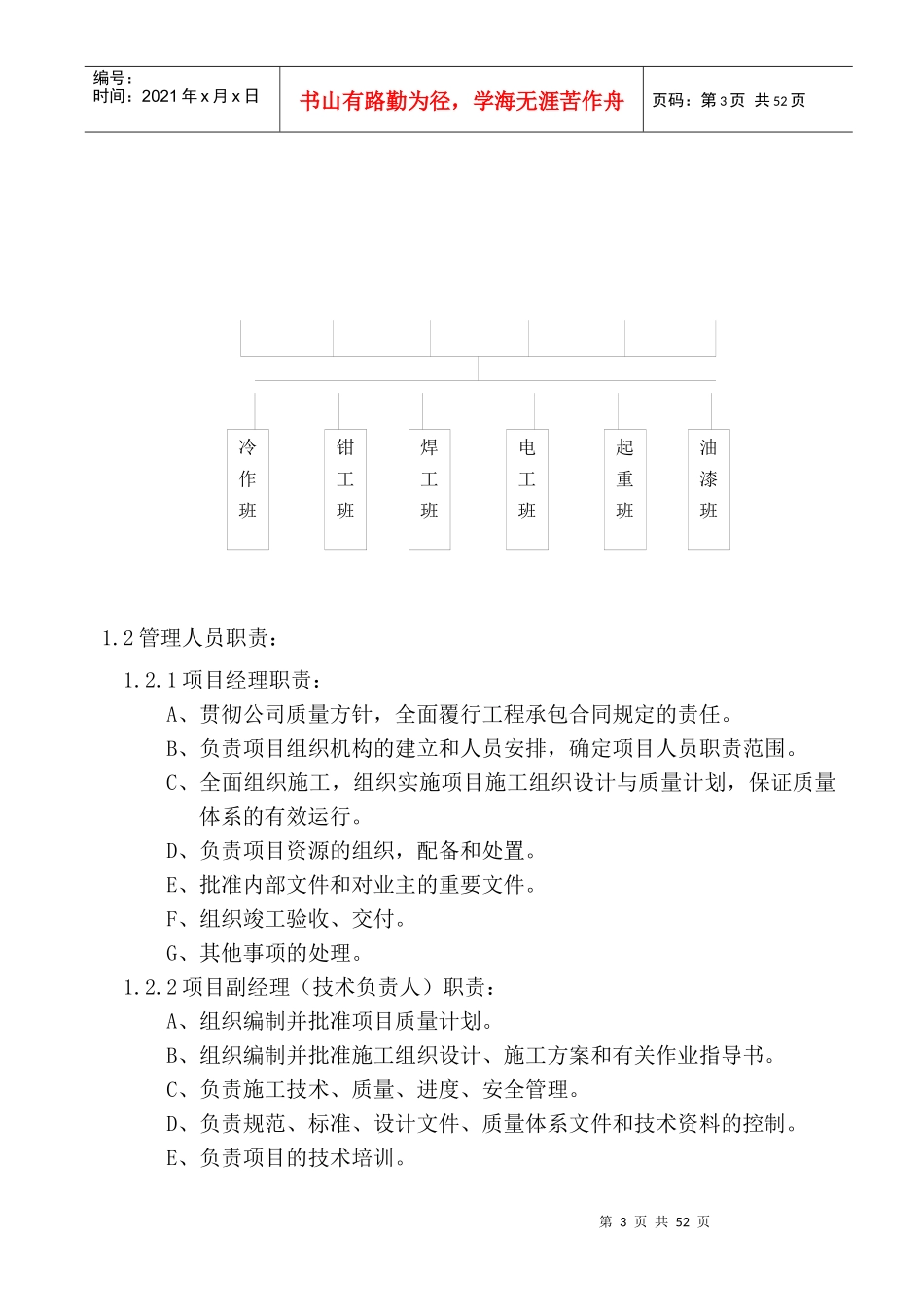

1项目经理部的组织机构:组织机构图项目经理项目副经理、技术负责人钢构工程师设备工程师焊接工程师质量检验员安全监督员材料设备管理员第3页共52页第2页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共52页1
2管理人员职责:1
