万华烟台工业园项目质量月报告(2012年6月24日~2012年7月24日)编号:WHYT/N–-P04–2012-007编制:张国辉肖利审核:曲绍业姜继旭批准:任德龙1公用工程项目部2质量月报模板项目部质量月报项目部名称:烟台万华工程项目部报告截止日期:2012年7月24日一、质量体系运行状况描述:(特殊工种人员资质审查及准入审查

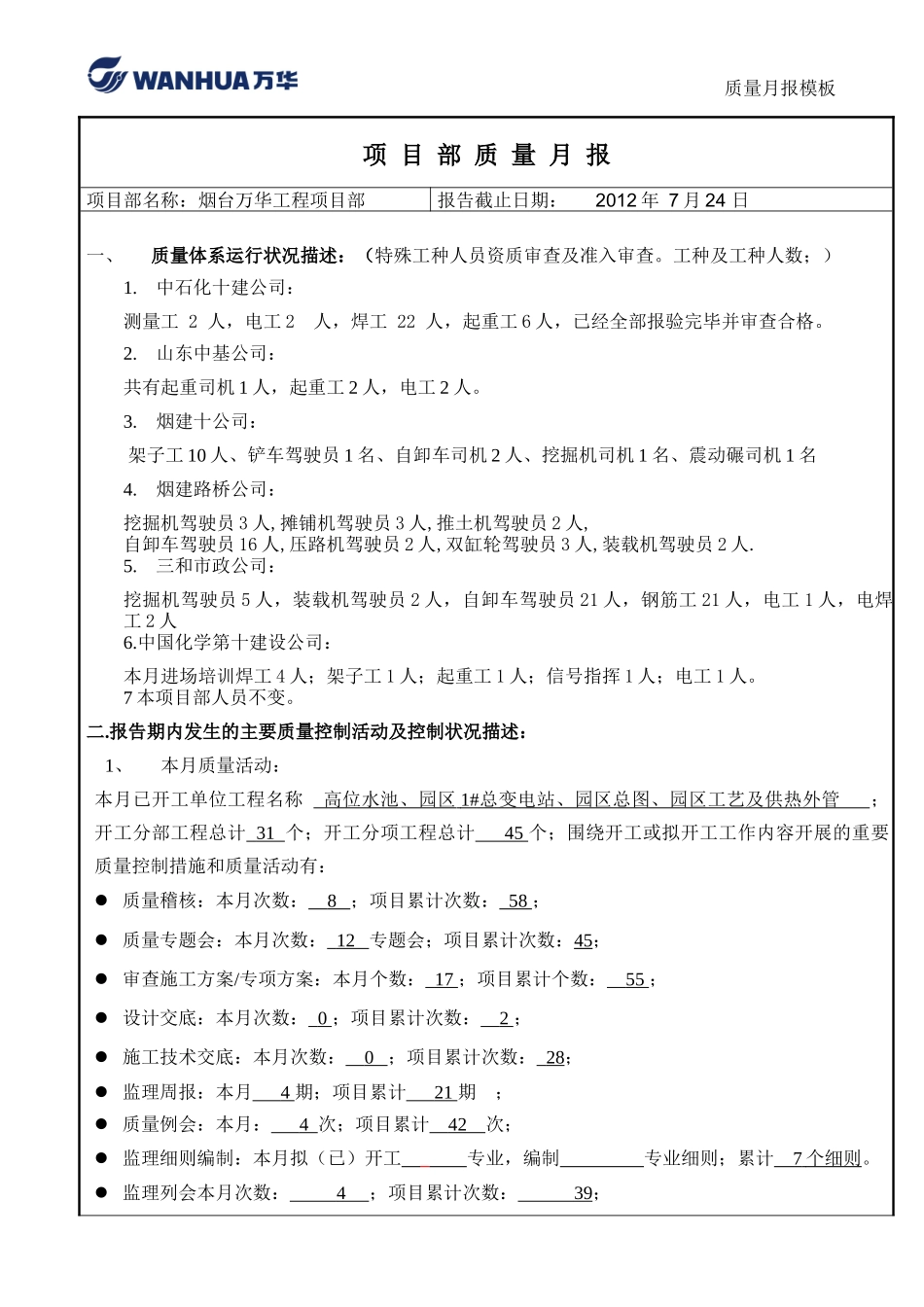

工种及工种人数;)1
中石化十建公司:测量工2人,电工2人,焊工22人,起重工6人,已经全部报验完毕并审查合格
山东中基公司:共有起重司机1人,起重工2人,电工2人
烟建十公司:架子工10人、铲车驾驶员1名、自卸车司机2人、挖掘机司机1名、震动碾司机1名4
烟建路桥公司:挖掘机驾驶员3人,摊铺机驾驶员3人,推土机驾驶员2人,自卸车驾驶员16人,压路机驾驶员2人,双缸轮驾驶员3人,装载机驾驶员2人
三和市政公司:挖掘机驾驶员5人,装载机驾驶员2人,自卸车驾驶员21人,钢筋工21人,电工1人,电焊工2人6
中国化学第十建设公司:本月进场培训焊工4人;架子工1人;起重工1人;信号指挥1人;电工1人
7本项目部人员不变
报告期内发生的主要质量控制活动及控制状况描述:1、本月质量活动:本月已开工单位工程名称高位水池、园区1#总变电站、园区总图、园区工艺及供热外管;开工分部工程总计31个;开工分项工程总计45个;围绕开工或拟开工工作内容开展的重要质量控制措施和质量活动有:质量稽核:本月次数:8;项目累计次数:58;质量专题会:本月次数:12专题会;项目累计次数:45;审查施工方案/专项方案:本月个数:17;项目累计个数:55;设计交底:本月次数:0;项目累计次数:2;施工技术交底:本月次数:0;项目累计次数:28;监理周报:本月4期;项目累计21期;质量例会:本月:4次;项目累计42次;监理细则编制:本月拟(已)开工专业,编制
