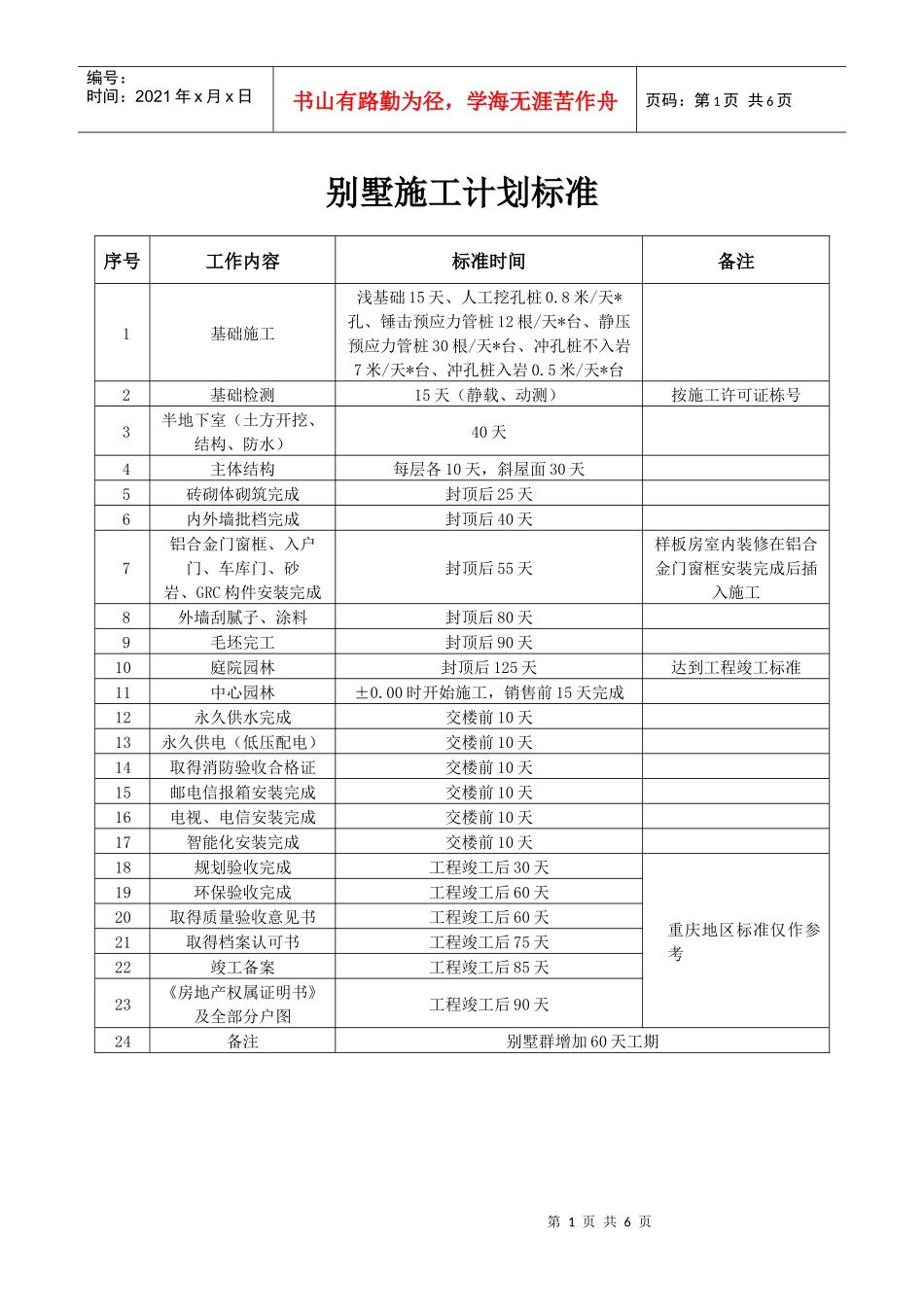

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页别墅施工计划标准序号工作内容标准时间备注1基础施工浅基础15天、人工挖孔桩0
8米/天*孔、锤击预应力管桩12根/天*台、静压预应力管桩30根/天*台、冲孔桩不入岩7米/天*台、冲孔桩入岩0
5米/天*台2基础检测15天(静载、动测)按施工许可证栋号3半地下室(土方开挖、结构、防水)40天4主体结构每层各10天,斜屋面30天5砖砌体砌筑完成封顶后25天6内外墙批档完成封顶后40天7铝合金门窗框、入户门、车库门、砂岩、GRC构件安装完成封顶后55天样板房室内装修在铝合金门窗框安装完成后插入施工8外墙刮腻子、涂料封顶后80天9毛坯完工封顶后90天10庭院园林封顶后125天达到工程竣工标准11中心园林±0

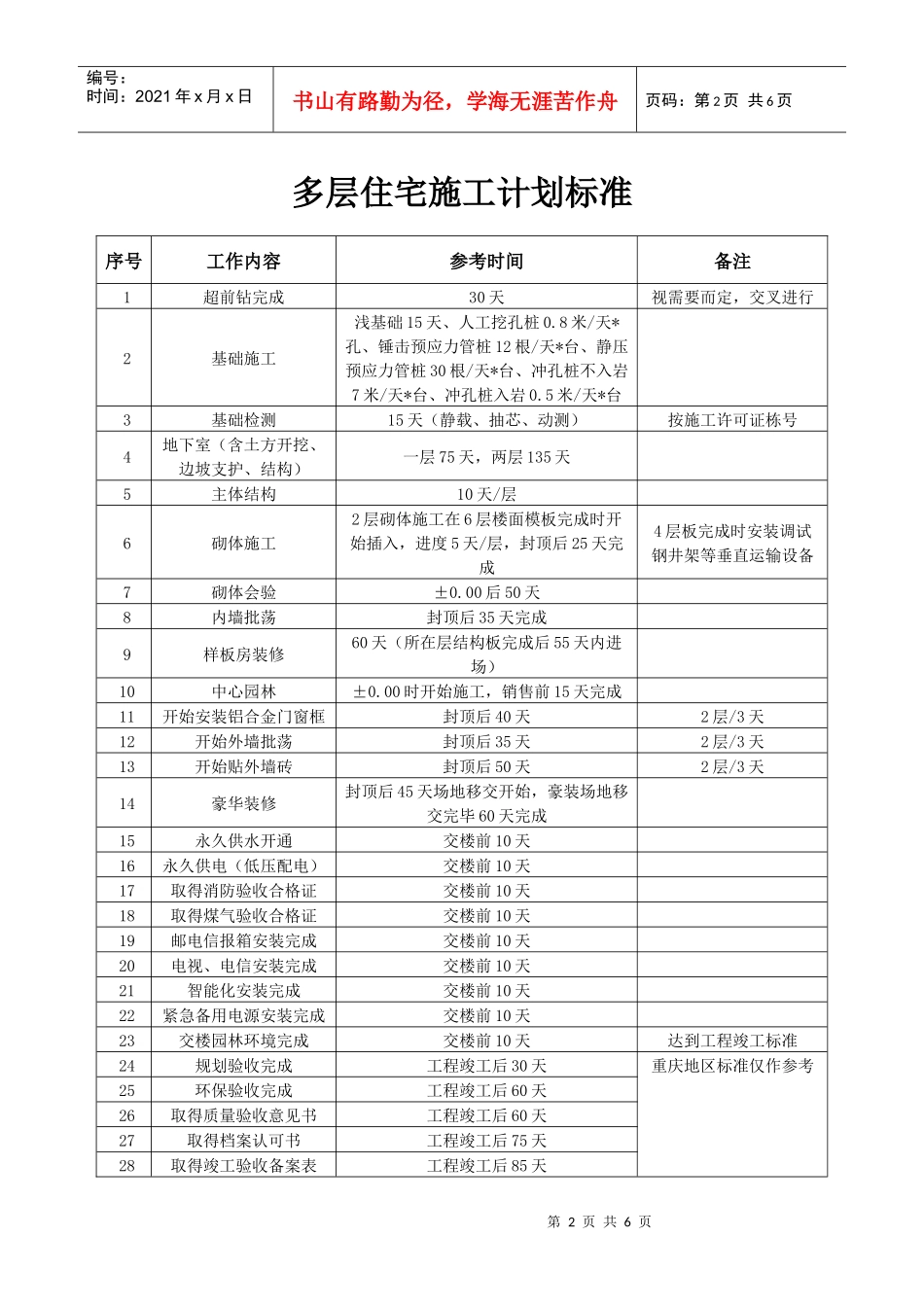

00时开始施工,销售前15天完成12永久供水完成交楼前10天13永久供电(低压配电)交楼前10天14取得消防验收合格证交楼前10天15邮电信报箱安装完成交楼前10天16电视、电信安装完成交楼前10天17智能化安装完成交楼前10天18规划验收完成工程竣工后30天重庆地区标准仅作参考19环保验收完成工程竣工后60天20取得质量验收意见书工程竣工后60天21取得档案认可书工程竣工后75天22竣工备案工程竣工后85天23《房地产权属证明书》及全部分户图工程竣工后90天24备注别墅群增加60天工期第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页多层住宅施工计划标准序号工作内容参考时间备注1超前钻完成30天视需要而定,交叉进行2基础施工浅基础15天、人工挖孔桩0
8米/天*孔、锤击预应力管桩12根/天*台、静压预应力管桩30根/天*台、冲孔桩不入岩7米/天*台、冲孔桩入岩0
5米/天*台3基础检测15天(静载、抽芯、动测)按施工许可证栋号4地下室(
