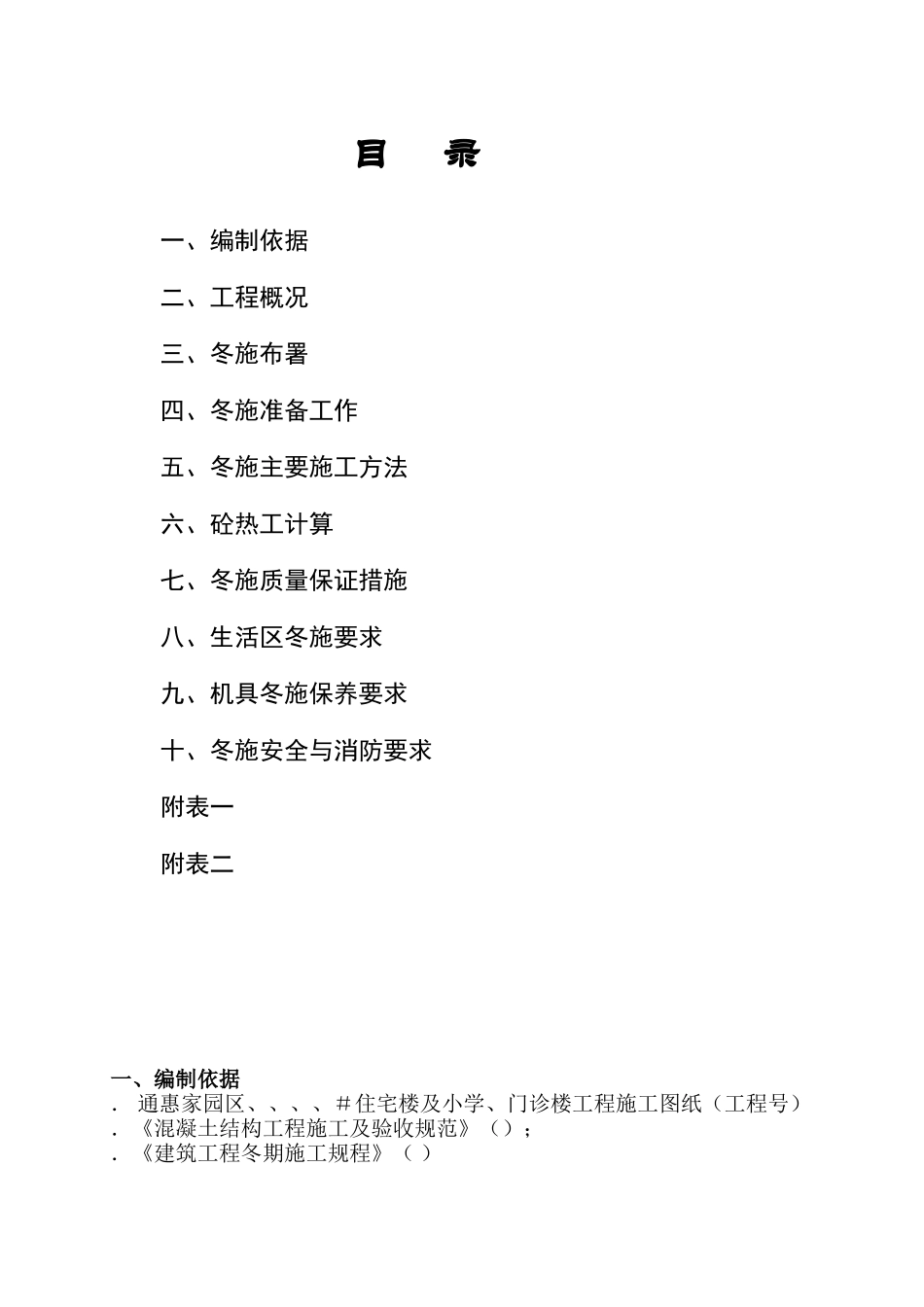

目录一、编制依据二、工程概况三、冬施布署四、冬施准备工作五、冬施主要施工方法六、砼热工计算七、冬施质量保证措施八、生活区冬施要求九、机具冬施保养要求十、冬施安全与消防要求附表一附表二一、编制依据.通惠家园区、、、、#住宅楼及小学、门诊楼工程施工图纸(工程号).《混凝土结构工程施工及验收规范》();.《建筑工程冬期施工规程》()第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页二、工程概况通惠家园区住宅楼及配套设施工程
本工程包括、、、、#住宅楼及小学、门诊楼工程,整个结构座落在四惠车辆段米高的二层框架大平台上
住宅楼为地上九层,局部十一层,结构类型为框架剪力墙结构,标准层层高为米,总建筑面积约62000m2

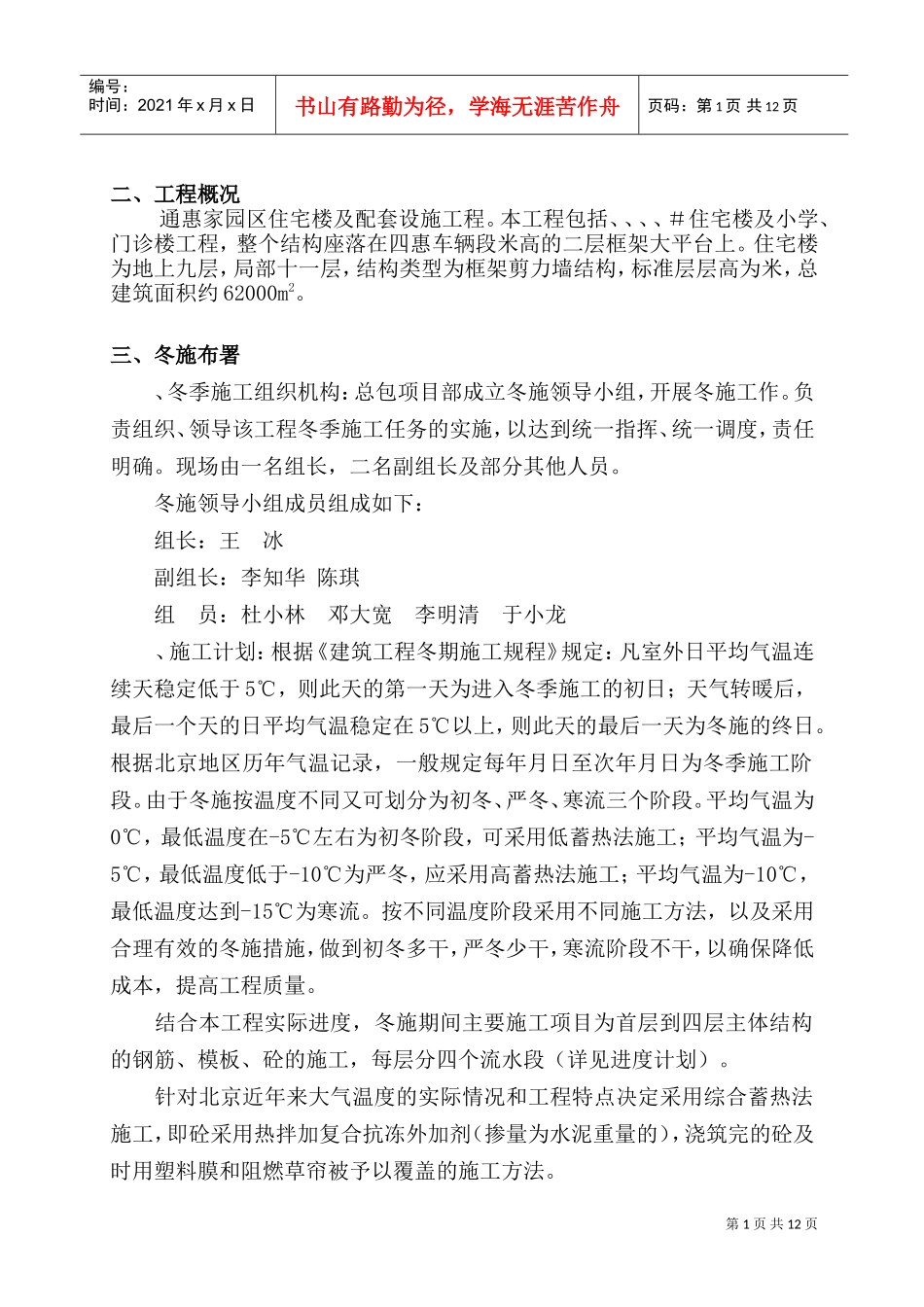

三、冬施布署、冬季施工组织机构:总包项目部成立冬施领导小组,开展冬施工作
负责组织、领导该工程冬季施工任务的实施,以达到统一指挥、统一调度,责任明确
现场由一名组长,二名副组长及部分其他人员
冬施领导小组成员组成如下:组长:王冰副组长:李知华陈琪组员:杜小林邓大宽李明清于小龙、施工计划:根据《建筑工程冬期施工规程》规定:凡室外日平均气温连续天稳定低于5℃,则此天的第一天为进入冬季施工的初日;天气转暖后,最后一个天的日平均气温稳定在5℃以上,则此天的最后一天为冬施的终日
根据北京地区历年气温记录,一般规定每年月日至次年月日为冬季施工阶段
由于冬施按温度不同又可划分为初冬、严冬、寒流三个阶段
平均气温为0℃,最低温度在-5℃左右为初冬阶段,可采用低蓄热法施工;平均气温为-5℃,最低温度低于-10℃为严冬,应采用高蓄热法施工;平均气温为-10℃,最低温度达到-15℃为寒流
按不同温度阶段采用不同施工方法,以及采用合理有效的冬施措施,做到初冬多干,严冬少干,寒流阶段不干,以确保降低成本,提高工程质量

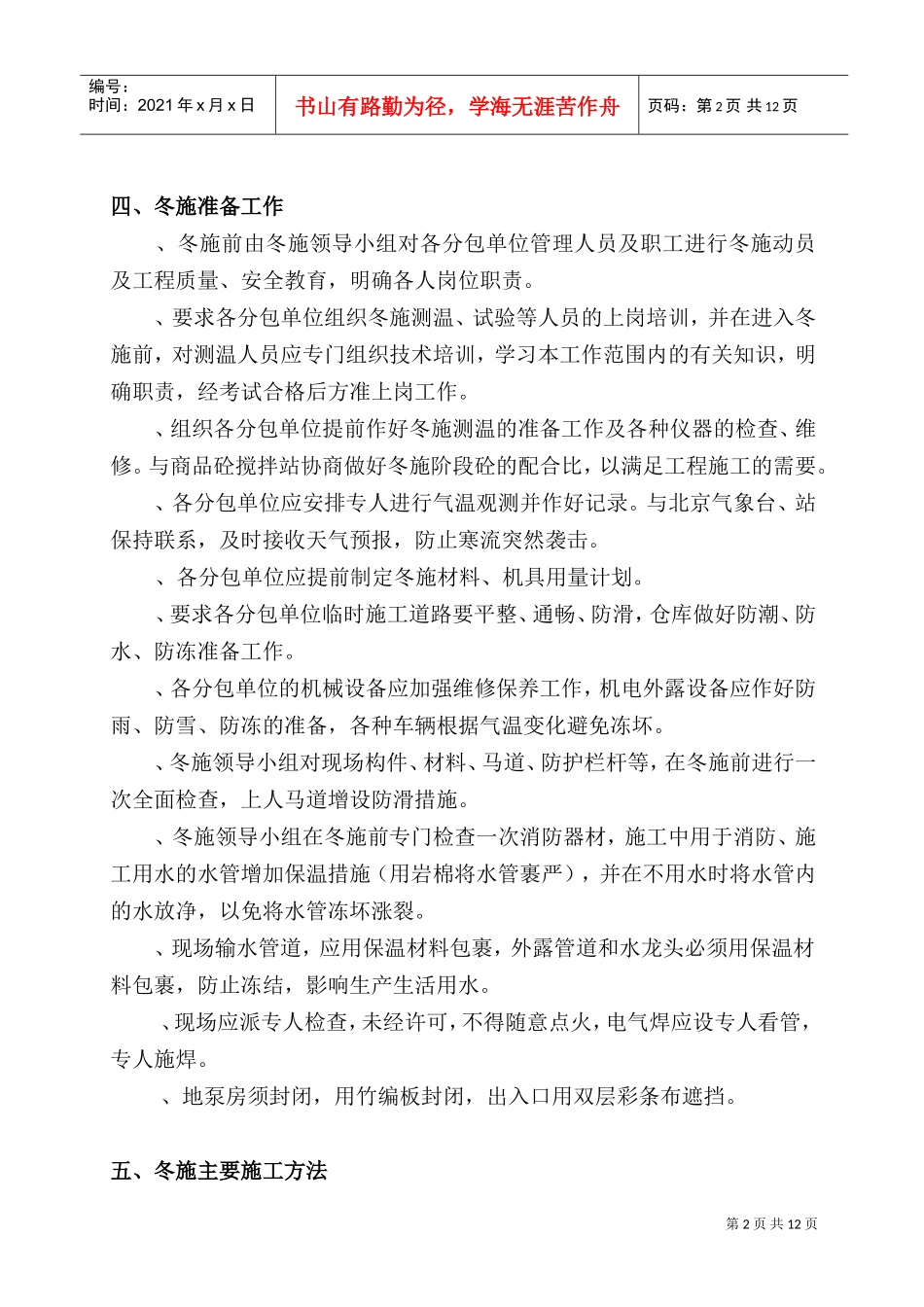

结合本工程实际进度,冬施期间主要施
