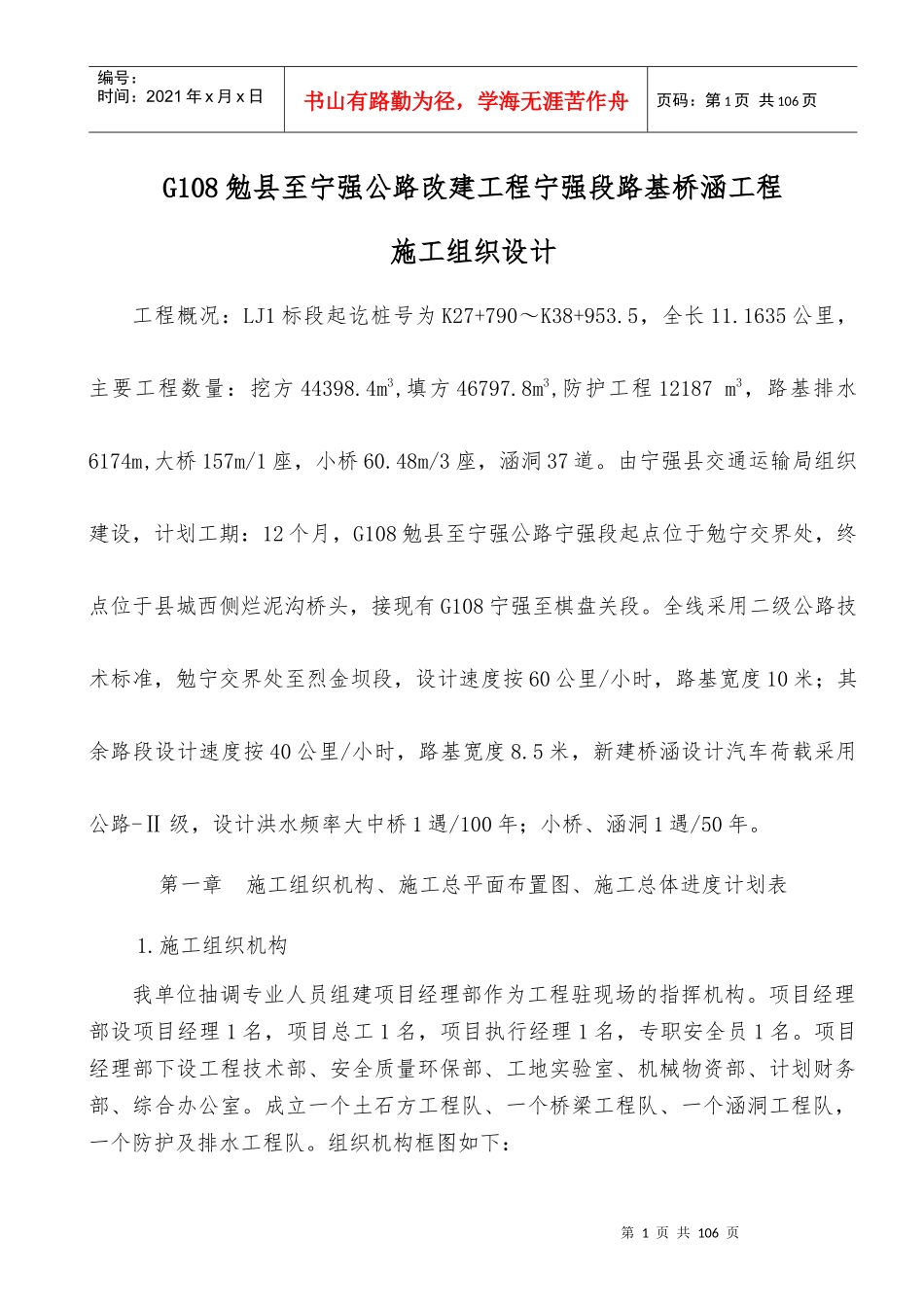

第1页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共106页G108勉县至宁强公路改建工程宁强段路基桥涵工程施工组织设计工程概况:LJ1标段起讫桩号为K27+790~K38+953
5,全长11
1635公里,主要工程数量:挖方44398
4m3,填方46797
8m3,防护工程12187m3,路基排水6174m,大桥157m/1座,小桥60
48m/3座,涵洞37道
由宁强县交通运输局组织建设,计划工期:12个月,G108勉县至宁强公路宁强段起点位于勉宁交界处,终点位于县城西侧烂泥沟桥头,接现有G108宁强至棋盘关段
全线采用二级公路技术标准,勉宁交界处至烈金坝段,设计速度按60公里/小时,路基宽度10米;其余路段设计速度按40公里/小时,路基宽度8
5米,新建桥涵设计汽车荷载采用公路-Ⅱ级,设计洪水频率大中桥1遇/100年;小桥、涵洞1遇/50年
第一章施工组织机构、施工总平面布置图、施工总体进度计划表1

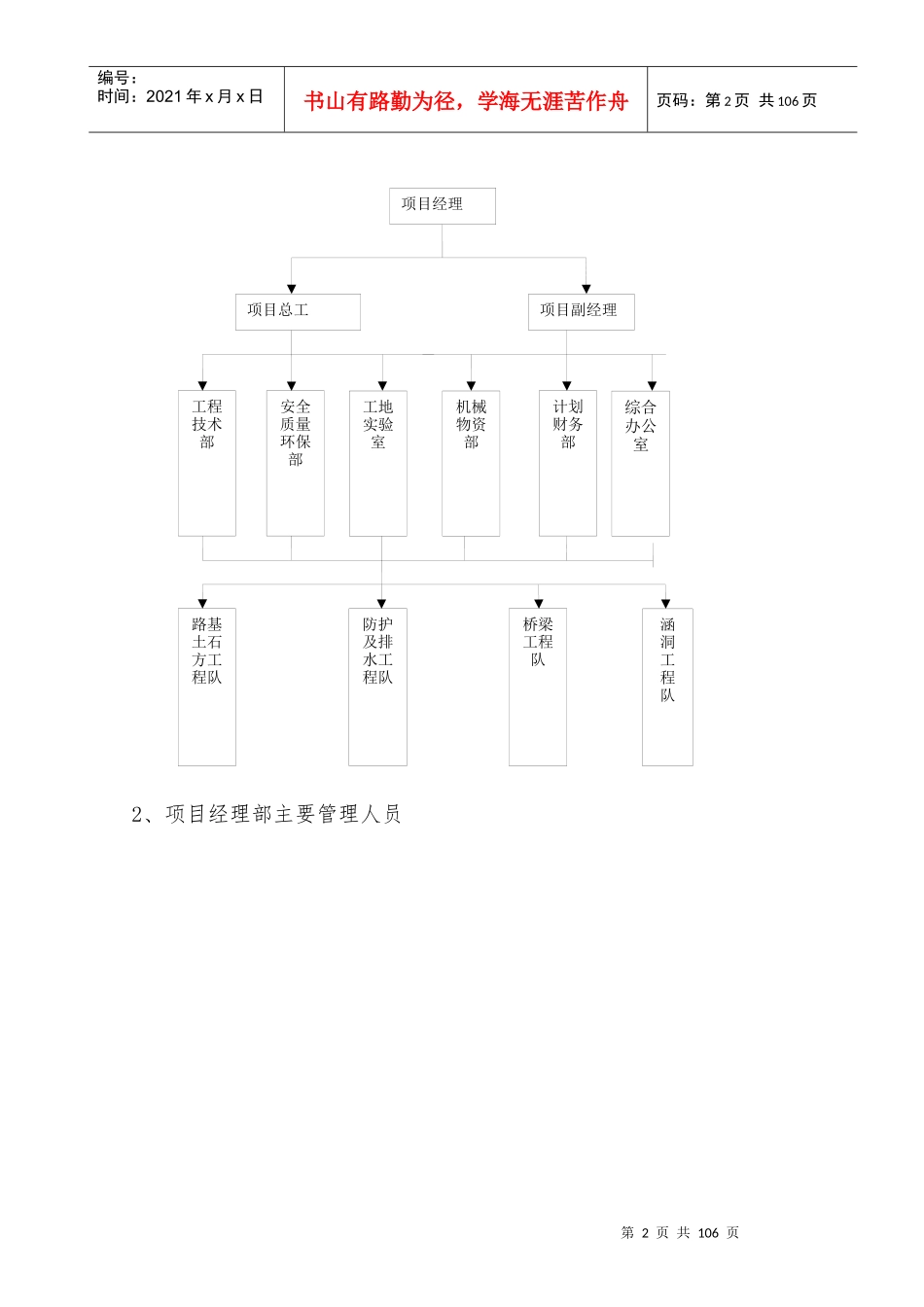

施工组织机构我单位抽调专业人员组建项目经理部作为工程驻现场的指挥机构
项目经理部设项目经理1名,项目总工1名,项目执行经理1名,专职安全员1名
项目经理部下设工程技术部、安全质量环保部、工地实验室、机械物资部、计划财务部、综合办公室
成立一个土石方工程队、一个桥梁工程队、一个涵洞工程队,一个防护及排水工程队

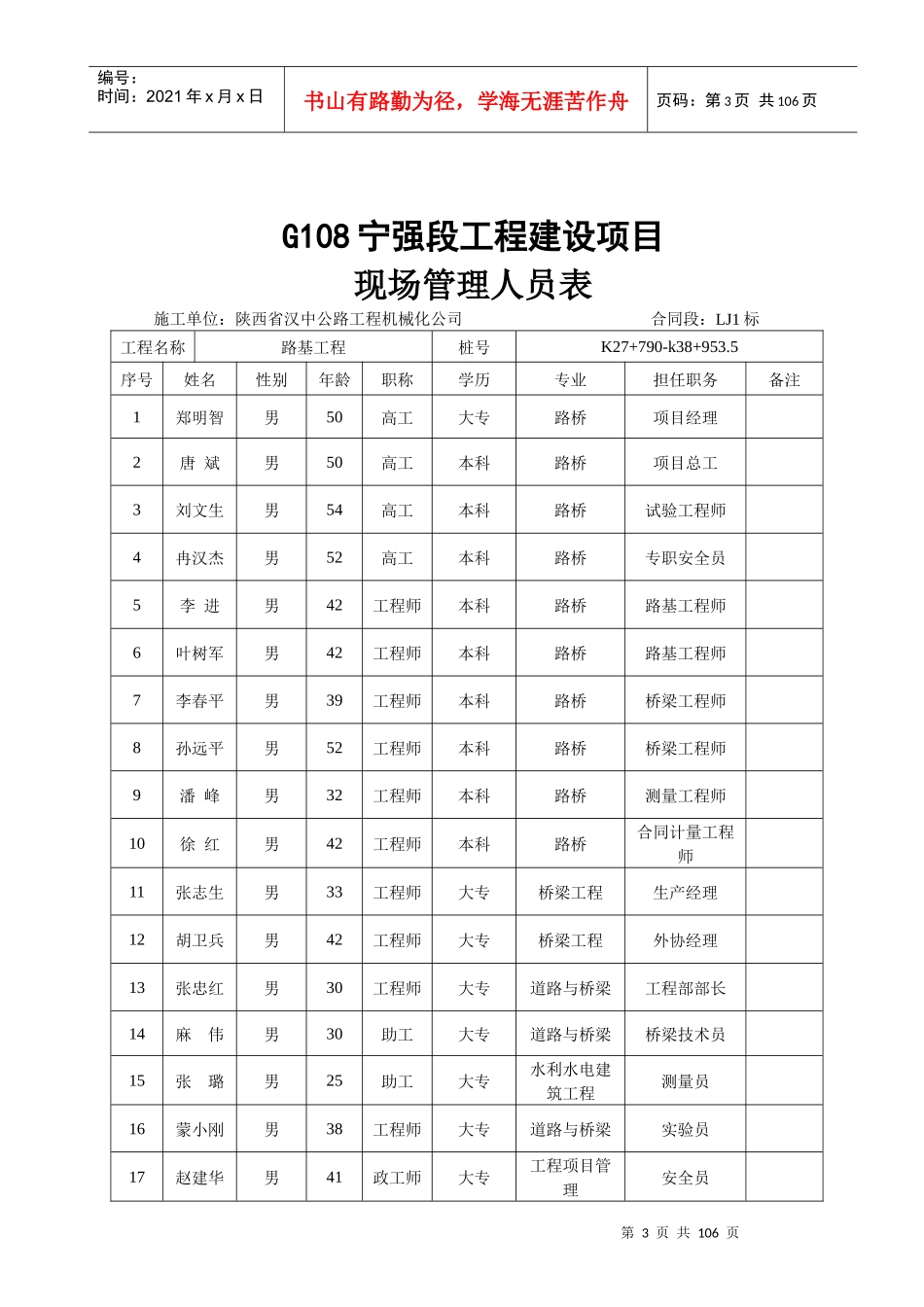

组织机构框图如下:第2页共106页第1页共106页项目经理工程技术部项目总工项目副经理安全质量环保部工地实验室机械物资部计划财务部路基土石方工程队防护及排水工程队桥梁工程队涵洞工程队编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共106页2、项目经理部主要管理人员综合办公室第3页共106页第2页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共106页G108宁强段工
