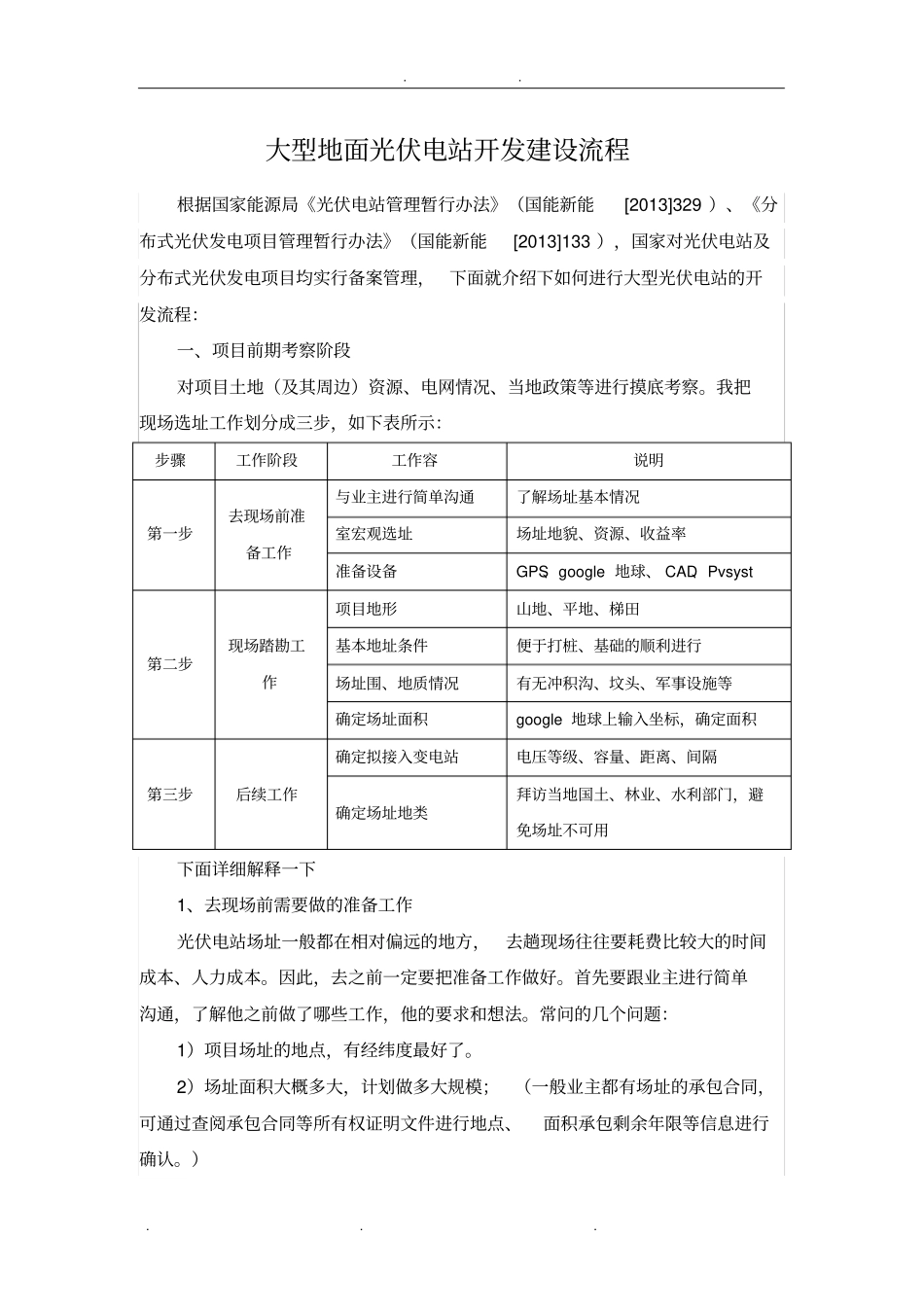

大型地面光伏电站开发建设流程根据国家能源局《光伏电站管理暂行办法》(国能新能[2013]329)、《分布式光伏发电项目管理暂行办法》(国能新能[2013]133),国家对光伏电站及分布式光伏发电项目均实行备案管理,下面就介绍下如何进行大型光伏电站的开发流程:一、项目前期考察阶段对项目土地(及其周边)资源、电网情况、当地政策等进行摸底考察
我把现场选址工作划分成三步,如下表所示:步骤工作阶段工作容说明第一步去现场前准备工作与业主进行简单沟通了解场址基本情况室宏观选址场址地貌、资源、收益率准备设备GPS、google地球、CAD、Pvsyst第二步现场踏勘工作项目地形山地、平地、梯田基本地址条件便于打桩、基础的顺利进行场址围、地质情况有无冲积沟、坟头、军事设施等确定场址面积google地球上输入坐标,确定面积第三步后续工作确定拟接入变电站电压等级、容量、距离、间隔确定场址地类拜访当地国土、林业、水利部门,避免场址不可用下面详细解释一下1、去现场前需要做的准备工作光伏电站场址一般都在相对偏远的地方,去趟现场往往要耗费比较大的时间成本、人力成本
因此,去之前一定要把准备工作做好
首先要跟业主进行简单沟通,了解他之前做了哪些工作,他的要求和想法
常问的几个问题:1)项目场址的地点,有经纬度最好了
2)场址面积大概多大,计划做多大规模;(一般业主都有场址的承包合同,可通过查阅承包合同等所有权证明文件进行地点、面积承包剩余年限等信息进行确认
3)场址大概是什么地貌,地表附着物情况,有无坟头,是否涉及赔偿;有无军事设施、文物等敏感物
场址附近是否有可接入的变电站,距离多少,多大电压等级,容量是多少,有无间隔;(一般接入110KV变电站的低压侧或者35KV高压侧为宜,距离最好不要超过10公里否则会增加成本,大部分地区只能接入容量的30%-50%

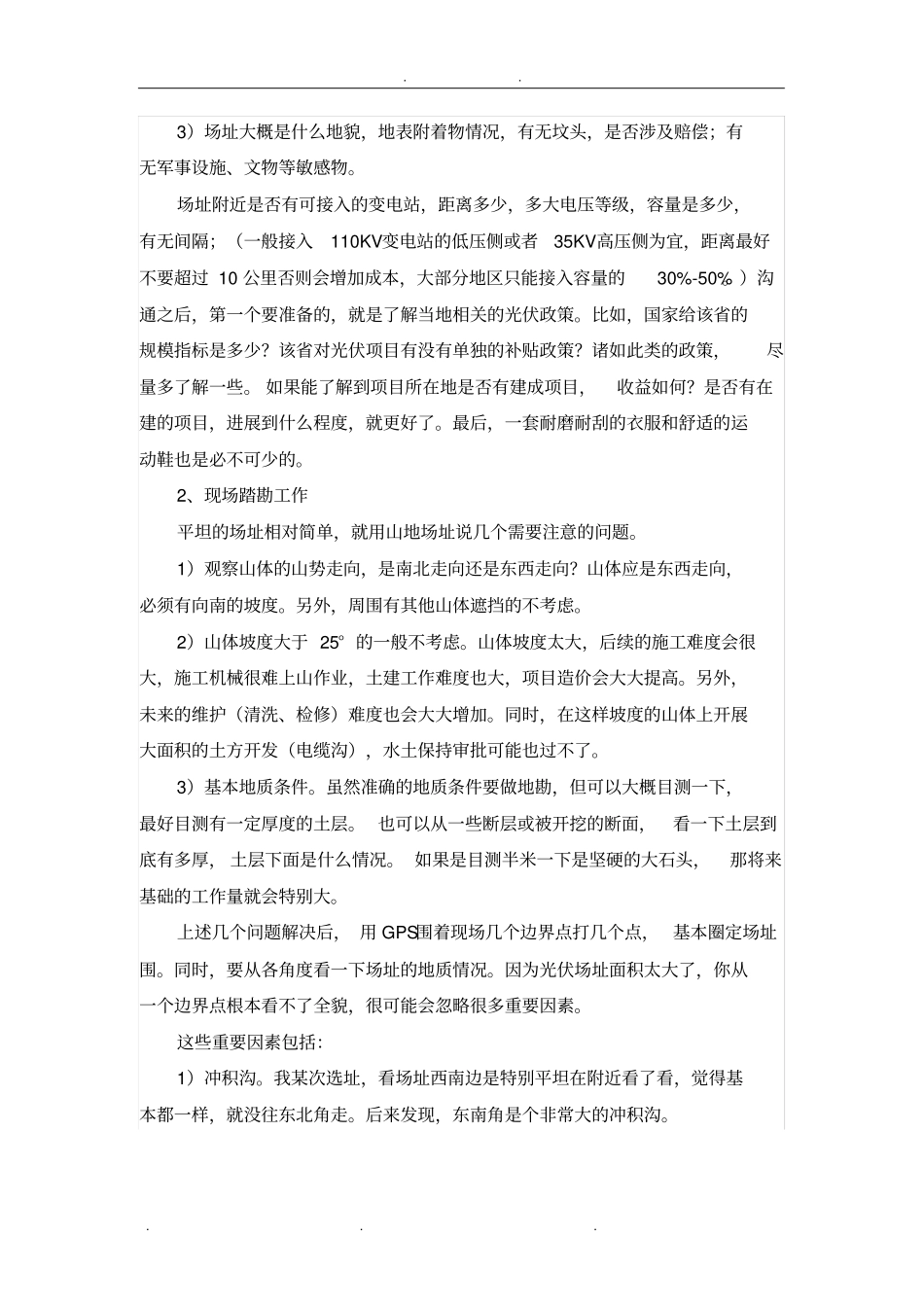

)沟通之后,第一个要准备
