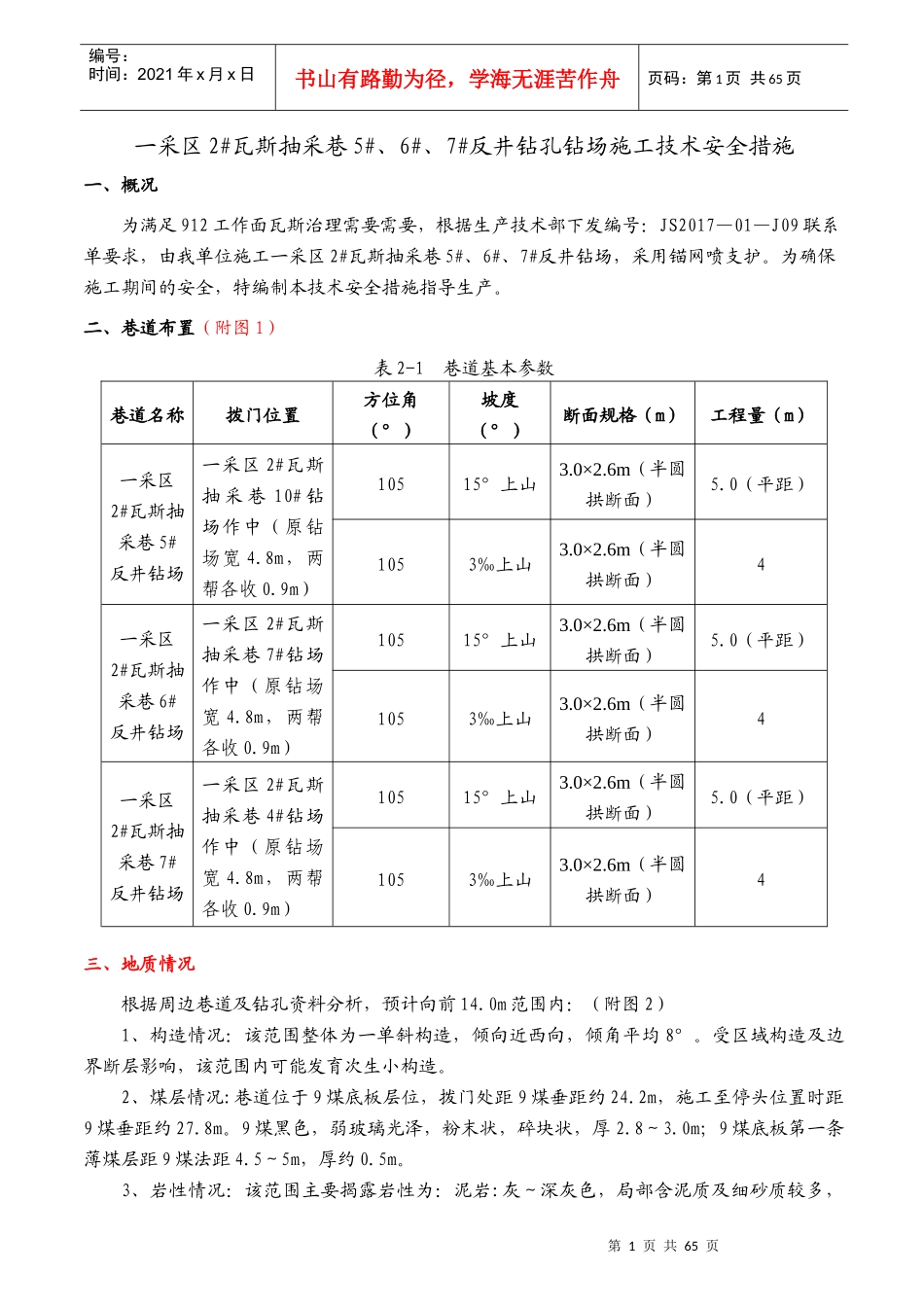

第1页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共65页一采区2#瓦斯抽采巷5#、6#、7#反井钻孔钻场施工技术安全措施一、概况为满足912工作面瓦斯治理需要需要,根据生产技术部下发编号:JS2017—01—J09联系单要求,由我单位施工一采区2#瓦斯抽采巷5#、6#、7#反井钻场,采用锚网喷支护。为确保施工期间的安全,特编制本技术安全措施指导生产。二、巷道布置(附图1)表2-1巷道基本参数巷道名称拨门位置方位角(°)坡度(°)断面规格(m)工程量(m)一采区2#瓦斯抽采巷5#反井钻场一采区2#瓦斯抽采巷10#钻场作中(原钻场宽4.8m,两帮各收0.9m)10515°上山3.0×2.6m(半圆拱断面)5.0(平距)1053‰上山3.0×2.6m(半圆拱断面)4一采区2#瓦斯抽采巷6#反井钻场一采区2#瓦斯抽采巷7#钻场作中(原钻场宽4.8m,两帮各收0.9m)10515°上山3.0×2.6m(半圆拱断面)5.0(平距)1053‰上山3.0×2.6m(半圆拱断面)4一采区2#瓦斯抽采巷7#反井钻场一采区2#瓦斯抽采巷4#钻场作中(原钻场宽4.8m,两帮各收0.9m)10515°上山3.0×2.6m(半圆拱断面)5.0(平距)1053‰上山3.0×2.6m(半圆拱断面)4三、地质情况根据周边巷道及钻孔资料分析,预计向前14.0m范围内:(附图2)1、构造情况:该范围整体为一单斜构造,倾向近西向,倾角平均8°。受区域构造及边界断层影响,该范围内可能发育次生小构造。2、煤层情况:巷道位于9煤底板层位,拨门处距9煤垂距约24.2m,施工至停头位置时距9煤垂距约27.8m。9煤黑色,弱玻璃光泽,粉末状,碎块状,厚2.8~3.0m;9煤底板第一条薄煤层距9煤法距4.5~5m,厚约0.5m。3、岩性情况:该范围主要揭露岩性为:泥岩:灰~深灰色,局部含泥质及细砂质较多,第2页共65页第1页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共65页性较坚。4、瓦斯情况:该区域9煤为突出煤层,实测该区域9煤最大残余瓦斯含量为6.0266m/t³。由于巷道距9煤法距较远,对巷道无威胁。5、水文地质情况:该施工范围内,水文地质条件简单,采用类比法预计单处最大涌水量为0.5m/h³,巷道自流排水。四、施工方法1、采用钻爆法掘进,采用耙矸机装岩配合车皮、绞车出货。2、施工顺序:放炮后→检查放炮情况(是否需要处理瞎炮)→洒水→检查瓦斯浓度→找顶→临时支护→出货→底板找平整→初喷(点柱移动)→看中线、挂网画方格→打顶板支护锚杆(锚杆打齐、拆除临时支护)→正断面封闭→打超前锚杆(顶板破碎或揭煤)→打上部眼→出货→(上山巷道需要再次正断面封闭)→打下部眼→对上班帮部进尺刷帮、初喷→检查瓦斯等放炮前的准备工作→放炮→进入下一循环。五、支护设计(一)断面布置(附图3、附图4)1、施工期间,风、水带吊挂于巷道右帮,距巷道底板不低于0.6m。2、施工期间,信号线吊挂于巷道右帮,距底板不低于1.8m。3、施工期间,风筒采用φ600mm柔性阻燃胶质风筒,吊挂于巷道右帮。(二)支护方式、断面尺寸表5-1支护方式、断面尺寸巷道名称支护方式断面形状净宽(m)净高(m)净断面积(m2)掘进断面积(m2)工程量(m)一采区2#瓦斯抽采巷5#反井钻场锚网喷半圆拱3.02.66.87.99.0(平距)一采区2#瓦斯抽采巷6#反井钻场锚网喷半圆拱3.02.66.87.99.0(平距)一采区2#瓦斯抽采巷7#反井钻场锚网喷半圆拱3.02.66.87.99.0(平距)(三)临时支护(附图5、附图6)1、顶板采用初喷配合戴帽点柱的方式作为临时支护。初喷材料及要求:选用矿用硅酸盐水泥(采用425#普通硅酸盐水泥)、中粗黄沙、瓜子片,其配比(体积比)为水泥:黄沙:第3页共65页第2页共65页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共65页瓜子片=1∶2∶2,水灰比0.45,喷射时掺入水泥含量的3%~5%的速凝剂;初喷厚度30~50mm。戴帽点柱临时支护材料及要求:戴帽点柱,两副正常使用一副备用;点柱为轻型单体,柱帽采用规格为:净长×净宽×净厚=800×200×150mm的方木,点柱间距为1.0~1.2m;点柱距最后一排永久支护距离不超过排距+100mm,点柱距迎头距离不超过排距,若超过则增设一排点柱。2、巷道两帮及断面采用防片帮网作为临时支护:采用...
