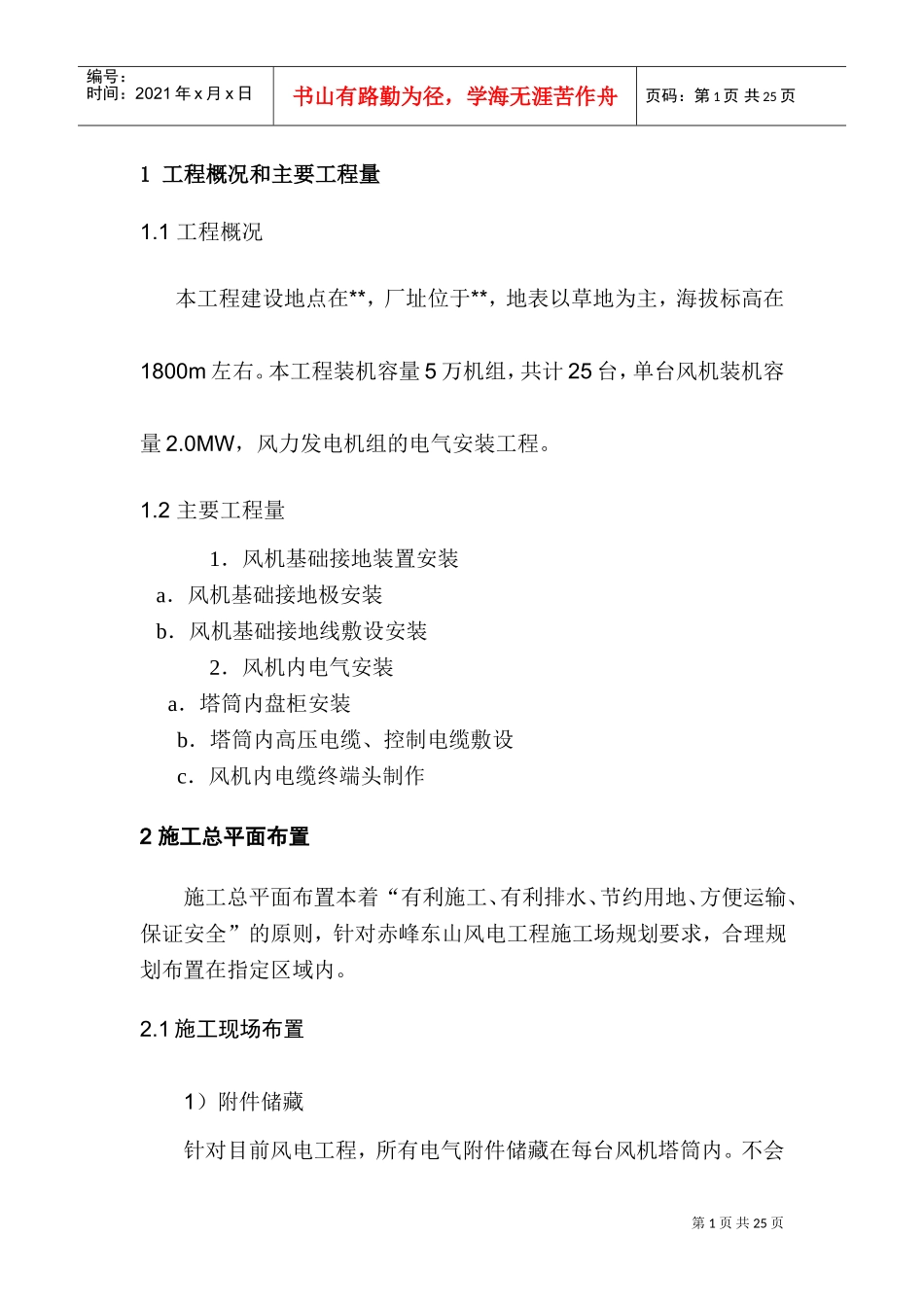

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页1工程概况和主要工程量1
1工程概况本工程建设地点在**,厂址位于**,地表以草地为主,海拔标高在1800m左右
本工程装机容量5万机组,共计25台,单台风机装机容量2
0MW,风力发电机组的电气安装工程
2主要工程量1.风机基础接地装置安装a.风机基础接地极安装b.风机基础接地线敷设安装2.风机内电气安装a.塔筒内盘柜安装b.塔筒内高压电缆、控制电缆敷设c.风机内电缆终端头制作2施工总平面布置施工总平面布置本着“有利施工、有利排水、节约用地、方便运输、保证安全”的原则,针对赤峰东山风电工程施工场规划要求,合理规划布置在指定区域内
1施工现场布置1)附件储藏针对目前风电工程,所有电气附件储藏在每台风机塔筒内
不会第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页导致误用附件
2)组合场针对风电工程场地宽大和设备成套、简单的特点,不再设专门的组合场,采用就地组合就地安装的方式
3)发电机针对风电工程安装,风机位置间距比较特殊,不能采用火电供用电措施
在每台风机安装时使用发电机带动照明及电动工具
3现场管理组织3
1施工组织机构的设置本工程实行项目经理负责制
以专业管理为施工组织主体、以资源配置为支撑,以策划与监督为保障,以文明建设为思想基础的项目管理模式,并针对本工程专门对组织机构和组织方式进行了优化
建立明确的专业分工体系
以职能明确、接口清晰、策划到位、指挥快捷为落脚点
(见附图)3

2劳动力配置计划1)劳动力计划表工种**年7月**年8月**年9月**年10月**年11月**年12月第3页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页平均高峰平均高峰平均高峰平均高峰平均高峰平均高峰电气
