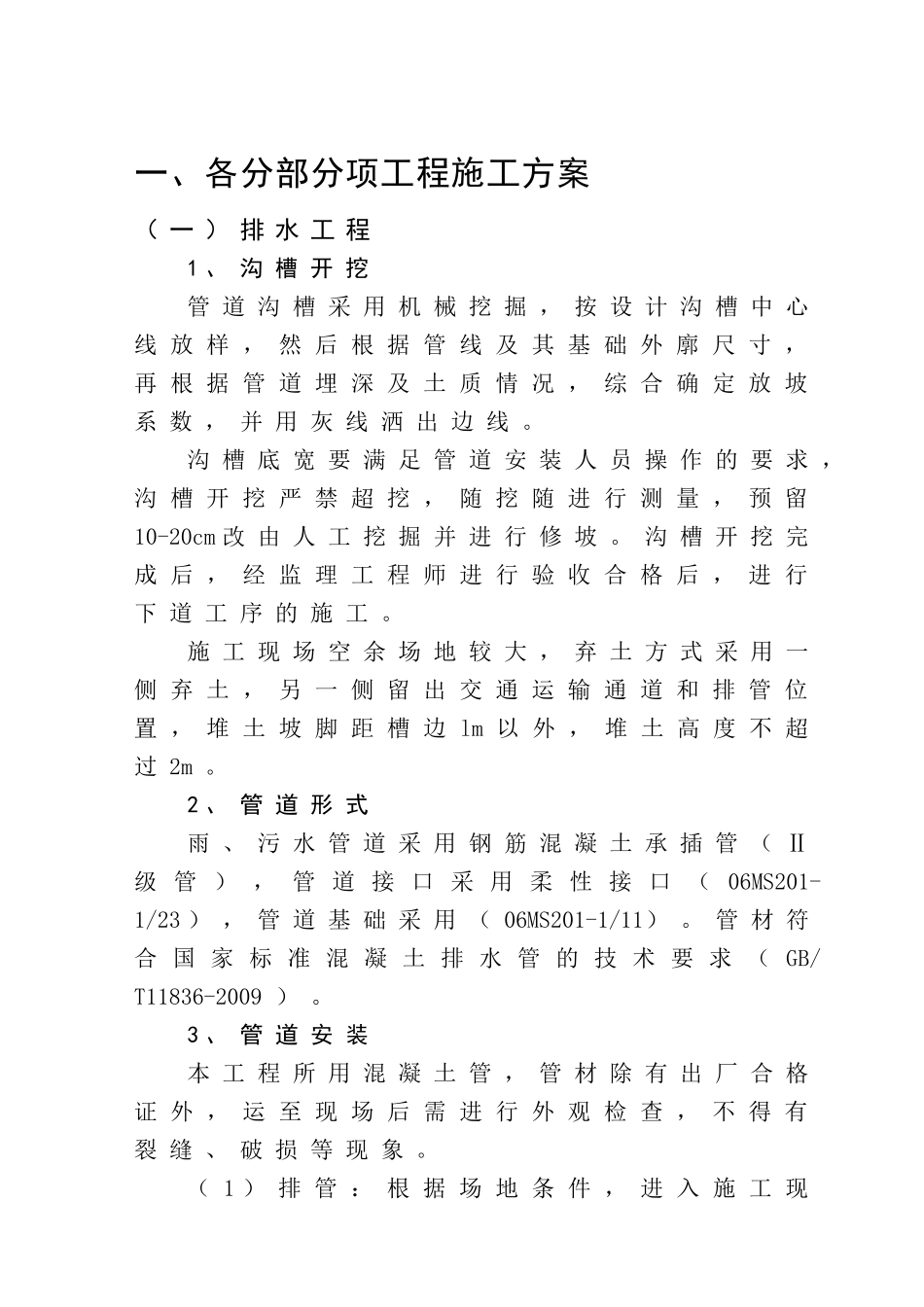

一、各分部分项工程施工方案(一)排水工程1、沟槽开挖管道沟槽采用机械挖掘,按设计沟槽中心线放样,然后根据管线及其基础外廓尺寸,再根据管道埋深及土质情况,综合确定放坡系数,并用灰线洒出边线
沟槽底宽要满足管道安装人员操作的要求,沟槽开挖严禁超挖,随挖随进行测量,预留10-20cm改由人工挖掘并进行修坡
沟槽开挖完成后,经监理工程师进行验收合格后,进行下道工序的施工
施工现场空余场地较大,弃土方式采用一侧弃土,另一侧留出交通运输通道和排管位置,堆土坡脚距槽边lm以外,堆土高度不超过2m
2、管道形式雨、污水管道采用钢筋混凝土承插管(Ⅱ级管),管道接口采用柔性接口(06MS201-1/23),管道基础采用(06MS201-1/11)
管材符合国家标准混凝土排水管的技术要求(GB/T11836-2009)
3、管道安装本工程所用混凝土管,管材除有出厂合格证外,运至现场后需进行外观检查,不得有裂缝、破损等现象

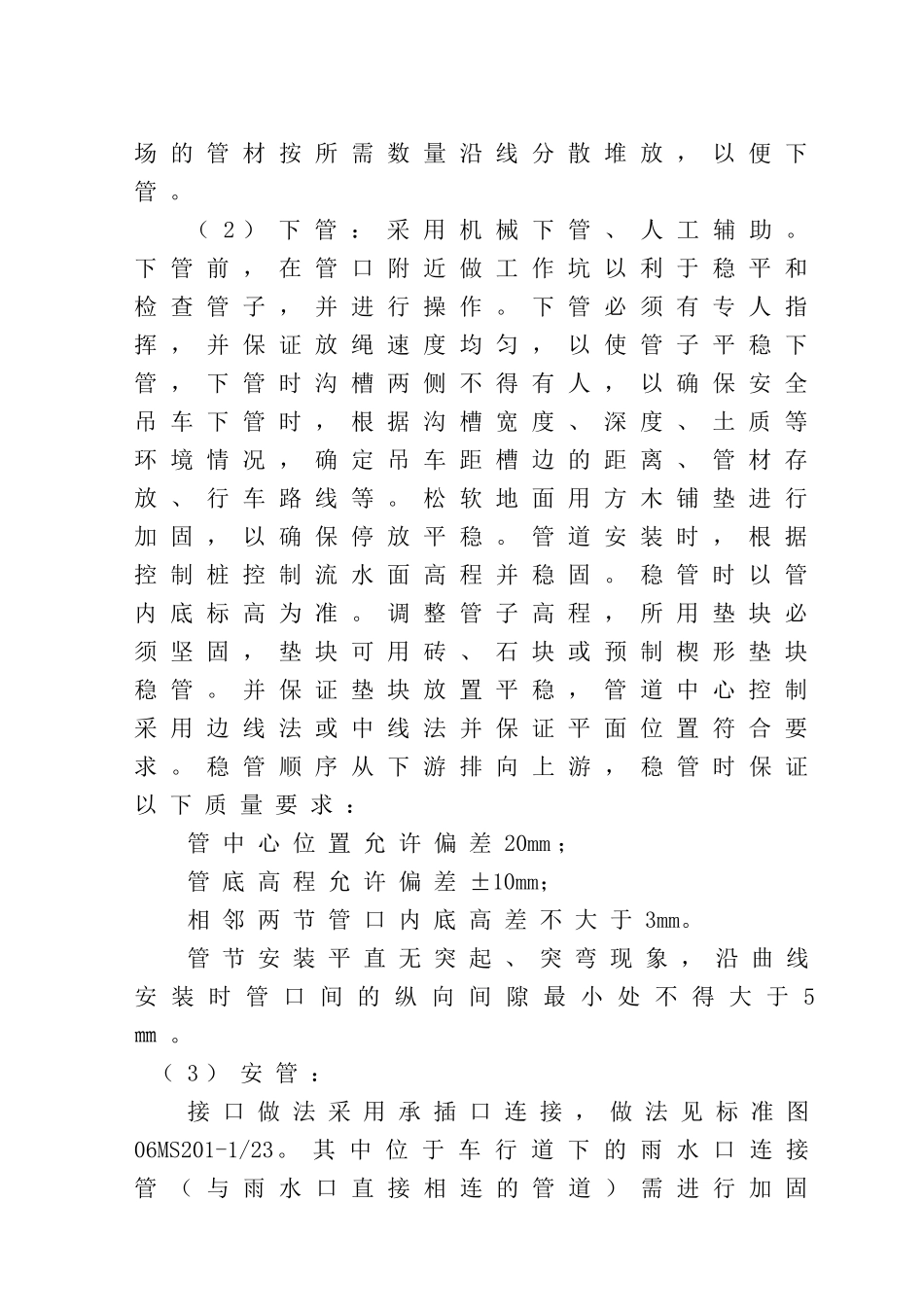

(1)排管:根据场地条件,进入施工现场的管材按所需数量沿线分散堆放,以便下管
(2)下管:采用机械下管、人工辅助
下管前,在管口附近做工作坑以利于稳平和检查管子,并进行操作
下管必须有专人指挥,并保证放绳速度均匀,以使管子平稳下管,下管时沟槽两侧不得有人,以确保安全吊车下管时,根据沟槽宽度、深度、土质等环境情况,确定吊车距槽边的距离、管材存放、行车路线等
松软地面用方木铺垫进行加固,以确保停放平稳
管道安装时,根据控制桩控制流水面高程并稳固
稳管时以管内底标高为准
调整管子高程,所用垫块必须坚固,垫块可用砖、石块或预制楔形垫块稳管
并保证垫块放置平稳,管道中心控制采用边线法或中线法并保证平面位置符合要求
稳管顺序从下游排向上游,稳管时保证以下质量要求:管中心位置允许偏差20mm;管底高程允许偏差±10mm;相邻两节管口内底高差不大于3mm

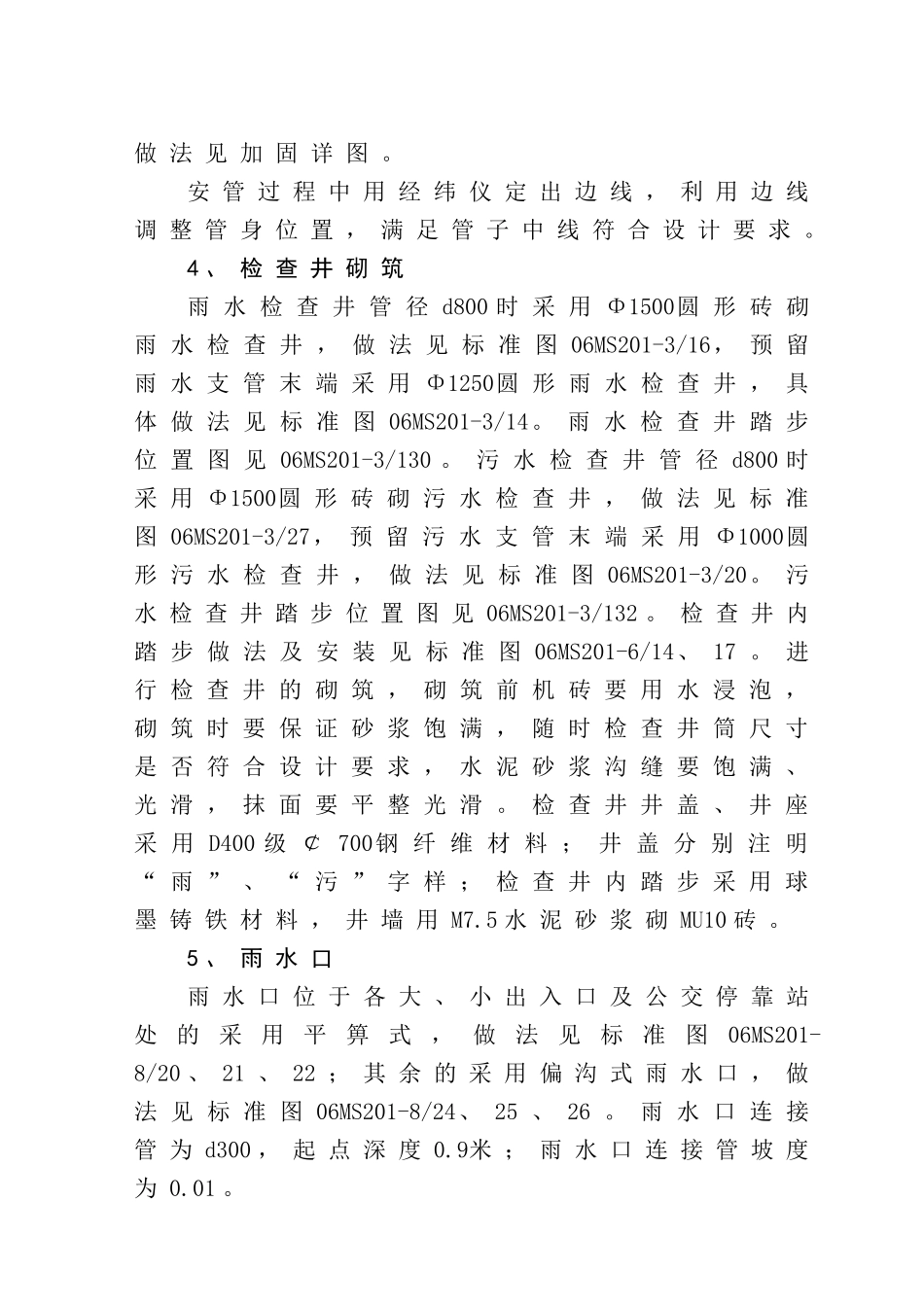

管节安装平直无突起、突弯现象,沿曲线安
