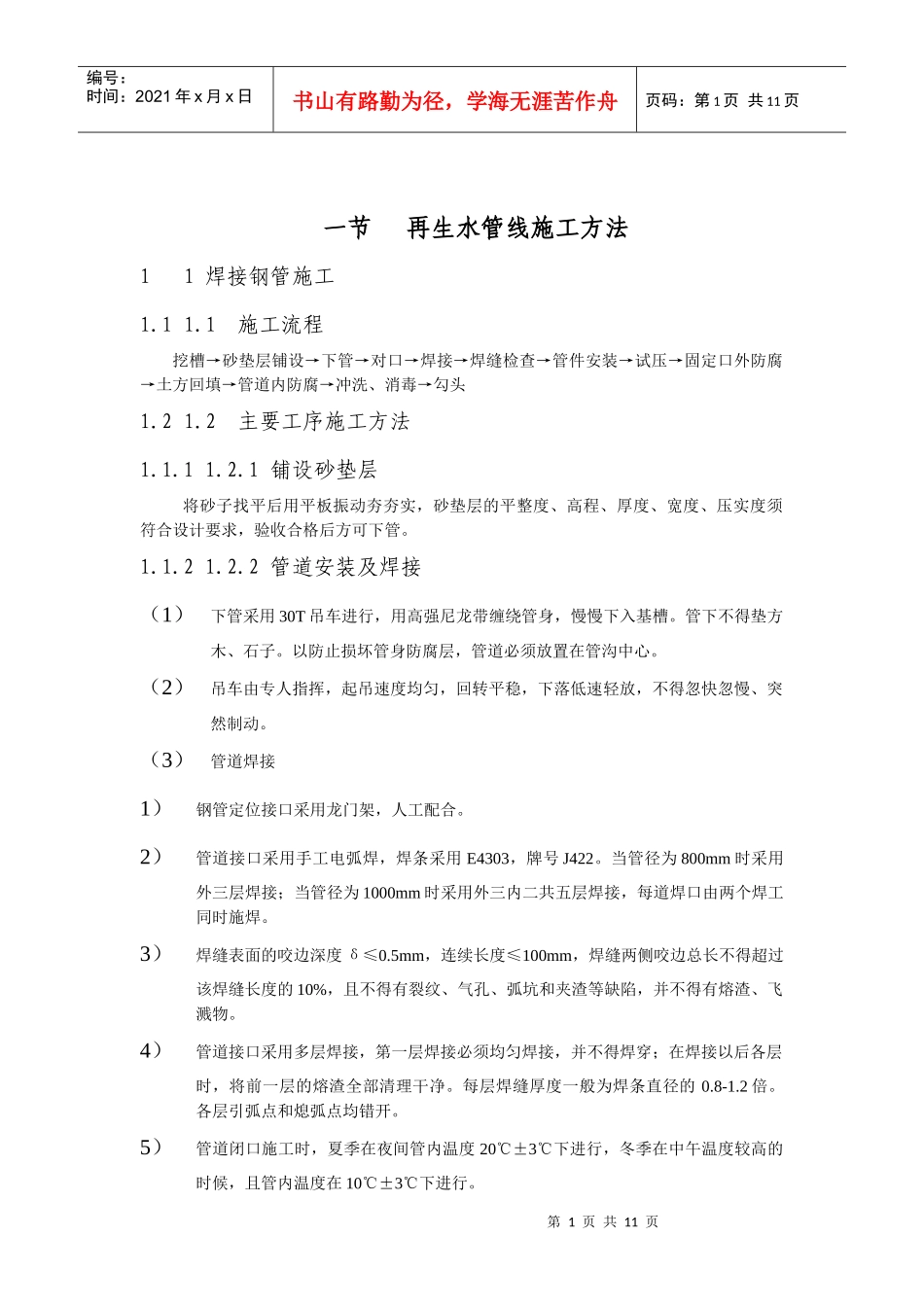

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页一节再生水管线施工方法11焊接钢管施工1
1施工流程挖槽→砂垫层铺设→下管→对口→焊接→焊缝检查→管件安装→试压→固定口外防腐→土方回填→管道内防腐→冲洗、消毒→勾头1
2主要工序施工方法1
1铺设砂垫层将砂子找平后用平板振动夯夯实,砂垫层的平整度、高程、厚度、宽度、压实度须符合设计要求,验收合格后方可下管
2管道安装及焊接(1)下管采用30T吊车进行,用高强尼龙带缠绕管身,慢慢下入基槽
管下不得垫方木、石子
以防止损坏管身防腐层,管道必须放置在管沟中心
(2)吊车由专人指挥,起吊速度均匀,回转平稳,下落低速轻放,不得忽快忽慢、突然制动
(3)管道焊接1)钢管定位接口采用龙门架,人工配合
2)管道接口采用手工电弧焊,焊条采用E4303,牌号J422
当管径为800mm时采用外三层焊接;当管径为1000mm时采用外三内二共五层焊接,每道焊口由两个焊工同时施焊
3)焊缝表面的咬边深度δ≤0
5mm,连续长度≤100mm,焊缝两侧咬边总长不得超过该焊缝长度的10%,且不得有裂纹、气孔、弧坑和夹渣等缺陷,并不得有熔渣、飞溅物
4)管道接口采用多层焊接,第一层焊接必须均匀焊接,并不得焊穿;在焊接以后各层时,将前一层的熔渣全部清理干净
每层焊缝厚度一般为焊条直径的0
各层引弧点和熄弧点均错开
5)管道闭口施工时,夏季在夜间管内温度20℃±3℃下进行,冬季在中午温度较高的时候,且管内温度在10℃±3℃下进行

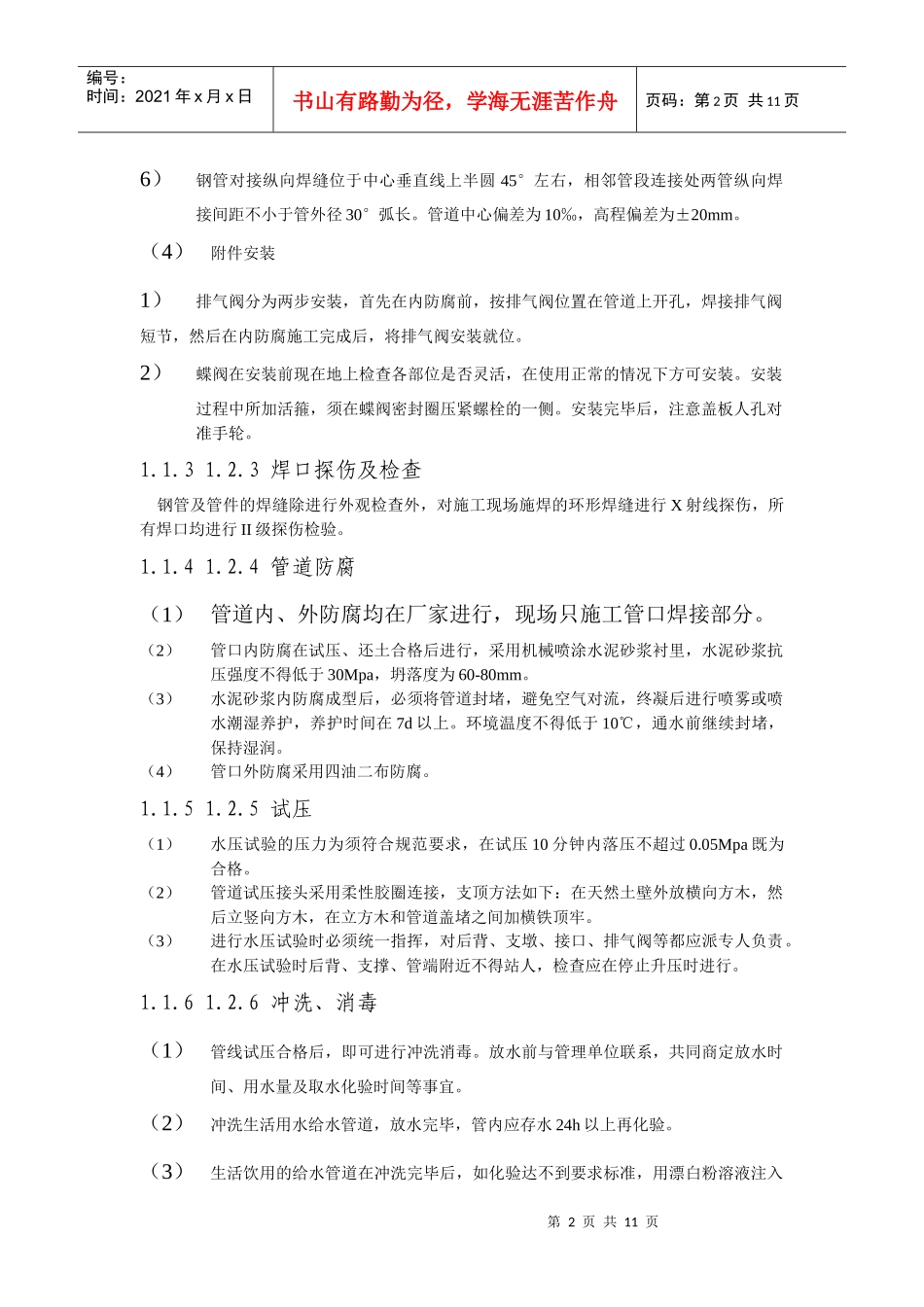

第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页6)钢管对接纵向焊缝位于中心垂直线上半圆45°左右,相邻管段连接处两管纵向焊接间距不小于管外径30°弧长

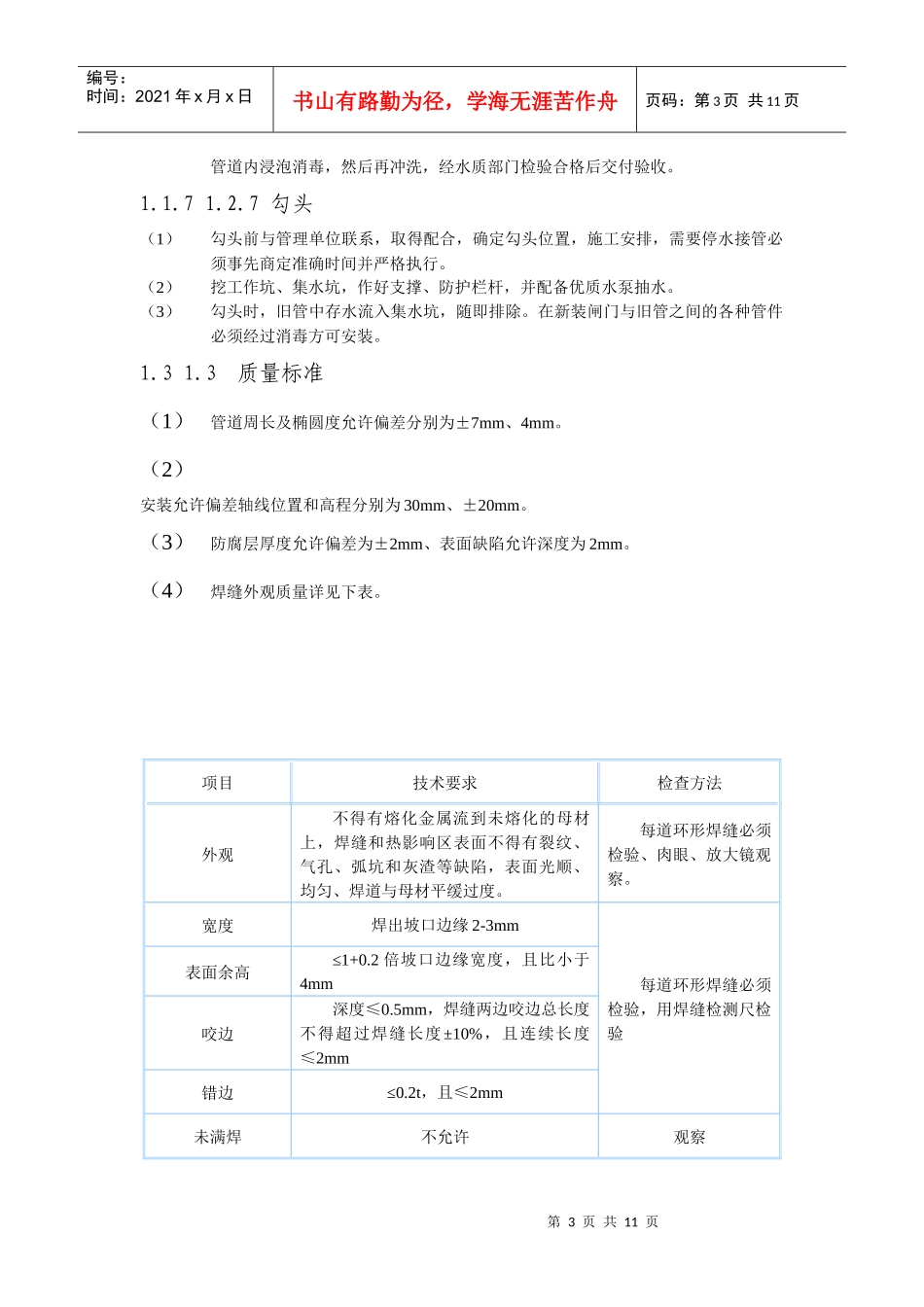

管道中心偏差为10‰
