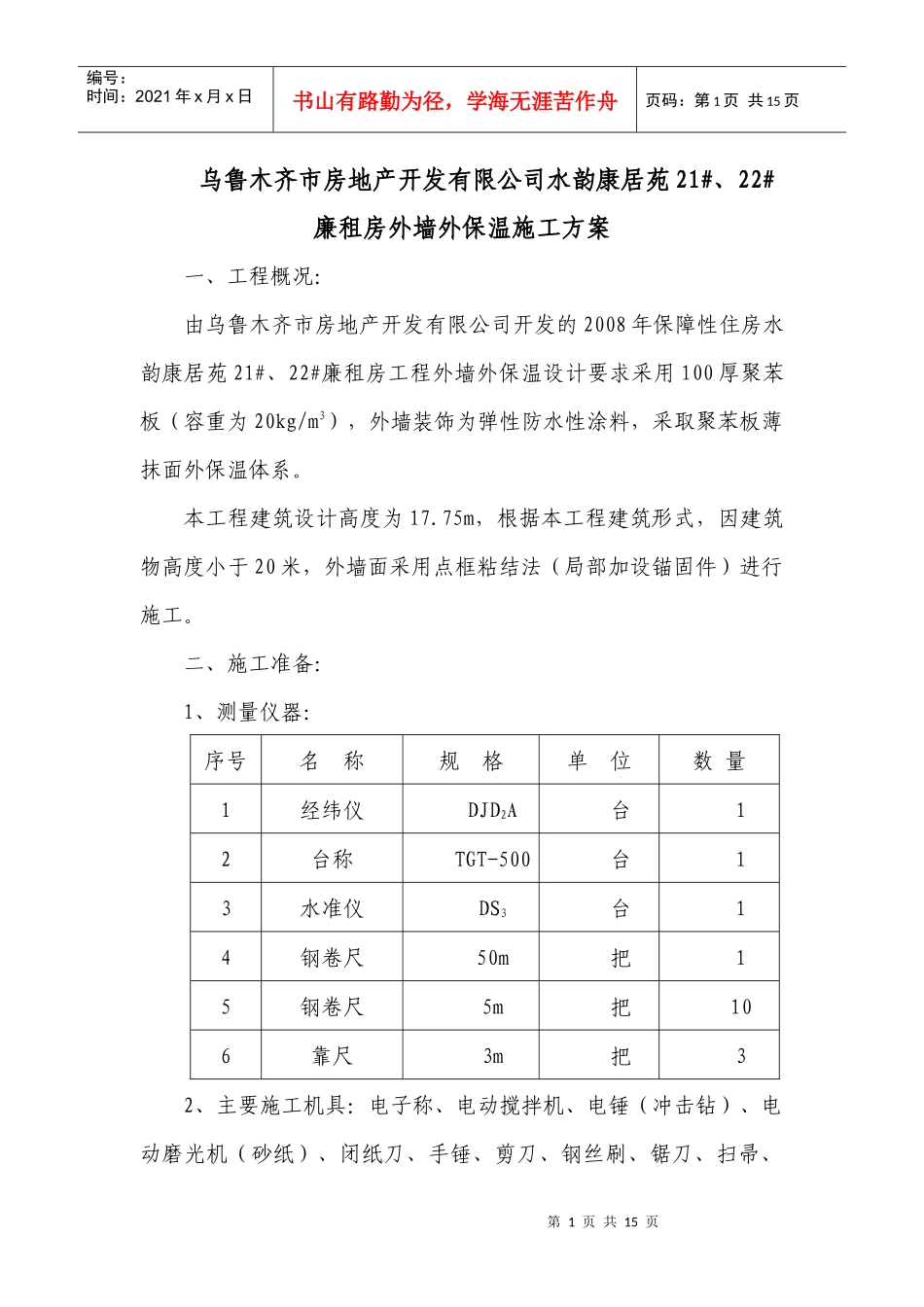

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页乌鲁木齐市房地产开发有限公司水韵康居苑21#、22#廉租房外墙外保温施工方案一、工程概况:由乌鲁木齐市房地产开发有限公司开发的2008年保障性住房水韵康居苑21#、22#廉租房工程外墙外保温设计要求采用100厚聚苯板(容重为20kg/m3),外墙装饰为弹性防水性涂料,采取聚苯板薄抹面外保温体系
本工程建筑设计高度为17
75m,根据本工程建筑形式,因建筑物高度小于20米,外墙面采用点框粘结法(局部加设锚固件)进行施工

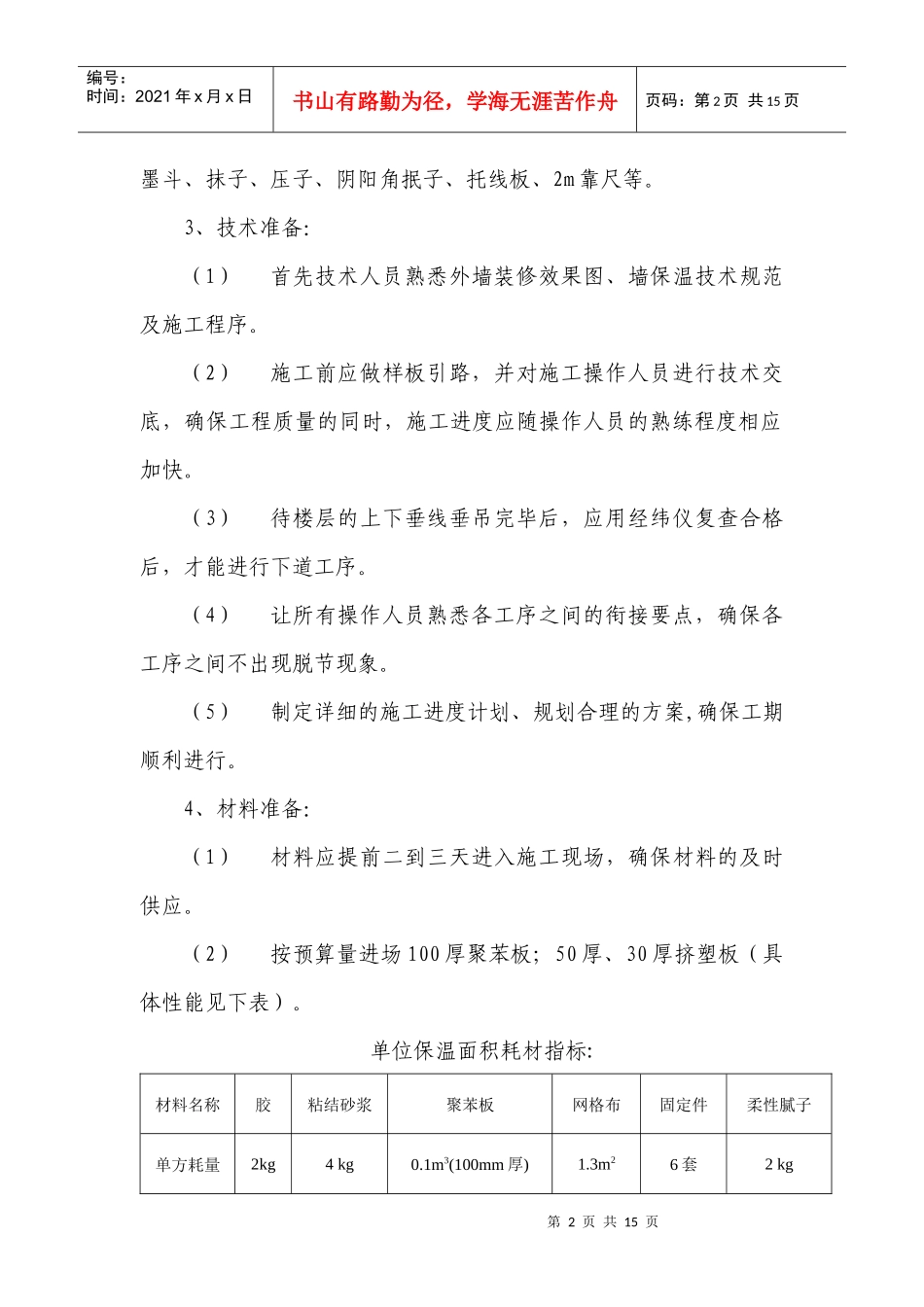

二、施工准备:1、测量仪器:序号名称规格单位数量1经纬仪DJD2A台12台称TGT-500台13水准仪DS3台14钢卷尺50m把15钢卷尺5m把106靠尺3m把32、主要施工机具:电子称、电动搅拌机、电锤(冲击钻)、电动磨光机(砂纸)、闭纸刀、手锤、剪刀、钢丝刷、锯刀、扫帚、第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页墨斗、抹子、压子、阴阳角抿子、托线板、2m靠尺等
3、技术准备:(1)首先技术人员熟悉外墙装修效果图、墙保温技术规范及施工程序
(2)施工前应做样板引路,并对施工操作人员进行技术交底,确保工程质量的同时,施工进度应随操作人员的熟练程度相应加快
(3)待楼层的上下垂线垂吊完毕后,应用经纬仪复查合格后,才能进行下道工序
(4)让所有操作人员熟悉各工序之间的衔接要点,确保各工序之间不出现脱节现象
(5)制定详细的施工进度计划、规划合理的方案,确保工期顺利进行
4、材料准备:(1)材料应提前二到三天进入施工现场,确保材料的及时供应
(2)按预算量进场100厚聚苯板;50厚、30厚挤塑板(具体性能见下表)
单位保温面积耗材指标:材料名称胶粘结砂浆聚苯板网格布固定件柔性腻子单方耗量2kg4kg0
