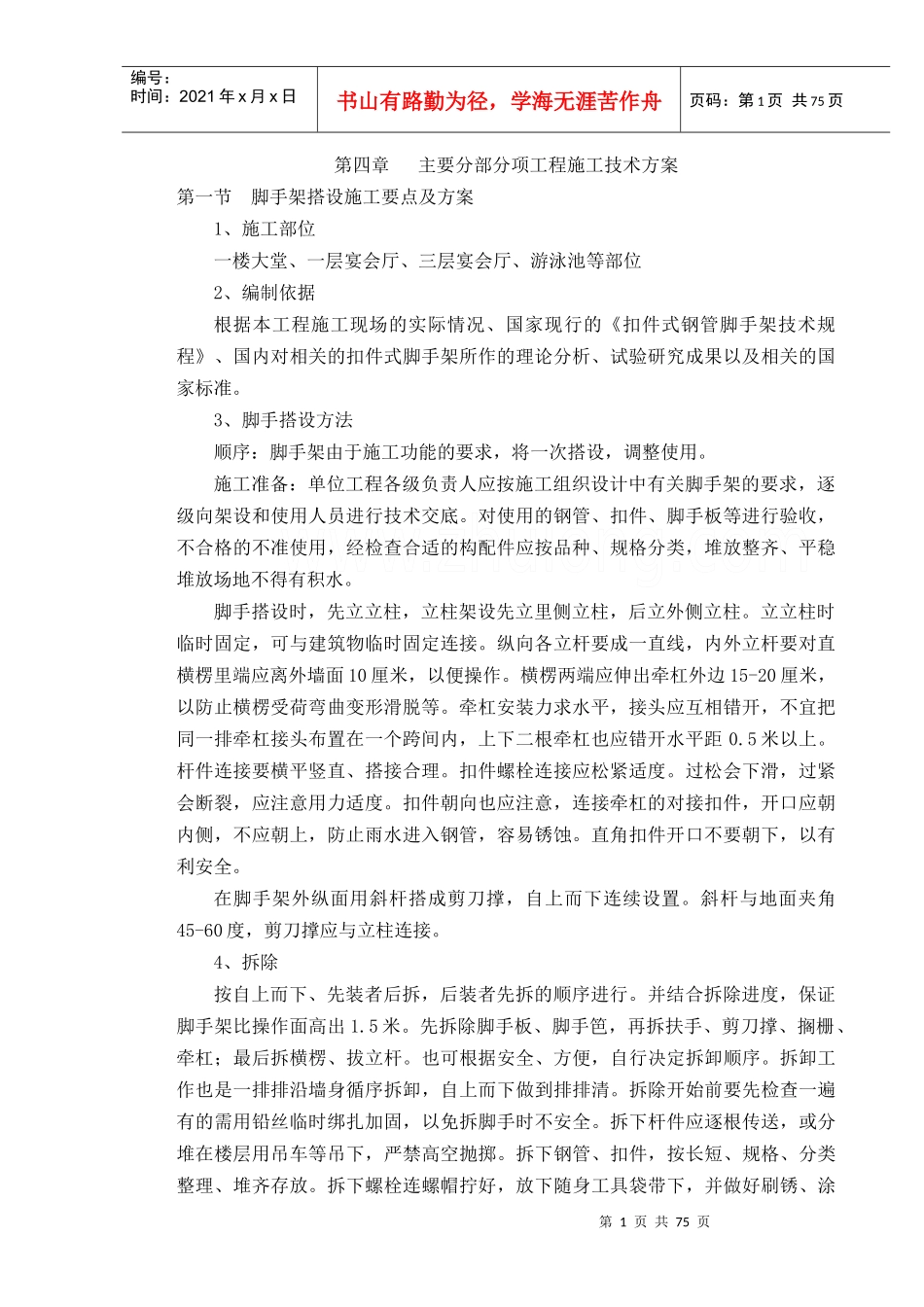

第1页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共75页第四章主要分部分项工程施工技术方案第一节脚手架搭设施工要点及方案1、施工部位一楼大堂、一层宴会厅、三层宴会厅、游泳池等部位2、编制依据根据本工程施工现场的实际情况、国家现行的《扣件式钢管脚手架技术规程》、国内对相关的扣件式脚手架所作的理论分析、试验研究成果以及相关的国家标准
3、脚手搭设方法顺序:脚手架由于施工功能的要求,将一次搭设,调整使用
施工准备:单位工程各级负责人应按施工组织设计中有关脚手架的要求,逐级向架设和使用人员进行技术交底
对使用的钢管、扣件、脚手板等进行验收,不合格的不准使用,经检查合适的构配件应按品种、规格分类,堆放整齐、平稳堆放场地不得有积水
脚手搭设时,先立立柱,立柱架设先立里侧立柱,后立外侧立柱
立立柱时临时固定,可与建筑物临时固定连接
纵向各立杆要成一直线,内外立杆要对直横楞里端应离外墙面10厘米,以便操作
横楞两端应伸出牵杠外边15-20厘米,以防止横楞受荷弯曲变形滑脱等
牵杠安装力求水平,接头应互相错开,不宜把同一排牵杠接头布置在一个跨间内,上下二根牵杠也应错开水平距0
杆件连接要横平竖直、搭接合理
扣件螺栓连接应松紧适度
过松会下滑,过紧会断裂,应注意用力适度
扣件朝向也应注意,连接牵杠的对接扣件,开口应朝内侧,不应朝上,防止雨水进入钢管,容易锈蚀
直角扣件开口不要朝下,以有利安全
在脚手架外纵面用斜杆搭成剪刀撑,自上而下连续设置
斜杆与地面夹角45-60度,剪刀撑应与立柱连接
4、拆除按自上而下、先装者后拆,后装者先拆的顺序进行
并结合拆除进度,保证脚手架比操作面高出1
先拆除脚手板、脚手笆,再拆扶手、剪刀撑、搁栅、牵杠;最后拆横楞、拔立杆
也可根据安全、方便,自行决定拆卸顺序
拆卸工作也是一排排沿墙身循序拆卸,自上而下做到排排清
