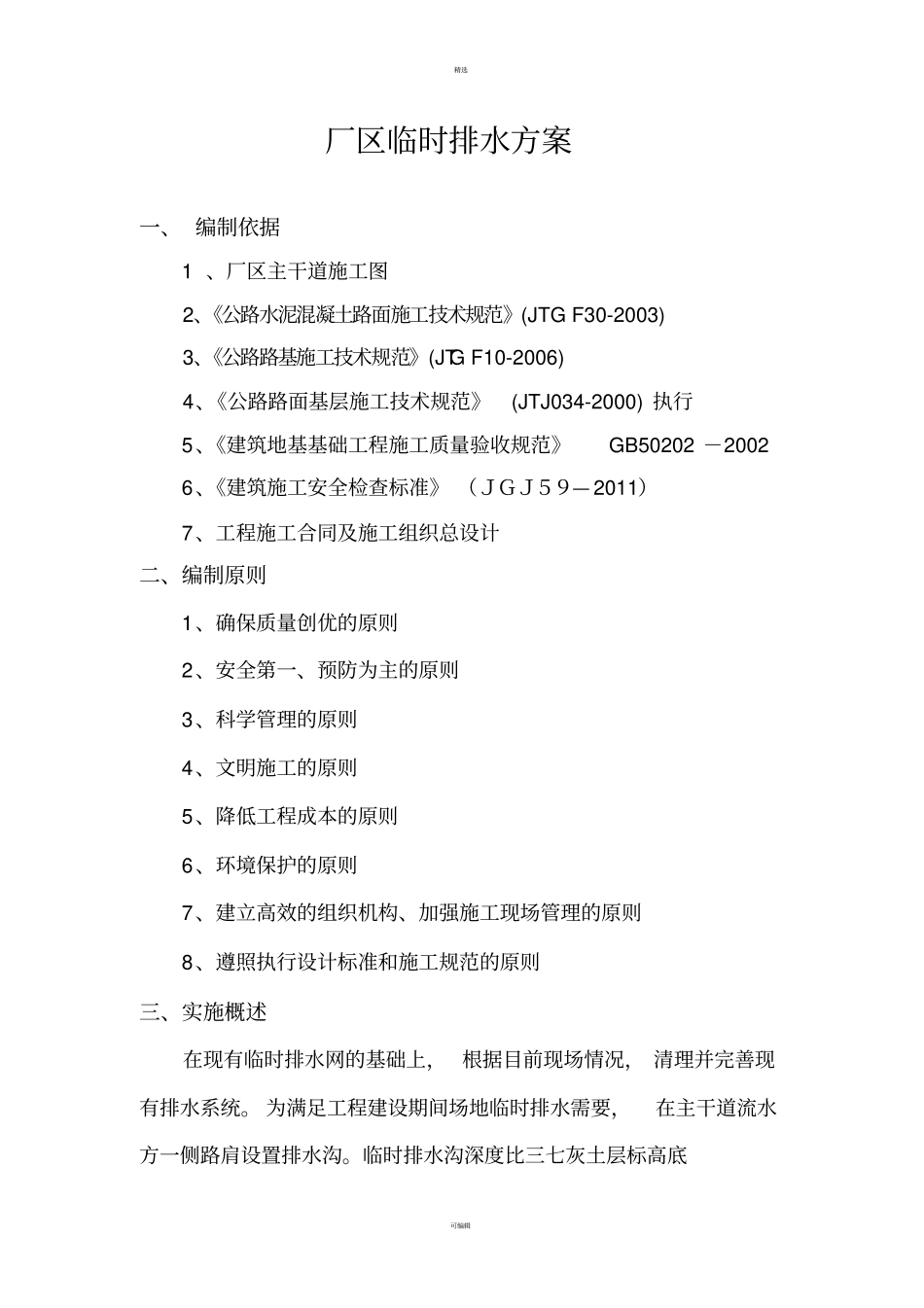

精选可编辑厂区临时排水方案一、编制依据1、厂区主干道施工图2、《公路水泥混凝土路面施工技术规范》(JTGF30-2003)3、《公路路基施工技术规范》(JTGF10-2006)4、《公路路面基层施工技术规范》(JTJ034-2000)执行5、《建筑地基基础工程施工质量验收规范》GB50202-20026、《建筑施工安全检查标准》(JGJ59—2011)7、工程施工合同及施工组织总设计二、编制原则1、确保质量创优的原则2、安全第一、预防为主的原则3、科学管理的原则4、文明施工的原则5、降低工程成本的原则6、环境保护的原则7、建立高效的组织机构、加强施工现场管理的原则8、遵照执行设计标准和施工规范的原则三、实施概述在现有临时排水网的基础上,根据目前现场情况,清理并完善现有排水系统
为满足工程建设期间场地临时排水需要,在主干道流水方一侧路肩设置排水沟
临时排水沟深度比三七灰土层标高底精选可编辑100cm,排水沟两侧坡度1:0
5,沟底宽度50cm,沟上口宽度150cm
左侧路肩坡度2%,排水沟外侧路肩宽度50cm
在过路的地方埋设直径50cm圆管涵
排水沟流水方向总体是由东向西、由南向北将水流引至厂区西、北侧,在4#路北端与12#路北端设置两个雨水收集池,4#路北端雨水收集池东西长度8m,南北宽度5m,深度3m,方量为120m3;12#路北端雨水收集池南北长度5m,东西宽度5m,深度3m,方量为75m3
临时排水网涉及到厂区主干道3#、4#、11#、12#路,计划在5月底开始进行施工
四:施工组织1:主要施工机械一览表序号设备名称型号规格数量用于施工部位备注1挖掘机小型0
5m31路面完好2自卸汽车15方1路面完好2:主要人员一览表序号工种人数工作内容1现场管理1负责施工现场的技术管理以及机械及人工安排
2民工2人配合清理精选可编辑五、临时排水沟临时排水沟剖面图如下;六、圆管涵、
