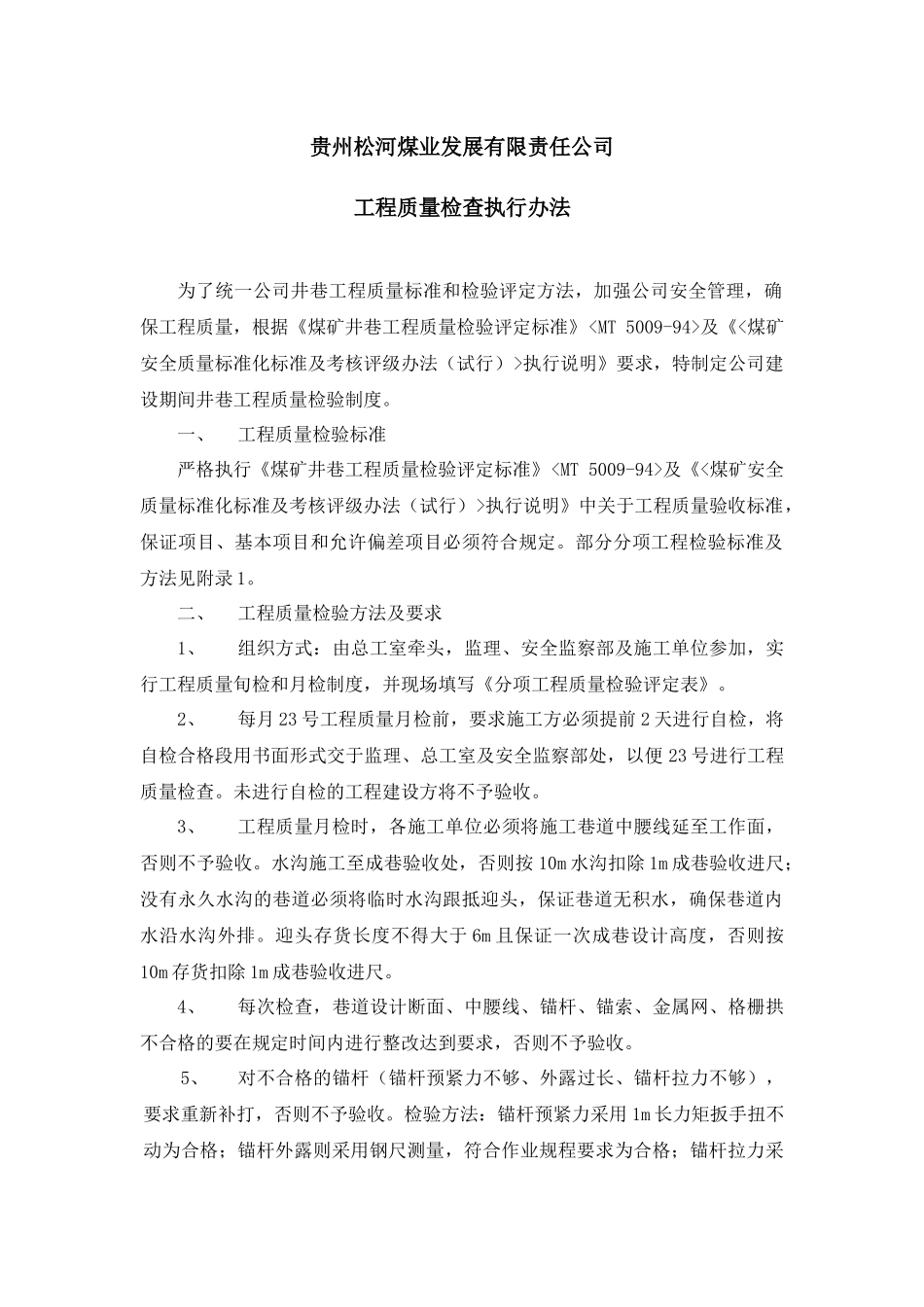

贵州松河煤业发展有限责任公司工程质量检查执行办法为了统一公司井巷工程质量标准和检验评定方法,加强公司安全管理,确保工程质量,根据《煤矿井巷工程质量检验评定标准》及《执行说明》要求,特制定公司建设期间井巷工程质量检验制度
一、工程质量检验标准严格执行《煤矿井巷工程质量检验评定标准》及《执行说明》中关于工程质量验收标准,保证项目、基本项目和允许偏差项目必须符合规定
部分分项工程检验标准及方法见附录1
二、工程质量检验方法及要求1、组织方式:由总工室牵头,监理、安全监察部及施工单位参加,实行工程质量旬检和月检制度,并现场填写《分项工程质量检验评定表》
2、每月23号工程质量月检前,要求施工方必须提前2天进行自检,将自检合格段用书面形式交于监理、总工室及安全监察部处,以便23号进行工程质量检查
未进行自检的工程建设方将不予验收
3、工程质量月检时,各施工单位必须将施工巷道中腰线延至工作面,否则不予验收
水沟施工至成巷验收处,否则按10m水沟扣除1m成巷验收进尺;没有永久水沟的巷道必须将临时水沟跟抵迎头,保证巷道无积水,确保巷道内水沿水沟外排
迎头存货长度不得大于6m且保证一次成巷设计高度,否则按10m存货扣除1m成巷验收进尺
4、每次检查,巷道设计断面、中腰线、锚杆、锚索、金属网、格栅拱不合格的要在规定时间内进行整改达到要求,否则不予验收
5、对不合格的锚杆(锚杆预紧力不够、外露过长、锚杆拉力不够),要求重新补打,否则不予验收
检验方法:锚杆预紧力采用1m长力矩扳手扭不动为合格;锚杆外露则采用钢尺测量,符合作业规程要求为合格;锚杆拉力采用锚杆拉力计进行测量,符合设计要求为合格

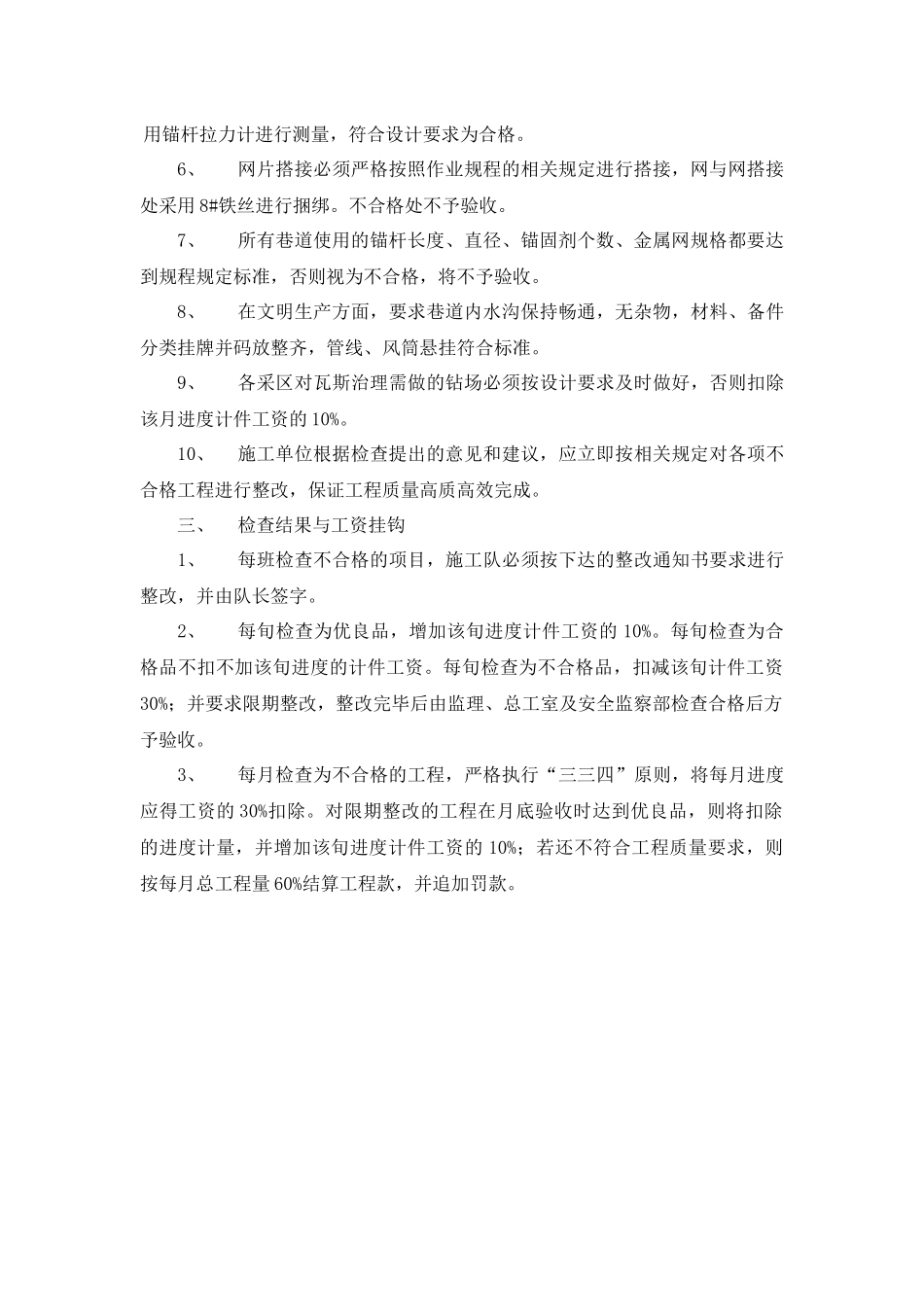

6、网片搭接必须严格按照作业规程的相关规定进行搭接,网与网搭接处采用8#铁丝进行捆绑
不合格处不予验收
7、所有巷道使用的锚杆长度、直径、锚固剂个数、金属网规格都要达到规程规定标准,否则视为不合格,将不予验收
