长益高速公路扩容工程路基土石方工程绿色公路及品质工程创建实施细则一、施工准备(一)计划准备1
在进行全合同段范围的现场调查时,搜集当地气象、水文和地质资料,调查了解施工材料供应(包括土、石料场、钢筋、水泥等)和各施工点进场道路等条件,选择并确定施工营地、取土场、弃土场位置
编制实施性施工组织设计(1)路基施工总平面图,注重场地建设集中化、规范化,本着节约集约、科学合理、因地制宜的原则,充分利用路基用地,山地荒地进行场地建设,混凝土拌和站、钢筋加工场、小型构件预制场及桥梁预制场;施工便道尽量采用原有道路,纵向便道在红线范围内修建,对需新增的红线外临时道路,尽量与当地协调好,与本标段接线改路工程相结合,作为以后村镇的永久道路,可减少临时道路用地,也做到双方互利互惠;施工临时用电线路可结合当地永久用电线路一起改造,后期可移交当地作为长期利用线路;(2)路基施工方案(注重土石方调配方案,要求做到填挖平衡,零弃方)和施工进度计划(包括进度图表);(3)机械设备进场计划;(4)材料采供计划,混凝土配合比要充分利用矿粉、粉煤灰外加剂等,优化配合比设计,以达到节约用料的目的;(5)施工质量、安全及文明施工管理措施,并明确责任人
(6)各分项工程应严格按照审批的绿色公路专项方案施工,做好首件工程的全过程跟踪记录、验收和总结工作,实行首件工程样板引路制,作为后续全面施工的依据
编制的施工组织实施方案按规定要求上报,经监理和业主批复后方可开工
(二)技术准备1
施工放样(1)路基施工放样前,应进行本合同段的恢复导线测量,其工作包括:①接受交桩
即参加监理工程师组织的导线点和水准基点的交接,发现桩位遗漏、丢失和技术数据错误时,作好记录并以书面材料上报
②恢复控制点桩

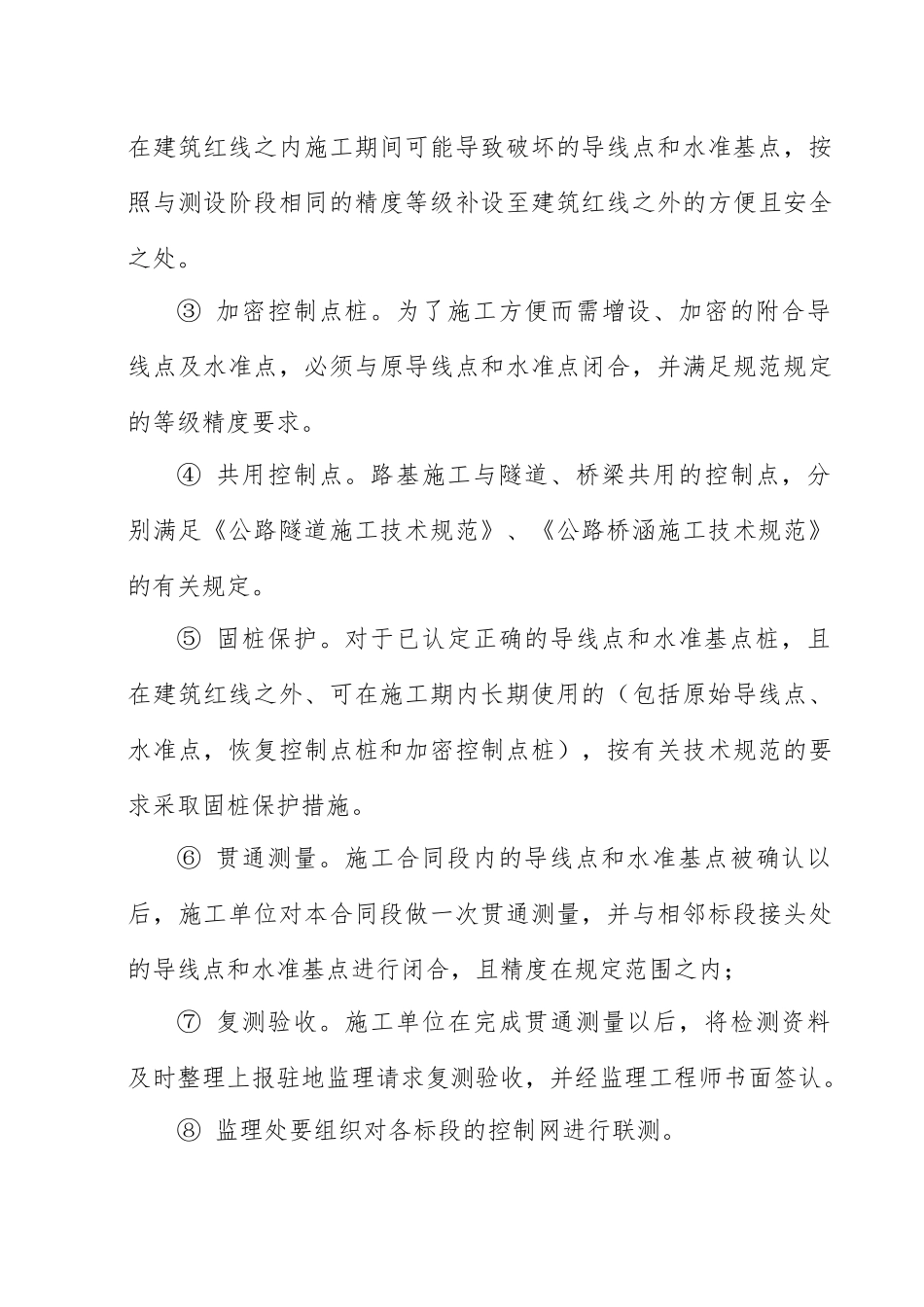

对于交接桩时发现已损毁或丢失、或设在建筑红线之内施工期间可能导致破坏的导线点和水准基点,按照与测设阶段相同的精度等级补设至建筑红
