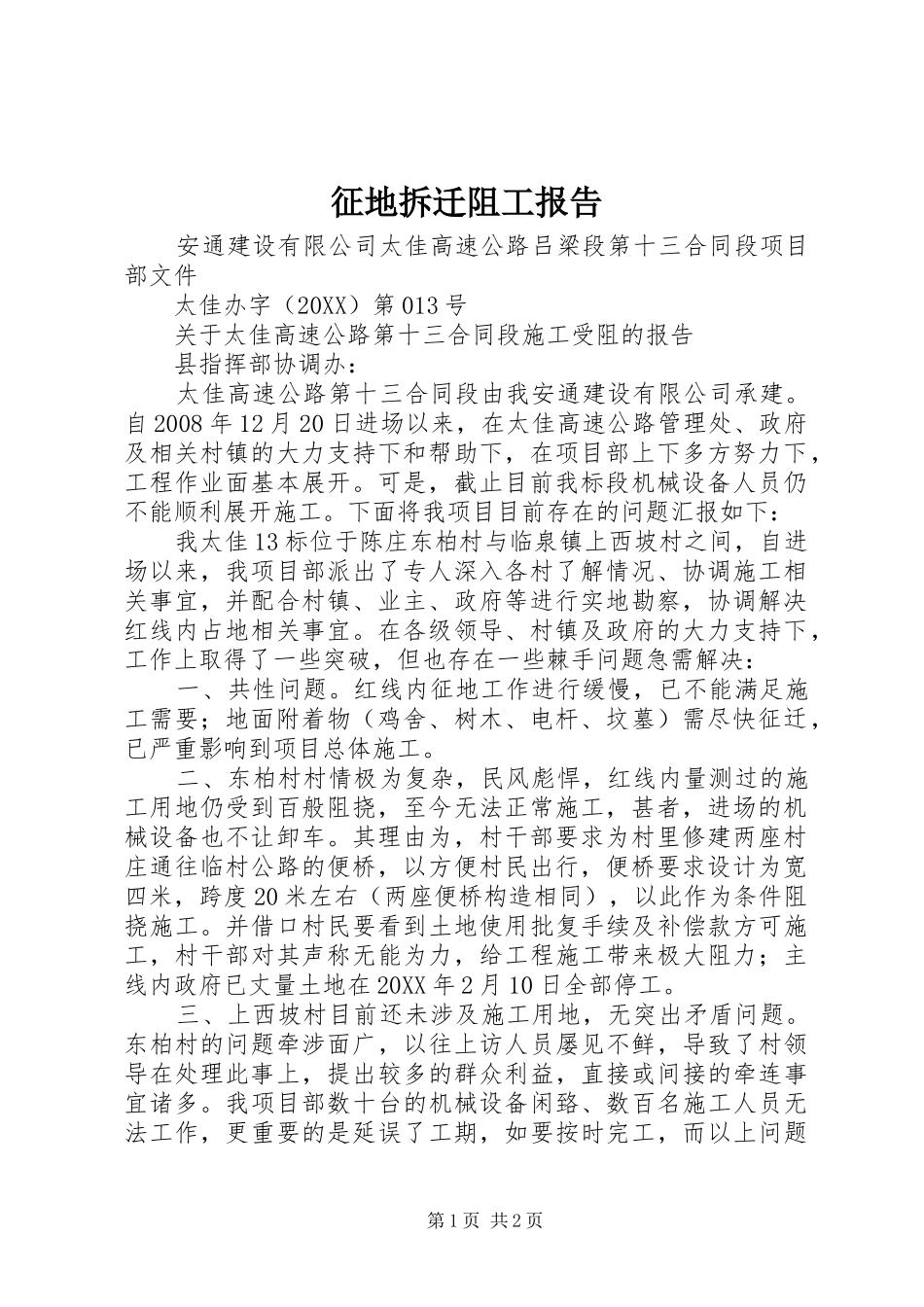

征地拆迁阻工报告安通建设有限公司太佳高速公路吕梁段第十三合同段项目部文件太佳办字(20XX)第013号关于太佳高速公路第十三合同段施工受阻的报告县指挥部协调办:太佳高速公路第十三合同段由我安通建设有限公司承建
自2008年12月20日进场以来,在太佳高速公路管理处、政府及相关村镇的大力支持下和帮助下,在项目部上下多方努力下,工程作业面基本展开
可是,截止目前我标段机械设备人员仍不能顺利展开施工
下面将我项目目前存在的问题汇报如下:我太佳13标位于陈庄东柏村与临泉镇上西坡村之间,自进场以来,我项目部派出了专人深入各村了解情况、协调施工相关事宜,并配合村镇、业主、政府等进行实地勘察,协调解决红线内占地相关事宜
在各级领导、村镇及政府的大力支持下,工作上取得了一些突破,但也存在一些棘手问题急需解决:一、共性问题
红线内征地工作进行缓慢,已不能满足施工需要;地面附着物(鸡舍、树木、电杆、坟墓)需尽快征迁,已严重影响到项目总体施工
二、东柏村村情极为复杂,民风彪悍,红线内量测过的施工用地仍受到百般阻挠,至今无法正常施工,甚者,进场的机械设备也不让卸车
其理由为,村干部要求为村里修建两座村庄通往临村公路的便桥,以方便村民出行,便桥要求设计为宽四米,跨度20米左右(两座便桥构造相同),以此作为条件阻挠施工
并借口村民要看到土地使用批复手续及补偿款方可施工,村干部对其声称无能为力,给工程施工带来极大阻力;主线内政府已丈量土地在20XX年2月10日全部停工
三、上西坡村目前还未涉及施工用地,无突出矛盾问题
东柏村的问题牵涉面广,以往上访人员屡见不鲜,导致了村领导在处理此事上,提出较多的群众利益,直接或间接的牵连事宜诸多
我项目部数十台的机械设备闲臵、数百名施工人员无法工作,更重要的是延误了工期,如要按时完工,而以上问题第1页共2页不及时解决,后期必将加大成本投入进行赶工

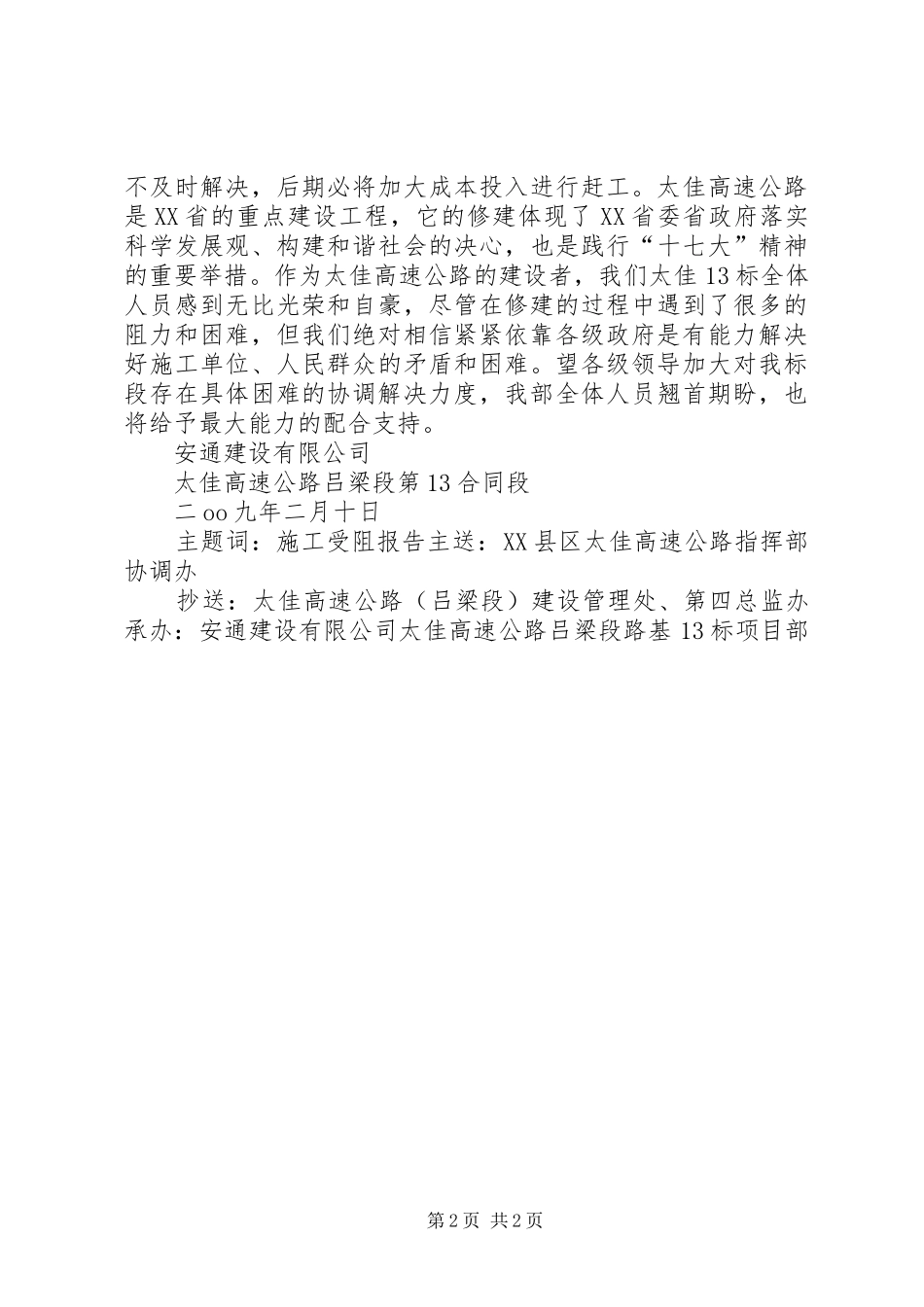

太佳高速公路是XX省
