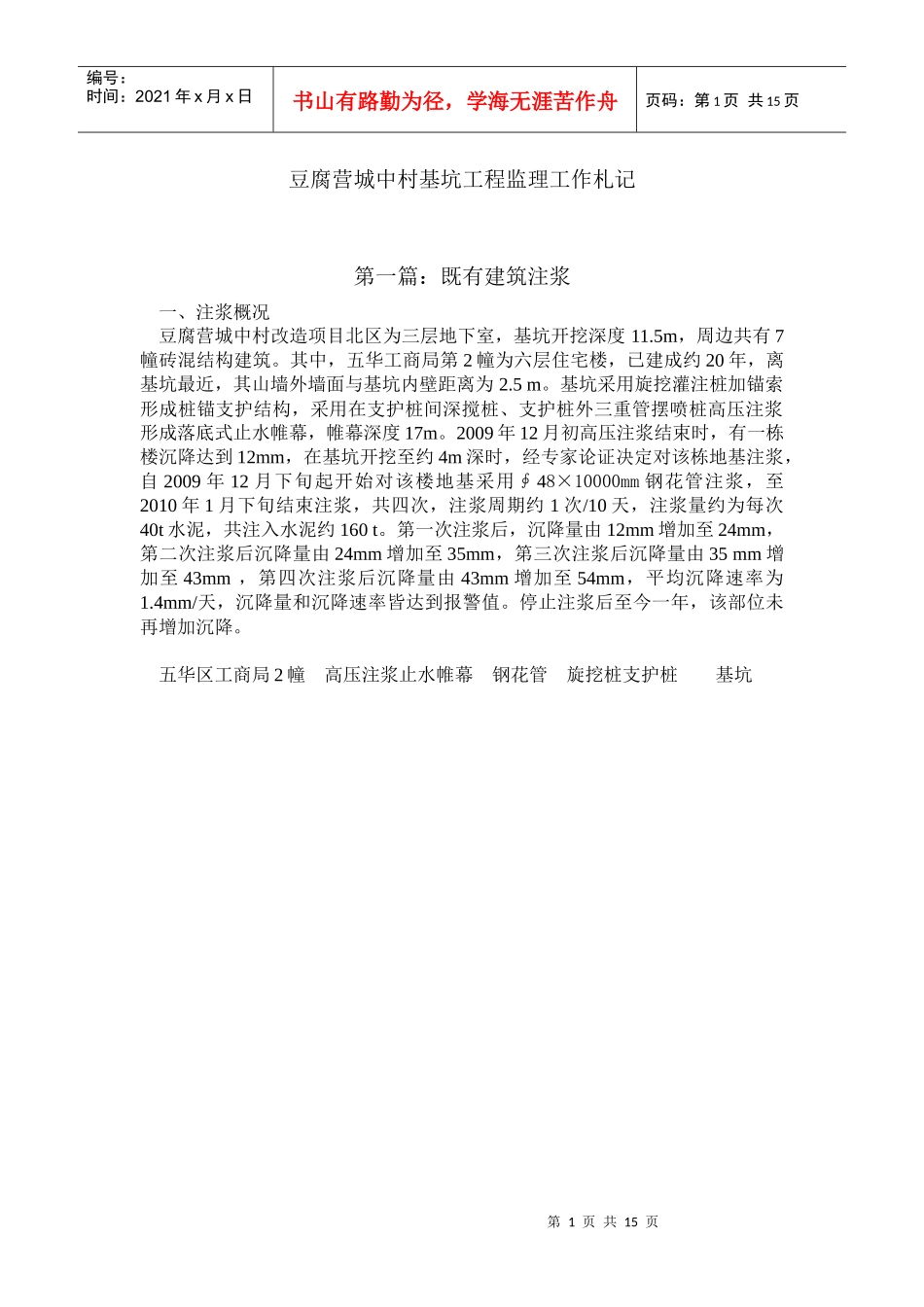

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页豆腐营城中村基坑工程监理工作札记第一篇:既有建筑注浆一、注浆概况豆腐营城中村改造项目北区为三层地下室,基坑开挖深度11
5m,周边共有7幢砖混结构建筑
其中,五华工商局第2幢为六层住宅楼,已建成约20年,离基坑最近,其山墙外墙面与基坑内壁距离为2
基坑采用旋挖灌注桩加锚索形成桩锚支护结构,采用在支护桩间深搅桩、支护桩外三重管摆喷桩高压注浆形成落底式止水帷幕,帷幕深度17m
2009年12月初高压注浆结束时,有一栋楼沉降达到12mm,在基坑开挖至约4m深时,经专家论证决定对该栋地基注浆,自2009年12月下旬起开始对该楼地基采用∮48×10000mm钢花管注浆,至2010年1月下旬结束注浆,共四次,注浆周期约1次/10天,注浆量约为每次40t水泥,共注入水泥约160t
第一次注浆后,沉降量由12mm增加至24mm,第二次注浆后沉降量由24mm增加至35mm,第三次注浆后沉降量由35mm增加至43mm,第四次注浆后沉降量由43mm增加至54mm,平均沉降速率为1
4mm/天,沉降量和沉降速率皆达到报警值
停止注浆后至今一年,该部位未再增加沉降

五华区工商局2幢高压注浆止水帷幕钢花管旋挖桩支护桩基坑第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页高压注浆止水帷幕与钢花管土钉注浆示意图二、监理认为此次注浆不妥,意见如下:1、原因分析1)、高压注浆:高压注浆深度范围原建筑物地基为粘土、有机质粘土、粉质粘土、粉砂,在建筑物附加荷载下已固结沉降稳定

基坑止水帷幕施工时,高压注浆紧贴建筑物基础外连续进行,并在2天左右结束,破坏了地基土体结构,形成一条破碎带,在地基破坏后至注浆形成的水泥土强度尚未恢复至原地基土体强度以上时(约需7天)
