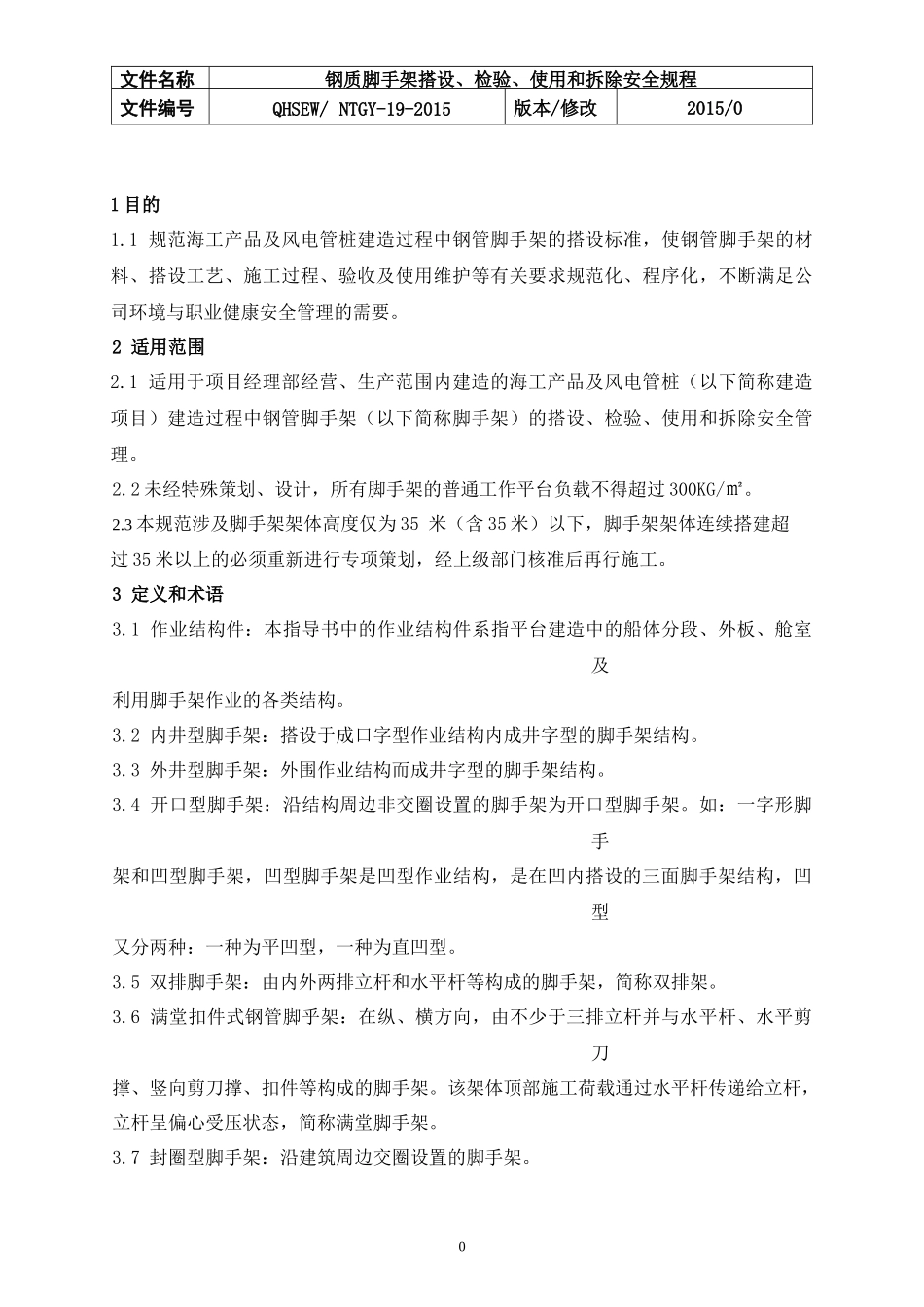

文件名称钢质脚手架搭设、检验、使用和拆除安全规程文件编号QHSEW/NTGY-19-2015版本/修改2015/01目的1.1规范海工产品及风电管桩建造过程中钢管脚手架的搭设标准,使钢管脚手架的材料、搭设工艺、施工过程、验收及使用维护等有关要求规范化、程序化,不断满足公司环境与职业健康安全管理的需要。2适用范围2.1适用于项目经理部经营、生产范围内建造的海工产品及风电管桩(以下简称建造项目)建造过程中钢管脚手架(以下简称脚手架)的搭设、检验、使用和拆除安全管理。2.2未经特殊策划、设计,所有脚手架的普通工作平台负载不得超过300KG/㎡。2.3本规范涉及脚手架架体高度仅为35米(含35米)以下,脚手架架体连续搭建超过35米以上的必须重新进行专项策划,经上级部门核准后再行施工。3定义和术语3.1作业结构件:本指导书中的作业结构件系指平台建造中的船体分段、外板、舱室及利用脚手架作业的各类结构。3.2内井型脚手架:搭设于成口字型作业结构内成井字型的脚手架结构。3.3外井型脚手架:外围作业结构而成井字型的脚手架结构。3.4开口型脚手架:沿结构周边非交圈设置的脚手架为开口型脚手架。如:一字形脚手架和凹型脚手架,凹型脚手架是凹型作业结构,是在凹内搭设的三面脚手架结构,凹型又分两种:一种为平凹型,一种为直凹型。3.5双排脚手架:由内外两排立杆和水平杆等构成的脚手架,简称双排架。3.6满堂扣件式钢管脚乎架:在纵、横方向,由不少于三排立杆并与水平杆、水平剪刀撑、竖向剪刀撑、扣件等构成的脚手架。该架体顶部施工荷载通过水平杆传递给立杆,立杆呈偏心受压状态,简称满堂脚手架。3.7封圈型脚手架:沿建筑周边交圈设置的脚手架。0文件名称钢质脚手架搭设、检验、使用和拆除安全规程文件编号QHSEW/NTGY-19-2015版本/修改2015/03.8立杆:一种垂直构件,可将载荷传递到支撑结构土。3.9横杆:纵向贯穿于脚手架的水平结构件。3.10横梁:坐落在立杆上,横向贯穿于独立脚手架的水平结构构件。3.11工作平台:脚手架的一种平台,以供人员在其上使用材料或仪器进行施工操作。3.12脚挡板:用一块脚手架铺板或专门设计的构件固定在平台的边缘,以防止材料从平台上坠落。3.13斜支撑:对角连接脚手架上两个以上的构件,为脚手架提供刚性。3.14底座:设于立杆底部的垫座;包括固定底座、可调底座。3.15底板:通过基座将载荷传递到地而或其它支撑结构上的构件。3.16连体杆:将脚手架架体与主体构件连接,能够传递拉力和压力的构件。3.17扫地杆:连接立杆根部500mm以内的纵、横向水平杆件。3.18抛撑:用于脚手架侧面的支撑,与脚手架外侧面斜交的构件。3.19剪刀撑:在脚手架竖向或水平向成对设置的交叉斜杆。3.20纵向斜撑:连接相互交义立杆与横杆之间的构件。3.21横向斜撑:在脚乎架内部拐弯处和开口处,与横向、纵向大横杆相连的构件。3.22“之”字斜撑,与双排脚手架内、外立杆或水平杆斜交呈之字形连接的纵向斜撑。3.23步距:上下水平杆轴线间的距离。3.24跨距:脚手架相邻立杆之间的距离3.25主节点:立杆、纵向水平杆、横向水平杆三杆紧靠的扣接点。4职责4.1工艺技术部负责参与在建项目钢管脚手架的安全策划,根据策划制定脚手架搭设工艺方案,经审批后组织实施。4.2使用部门项目工程主管4.2.1提供脚手架需求信息,根据工程进展提前填写搭架、拆架申请单。4.2.2根据本专业工程,对脚手架提出适用方面的要求。参与脚手架的联合验收,负责主体工程的适用性和脚手架完工尺寸的确认。4.2.3负责使用过程中的安全管理。4.3脚手架工程主管4.3.1掌握项目的主体工程,熟悉项目的建造大纲。4.3.2按照项目工程对脚手架的总体需求组织落实材料。根据总体计划和区域阶段性1文件名称钢质脚手架搭设、检验、使用和拆除安全规程文件编号QHSEW/NTGY-19-2015版本/修改2015/0施工计划编制项目脚手架劳动力需求计划。4.3.3汇总、整合区域性的脚手架需求,负责制定施工步骤或方案报告建造经理。4.3.4负责派工和交底。指导、督促施工人员规范作业,负责钢管脚手架工程的施工现场管理。4.3.5负责脚手架搭设、拆除工程的审批,组织脚手架联合验收,负责组织和参与脚手架的巡查和维护,及时满足主体工...
