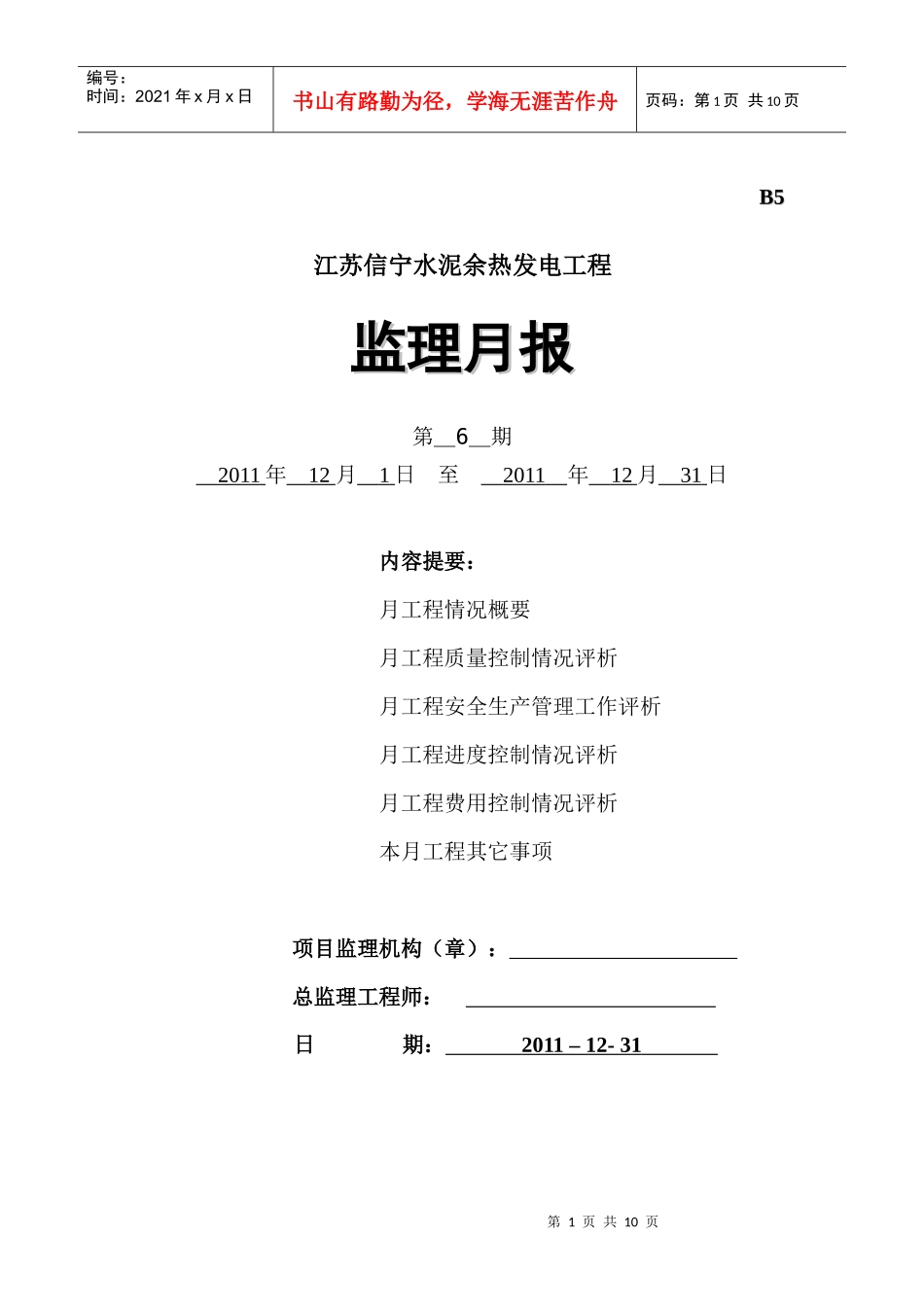

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页B5B5江苏信宁水泥余热发电工程监理月报监理月报第_6_期2011年12月1日至2011年12月31日内容提要:月工程情况概要月工程质量控制情况评析月工程安全生产管理工作评析月工程进度控制情况评析月工程费用控制情况评析本月工程其它事项项目监理机构(章):总监理工程师:日期:2011–12-31第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页B5-1B5-1本月工程情况概要本月工程情况概要相关情况登记本月日历天31天实际工作日31天建设单位通知单0份建设单位联系单份工程暂停令0份监理工程师通知单1份监理工程师备忘录0份监理工程师联系单0份例会会议纪要4份专题会议纪要0份本月工程现场大事记第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页本期监理由魏春彦、陈更生、方国钧、洪亮负责
锅炉部分;截止十二月底,窑头炉、窑尾炉本体设备基本安装工程基本完成,目前正在进行窑头炉、窑尾炉的保温筑炉工作
已经完成80%
主厂房部分:截止十二月底,电缆沟的清理工作,已经完成,电缆沟盖盖板工作,已经完成
汽轮机的二次灌浆完成
化水部分:设备供应及安装均为江苏江华水处理厂,化水间内电缆桥架、电缆敷设、电动机接地、化水管路的安装均已完成
电气、热控部分:窑头炉、窑尾炉的仪表变送器柜、检修箱、控制箱的安装,以及仪表电缆的敷设工作,基本完成安装
窑尾炉热控ATS柜电源连接已经完成
给水泵电机电源电缆的敷设工作以及,抵压柜间电缆的敷设工作和电缆终端头的制作安装基本已经完成
循环泵房电机控制箱以及电动阀的二次连接基本已经完成
窑头炉、窑尾炉、主厂房、给水泵房、循环泵房、化水车间等,车间的桥架已经完成
