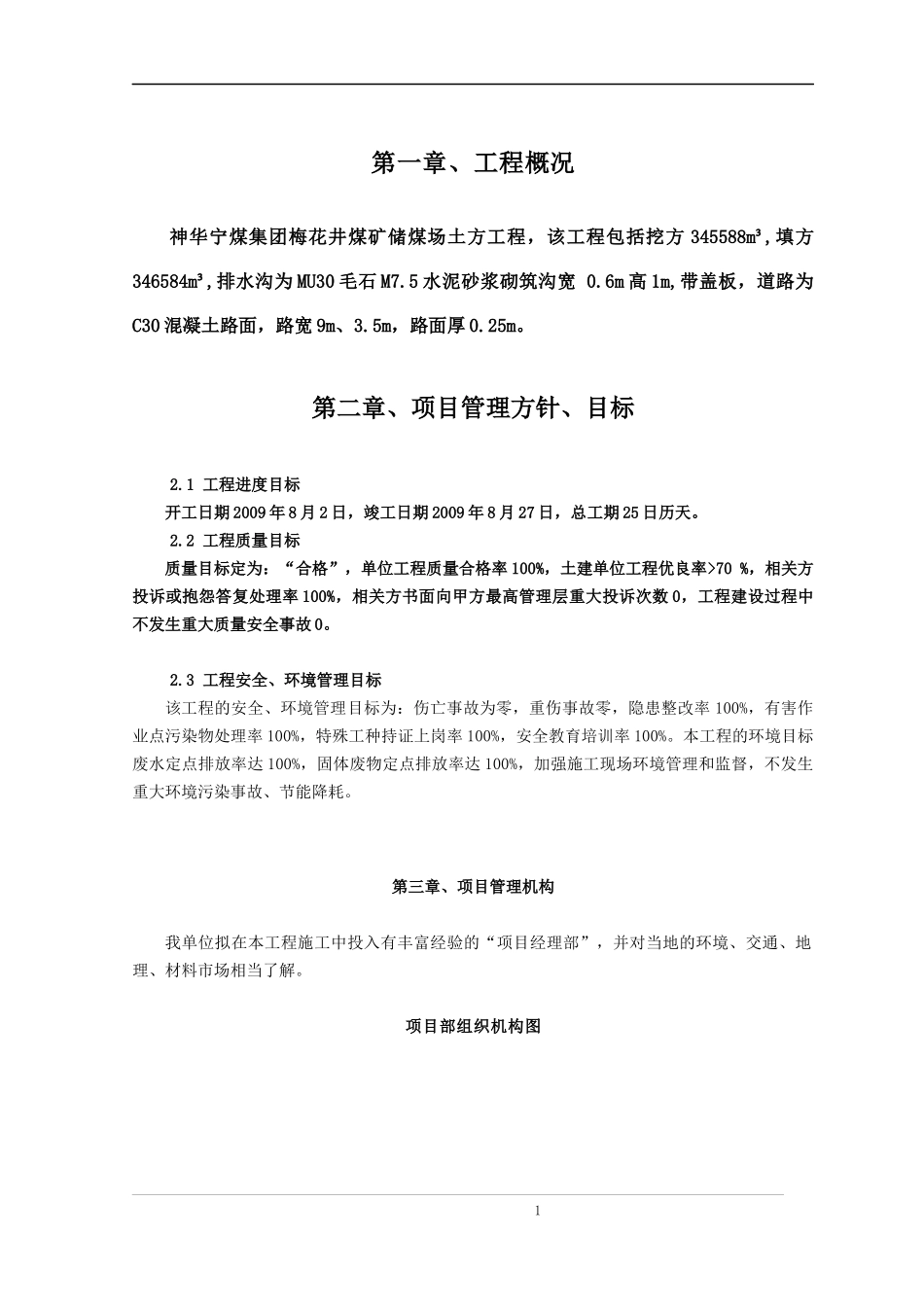

第一章、工程概况神华宁煤集团梅花井煤矿储煤场土方工程,该工程包括挖方345588m³,填方346584m³,排水沟为MU30毛石M7
5水泥砂浆砌筑沟宽0
6m高1m,带盖板,道路为C30混凝土路面,路宽9m、3
5m,路面厚0
第二章、项目管理方针、目标2
1工程进度目标开工日期2009年8月2日,竣工日期2009年8月27日,总工期25日历天
2工程质量目标质量目标定为:“合格”,单位工程质量合格率100%,土建单位工程优良率>70%,相关方投诉或抱怨答复处理率100%,相关方书面向甲方最高管理层重大投诉次数0,工程建设过程中不发生重大质量安全事故0
3工程安全、环境管理目标该工程的安全、环境管理目标为:伤亡事故为零,重伤事故零,隐患整改率100%,有害作业点污染物处理率100%,特殊工种持证上岗率100%,安全教育培训率100%
本工程的环境目标废水定点排放率达100%,固体废物定点排放率达100%,加强施工现场环境管理和监督,不发生重大环境污染事故、节能降耗
第三章、项目管理机构我单位拟在本工程施工中投入有丰富经验的“项目经理部”,并对当地的环境、交通、地理、材料市场相当了解

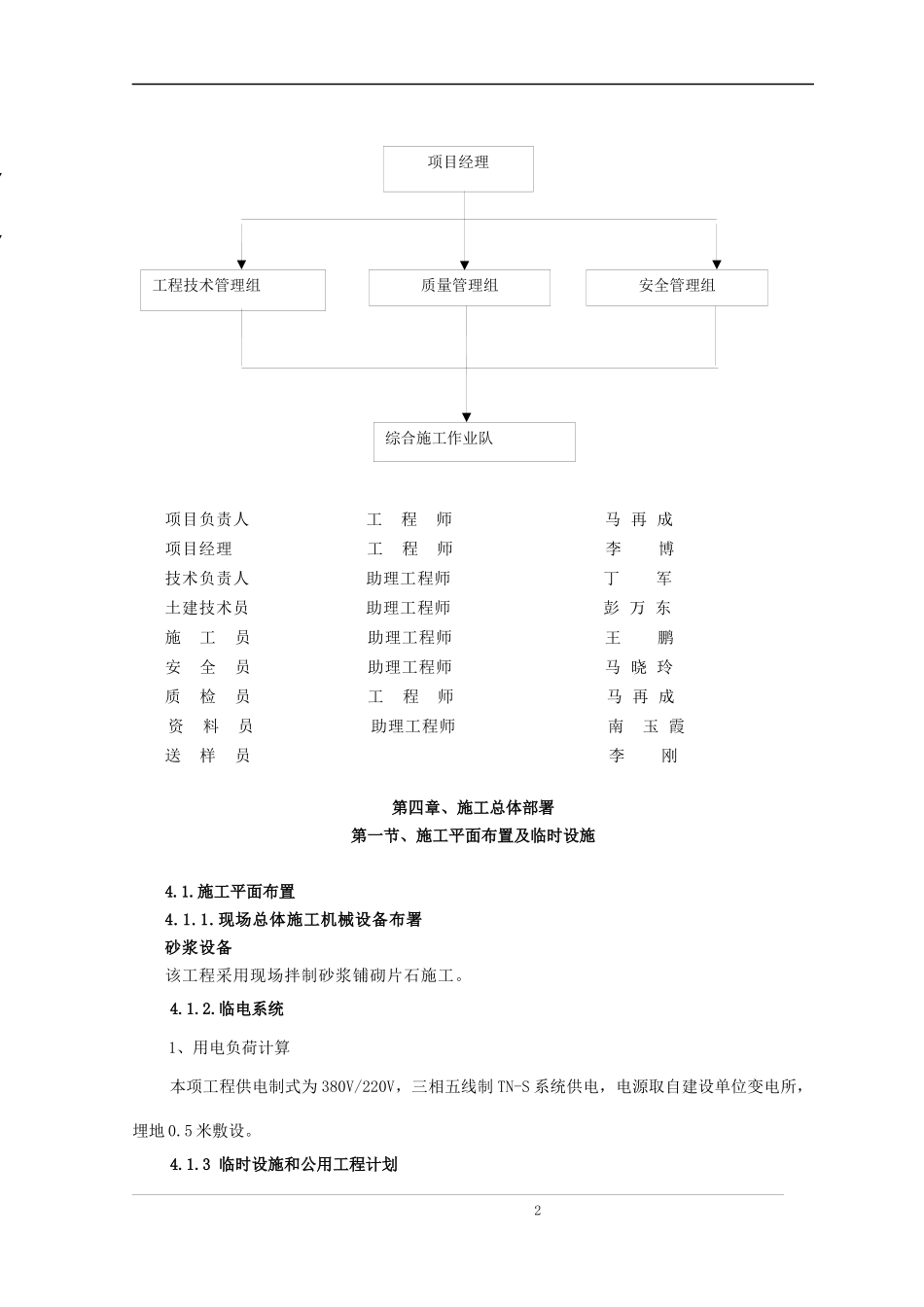

项目部组织机构图1项目经理工程技术管理组综合施工作业队质量管理组安全管理组项目负责人工程师马再成项目经理工程师李博技术负责人助理工程师丁军土建技术员助理工程师彭万东施工员助理工程师王鹏安全员助理工程师马晓玲质检员工程师马再成资料员助理工程师南玉霞送样员李刚第四章、施工总体部署第一节、施工平面布置及临时设施4
施工平面布置4
现场总体施工机械设备布署砂浆设备该工程采用现场拌制砂浆铺砌片石施工
临电系统1、用电负荷计算本项工程供电制式为380V/220V,三相五线制TN-S系统供电,电源取自建设单位变电所,埋地0
3临时设施和公用工程计划2
