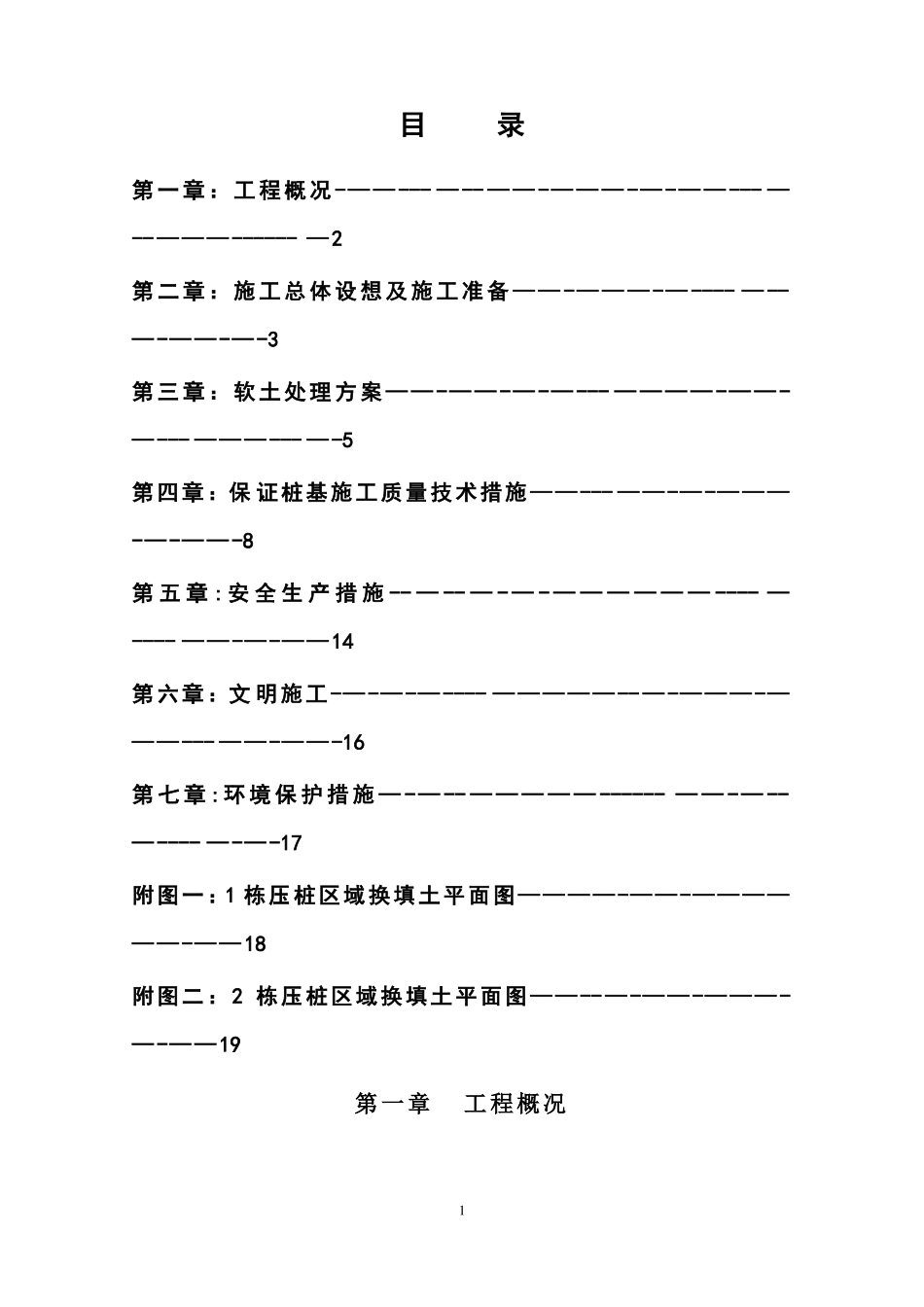

目录第一章:工程概况-——---—--——-———-—-——---—--———------—2第二章:施工总体设想及施工准备——-———-—----—--—-——-—-3第三章:软土处理方案——-——-—-—---————-——-—---———---—-5第四章:保证桩基施工质量技术措施——---——-—-———-—-——-8第五章:安全生产措施--—--—-—-——————----—----——-—-——14第六章:文明施工-—-—-—----—————--—-———-———---——-——-16第七章:环境保护措施—-—--—————------——-—--—----—-—-17附图一:1栋压桩区域换填土平面图————-——-——————-——18附图二:2栋压桩区域换填土平面图——--—-——-———-—-——19第一章工程概况11

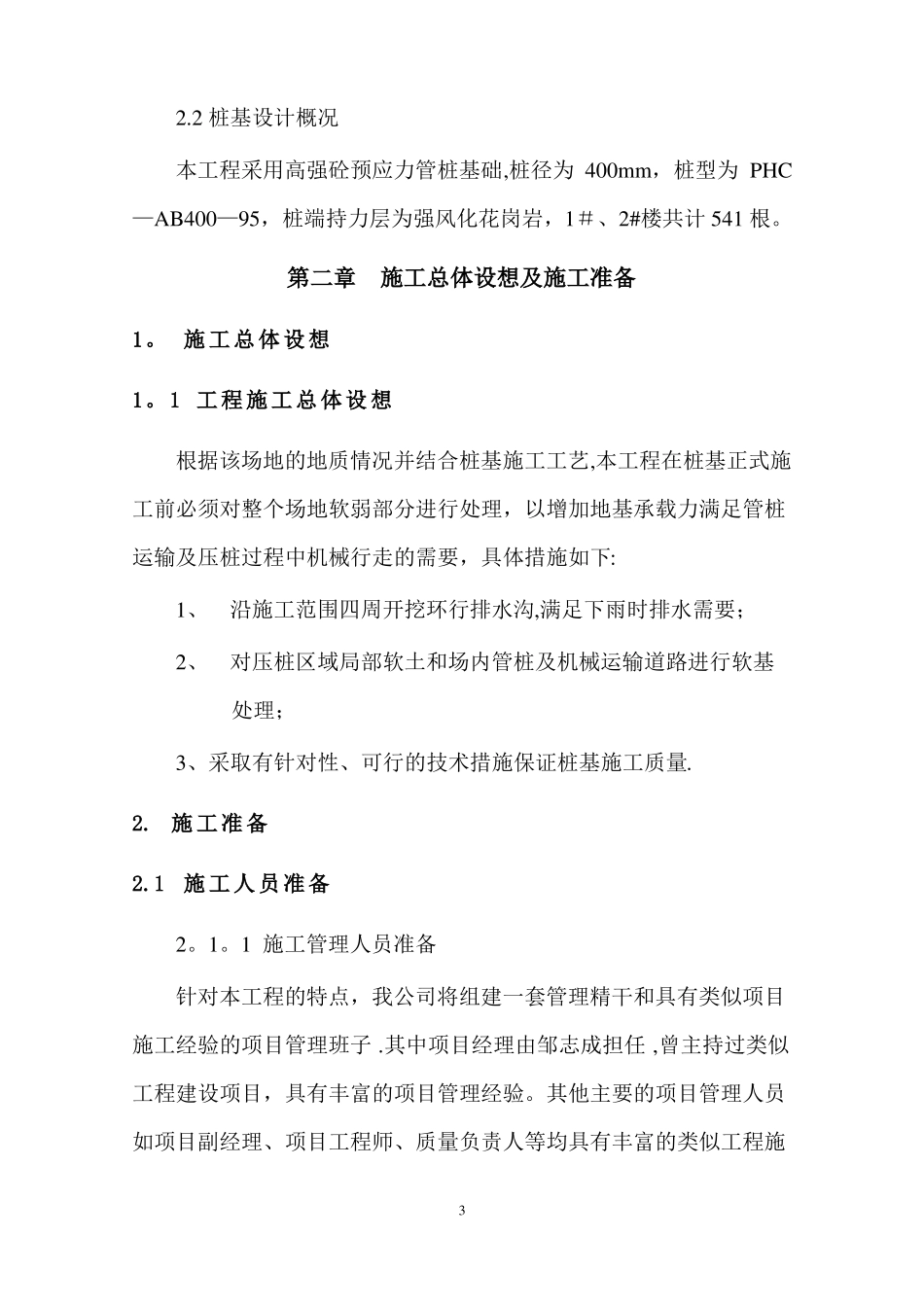

1根据监理组织建设、设计、监理、施工等单位相关人员召开的《工程监理质量控制专题例会纪要》(第1号)的会议要求,编写针对本工程第1、2栋压桩工程中因场地土地耐力不足出现桩机陷机问题的施工技术处理方案
2本工程施工技术处理方案的编制范围:阳江市区连家船渔民上岸安居工程二期项目桩基工程施工质量控制措施和局部压桩区域软土范围场地换填方案
3本施工技术处理方案编制根据桩基础设计图纸要求,结合现行国家、行业及地方施工技术规范及有关规定,另外结合现场具体施工条件合理安排和组织施工

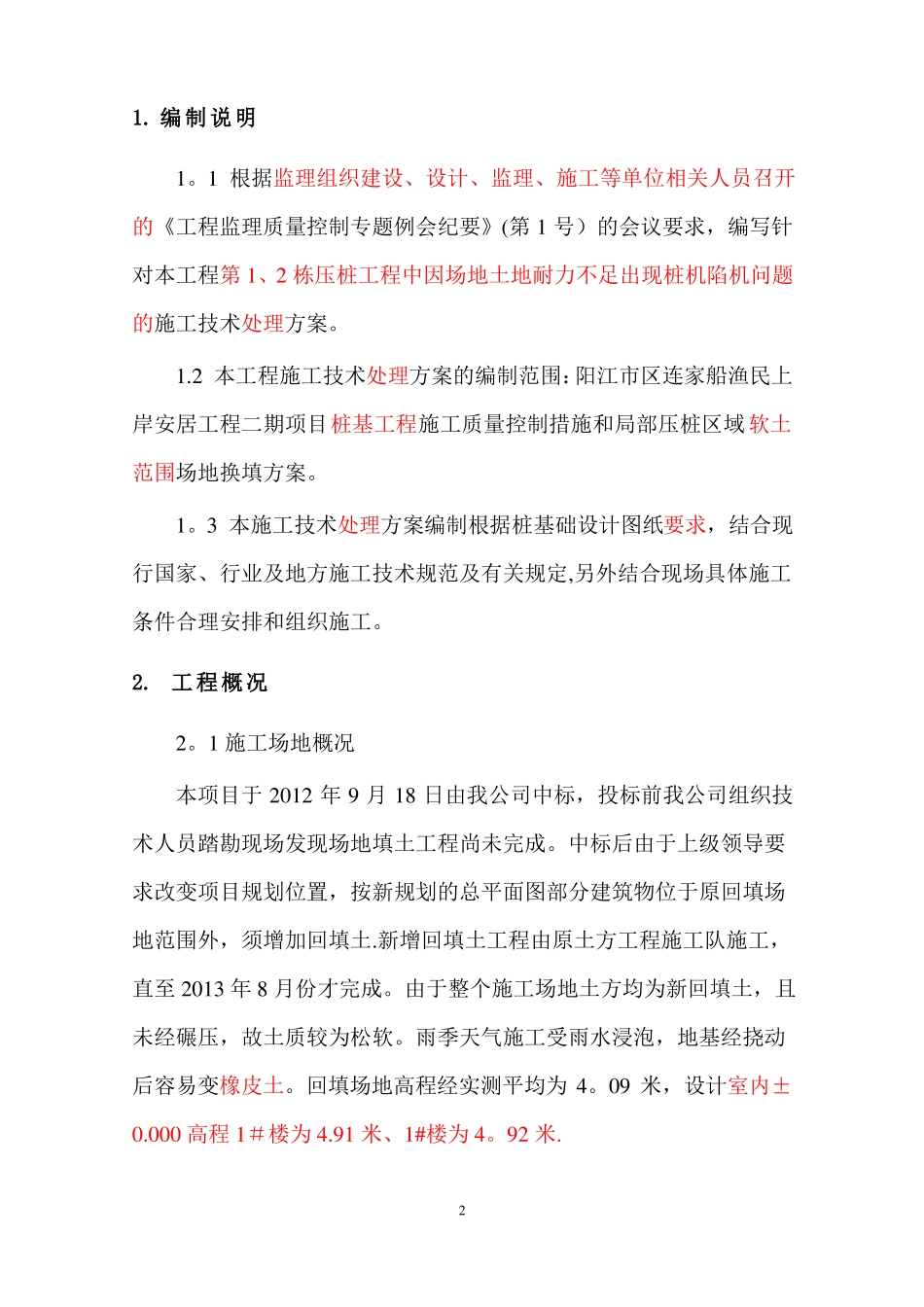

1施工场地概况本项目于2012年9月18日由我公司中标,投标前我公司组织技术人员踏勘现场发现场地填土工程尚未完成
中标后由于上级领导要求改变项目规划位置,按新规划的总平面图部分建筑物位于原回填场地范围外,须增加回填土
新增回填土工程由原土方工程施工队施工,直至2013年8月份才完成
由于整个施工场地土方均为新回填土,且未经碾压,故土质较为松
