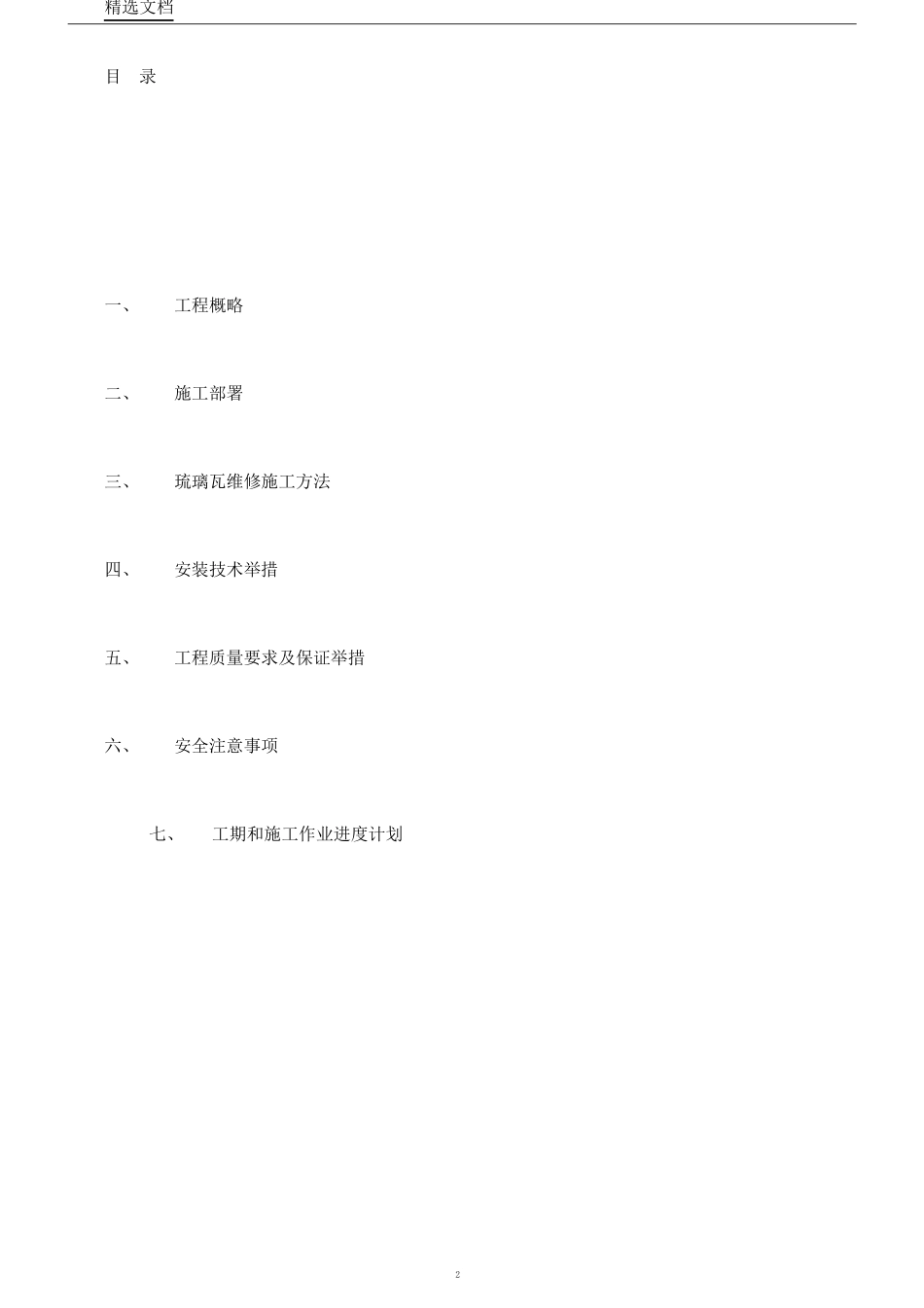

屋面琉璃瓦维修施工方案一二年三月1精选文档二0精选文档目录一、工程概略二、施工部署三、琉璃瓦维修施工方法四、安装技术举措五、工程质量要求及保证举措六、安全注意事项七、工期和施工作业进度计划2精选文档一、工程概略:1、工程名称:办公楼维修工程项目2、工程地址:安阳市园林绿化管理局3、工程内容:办公楼层数为三层,面新铺绿色琉璃瓦屋面180平米;新铺设绿色琉璃瓦檐墙脚手架拆掉原琉璃瓦180平方米;300米;外735平方米,工期30日历天
4、工程原因:顶层屋檐原铺设绿色琉璃瓦,因为损坏严重,需拆掉原屋檐琉璃瓦后从头铺设

二、施工部署:1、施工准备:(1)资料准备::琉璃瓦的包装、捆扎应切合运输、及搬运的要求
各琉璃瓦件需依据屋面瓦施工部署图按安装次序分类堆放待用
:钢筋依据琉璃瓦部署要求铺好后与预留钢筋焊接在一同
(2)、资料运输、脚手架:因为本工程屋面琉璃瓦数目较大,层高较高,因此利用井字架作为垂直运输工具,米以上瓦件经过搭设的马道进行垂直运输
脚手架要求:脚手架依据构造搭设,每个操作面一定满铺跳板,跳板两端采纳铅丝绑紧,其余依据脚手架搭设规范要求进行搭设
3精选文档2、琉璃瓦施工主要工具需用计划:序号工具名称目数用途11电焊机台5钢筋网片焊接2手电机把1琉璃瓦切角、改正3手电钻把2琉璃瓦开避雷孔4水平尺把5琉璃瓦安装56靠尺土桶灰匙等其余工具把琉璃瓦安装随现场施工所需加添三、琉璃瓦施工方法:构造基层清理→屋脊、檐口、屋面施工弹线(作预检)→钢筋网片部署、焊接(作隐检)→檐口瓦→屋脊→接缝办理→表面清理→成品保护→查收
四、琉璃瓦挂贴技术举措:1、第一校正施工单位所供给交底控制线,依据施工图纸在屋面弹出交错线,丈量每个平面尺寸的数据(即出板面的多少)可否满足设计尺寸要求
2、琉璃瓦维修安装:(本工艺中最重要的一道工序)
琉璃瓦空隙嵌填2小时后清理剩余的资料,而后用防水胶防4精选
