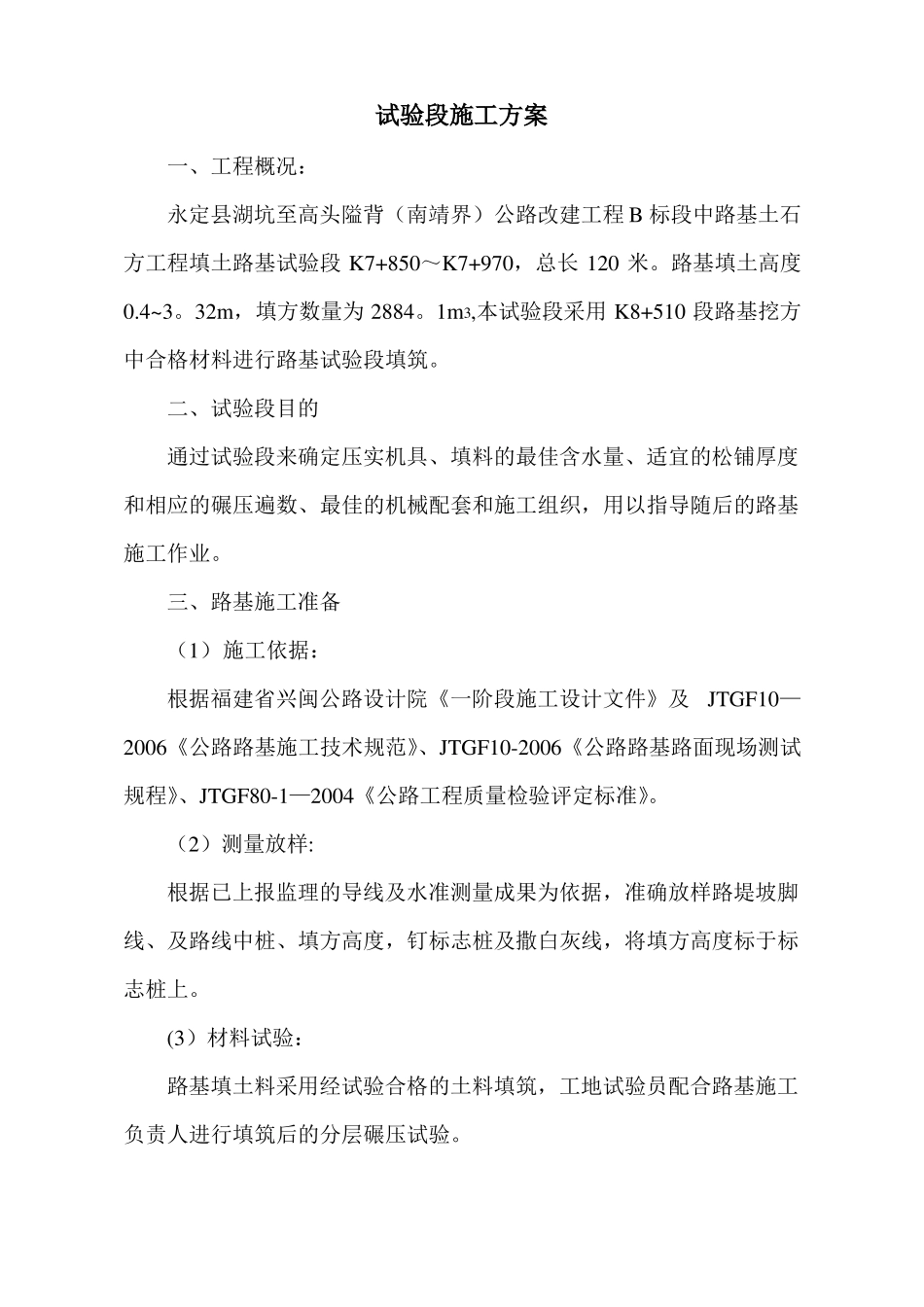

试验段施工方案一、工程概况:永定县湖坑至高头隘背(南靖界)公路改建工程B标段中路基土石方工程填土路基试验段K7+850~K7+970,总长120米
路基填土高度0
32m,填方数量为2884
1m3,本试验段采用K8+510段路基挖方中合格材料进行路基试验段填筑
二、试验段目的通过试验段来确定压实机具、填料的最佳含水量、适宜的松铺厚度和相应的碾压遍数、最佳的机械配套和施工组织,用以指导随后的路基施工作业
三、路基施工准备(1)施工依据:根据福建省兴闽公路设计院《一阶段施工设计文件》及JTGF10—2006《公路路基施工技术规范》、JTGF10-2006《公路路基路面现场测试规程》、JTGF80-1—2004《公路工程质量检验评定标准》
(2)测量放样:根据已上报监理的导线及水准测量成果为依据,准确放样路堤坡脚线、及路线中桩、填方高度,钉标志桩及撒白灰线,将填方高度标于标志桩上
(3)材料试验:路基填土料采用经试验合格的土料填筑,工地试验员配合路基施工负责人进行填筑后的分层碾压试验
(4)材料、设备管理人员认真做好机械、材料、人员的进场安排,确保施工顺利进行
四、本段配备的施工人员及机械如下表
主要施工人员姓名职称职务主要施工机械表机械名称挖掘机装载机自卸汽车振动压路机劳动力配备:普工8人规格型号SK350JGM755东风XG6184额定功率(KW)或容量(m3)吨位(T)1

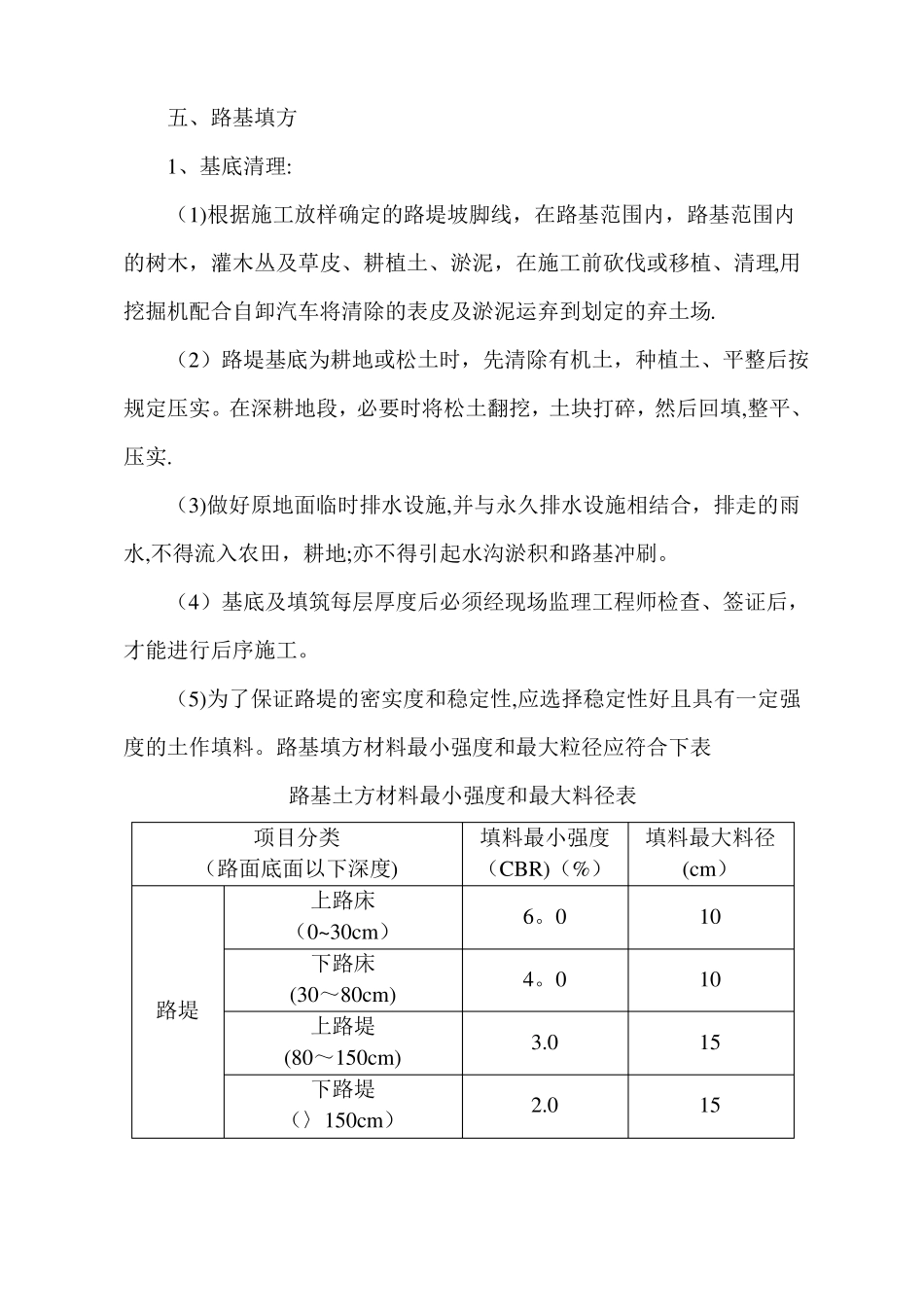

8m38T25T数量(台)33101五、路基填方1、基底清理:(1)根据施工放样确定的路堤坡脚线,在路基范围内,路基范围内的树木,灌木丛及草皮、耕植土、淤泥,在施工前砍伐或移植、清理,用挖掘机配合自卸汽车将清除的表皮及淤泥运弃到划定的弃土场
(2)路堤基底为耕地或松土时,先清除有机土,种植土、平整后按规定压实
在深耕地段,必要时将松土翻挖,土块打碎,然后回填,整平、压实
(3)做好原地
