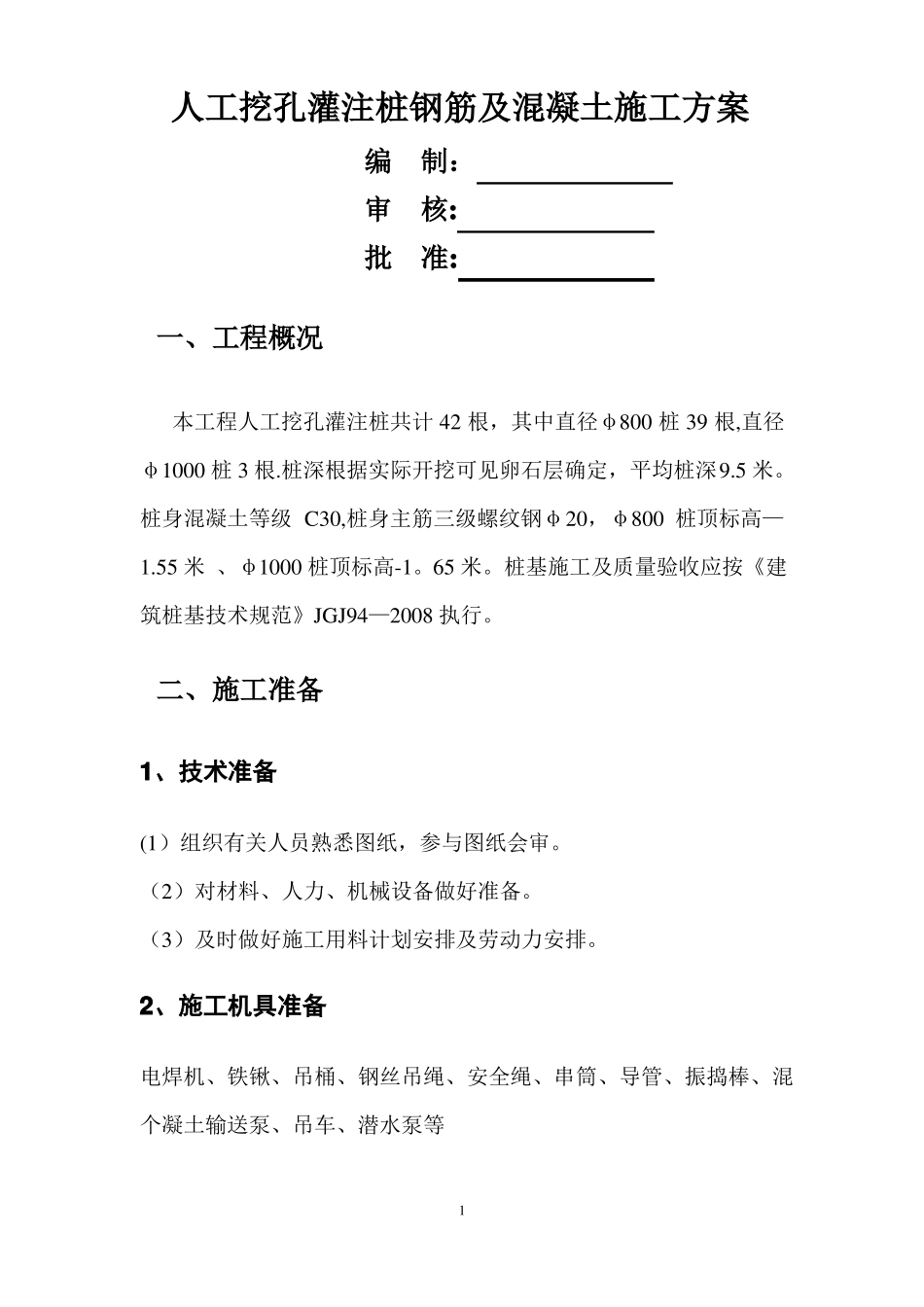

人工挖孔灌注桩钢筋及混凝土施工方案编制:审核:批准:一、工程概况本工程人工挖孔灌注桩共计42根,其中直径φ800桩39根,直径φ1000桩3根
桩深根据实际开挖可见卵石层确定,平均桩深9
桩身混凝土等级C30,桩身主筋三级螺纹钢φ20,φ800桩顶标高—1
55米、φ1000桩顶标高-1
桩基施工及质量验收应按《建筑桩基技术规范》JGJ94—2008执行
二、施工准备1、技术准备(1)组织有关人员熟悉图纸,参与图纸会审
(2)对材料、人力、机械设备做好准备
(3)及时做好施工用料计划安排及劳动力安排

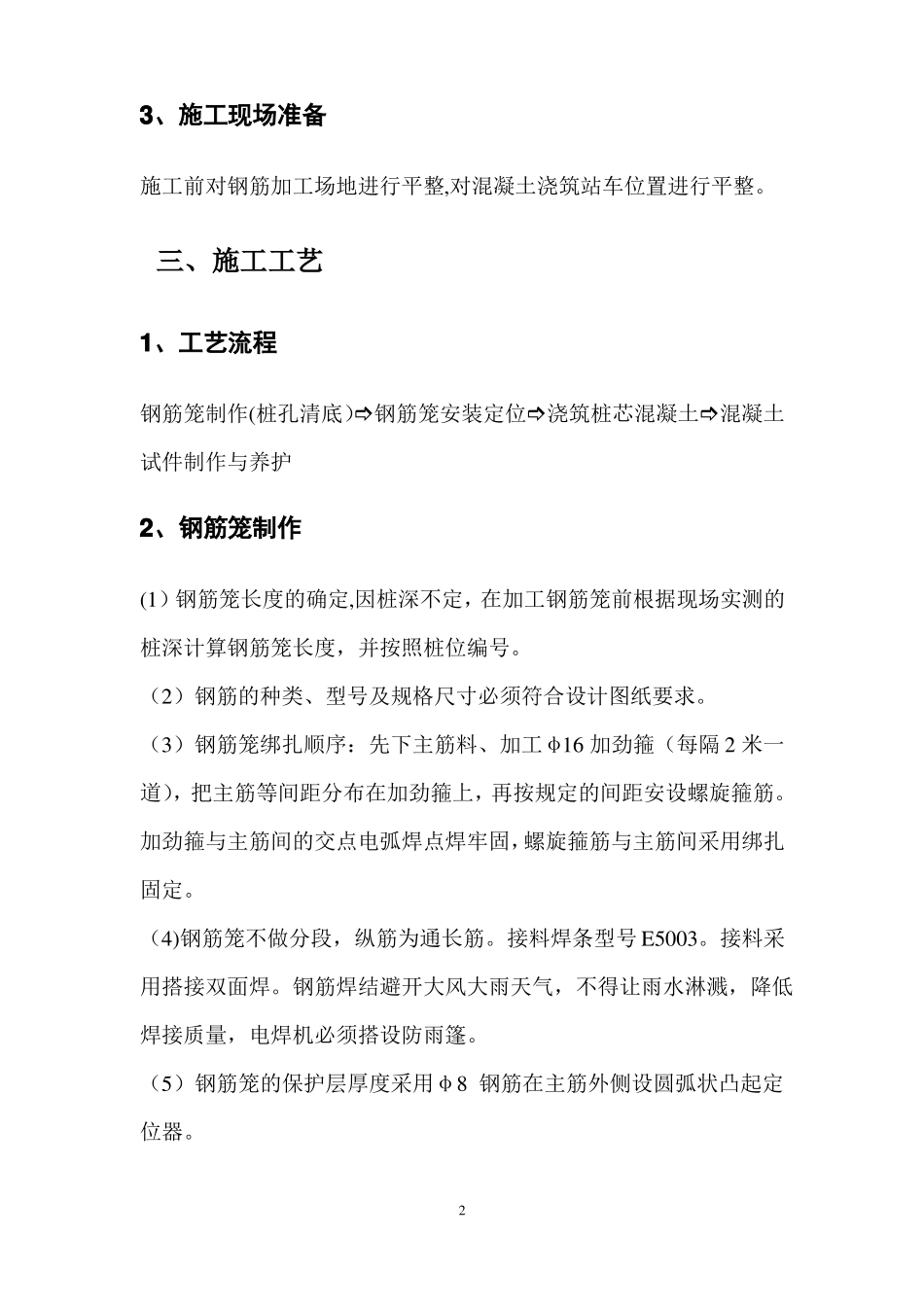

2、施工机具准备电焊机、铁锹、吊桶、钢丝吊绳、安全绳、串筒、导管、振捣棒、混个凝土输送泵、吊车、潜水泵等13、施工现场准备施工前对钢筋加工场地进行平整,对混凝土浇筑站车位置进行平整
三、施工工艺1、工艺流程钢筋笼制作(桩孔清底)钢筋笼安装定位浇筑桩芯混凝土混凝土试件制作与养护2、钢筋笼制作(1)钢筋笼长度的确定,因桩深不定,在加工钢筋笼前根据现场实测的桩深计算钢筋笼长度,并按照桩位编号
(2)钢筋的种类、型号及规格尺寸必须符合设计图纸要求
(3)钢筋笼绑扎顺序:先下主筋料、加工φ16加劲箍(每隔2米一道),把主筋等间距分布在加劲箍上,再按规定的间距安设螺旋箍筋
加劲箍与主筋间的交点电弧焊点焊牢固,螺旋箍筋与主筋间采用绑扎固定
(4)钢筋笼不做分段,纵筋为通长筋
接料焊条型号E5003
接料采用搭接双面焊
钢筋焊结避开大风大雨天气,不得让雨水淋溅,降低焊接质量,电焊机必须搭设防雨篷
(5)钢筋笼的保护层厚度采用φ8钢筋在主筋外侧设圆弧状凸起定位器

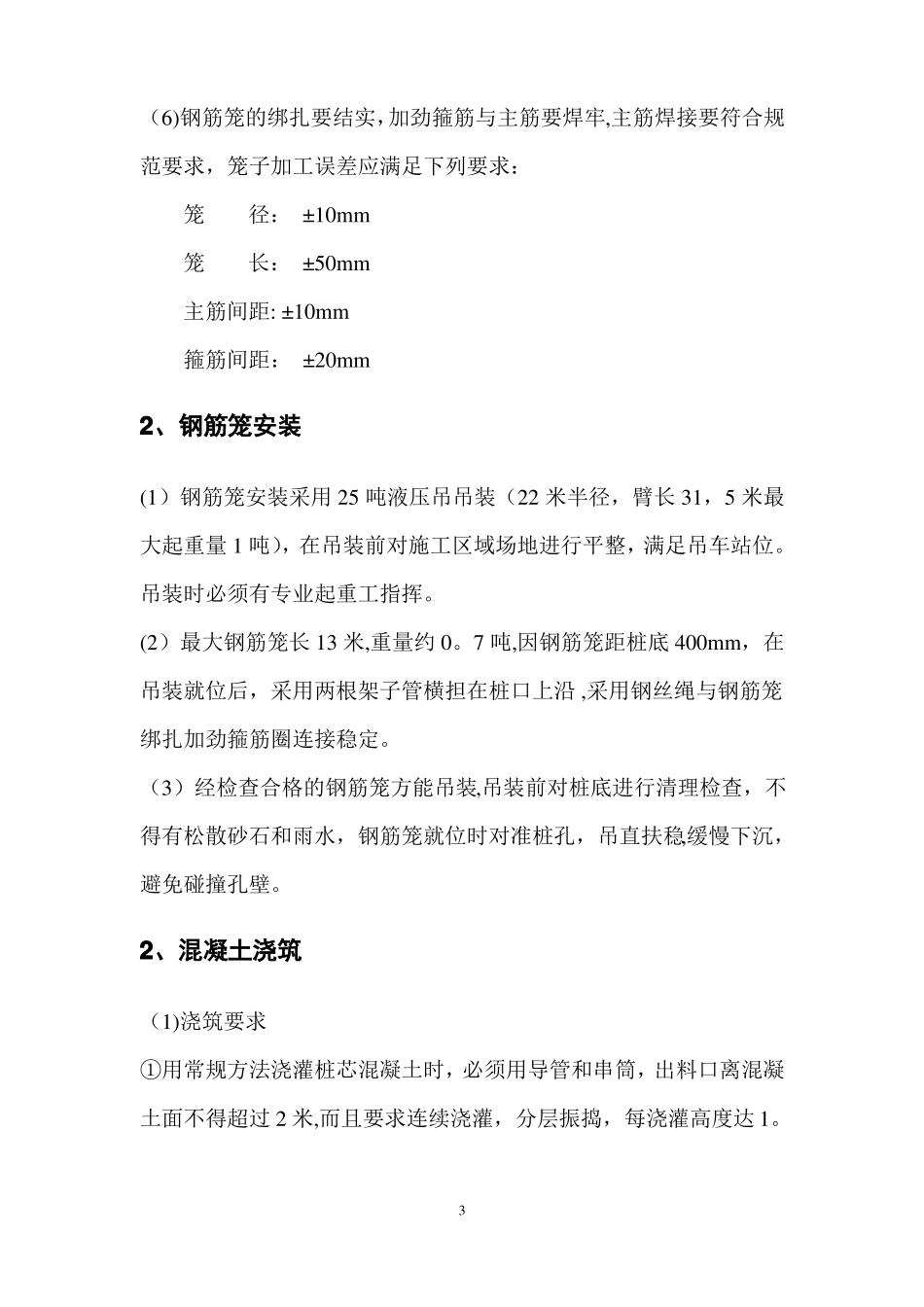

2(6)钢筋笼的绑扎要结实,加劲箍筋与主筋要焊牢,主筋焊接要符合规范要求,笼子加工误差应满足下列要求:笼径:±10mm笼长:±50mm主筋间距:±10mm箍筋间距:±20mm2、钢筋笼安装(1)钢筋笼安装采用25吨液
