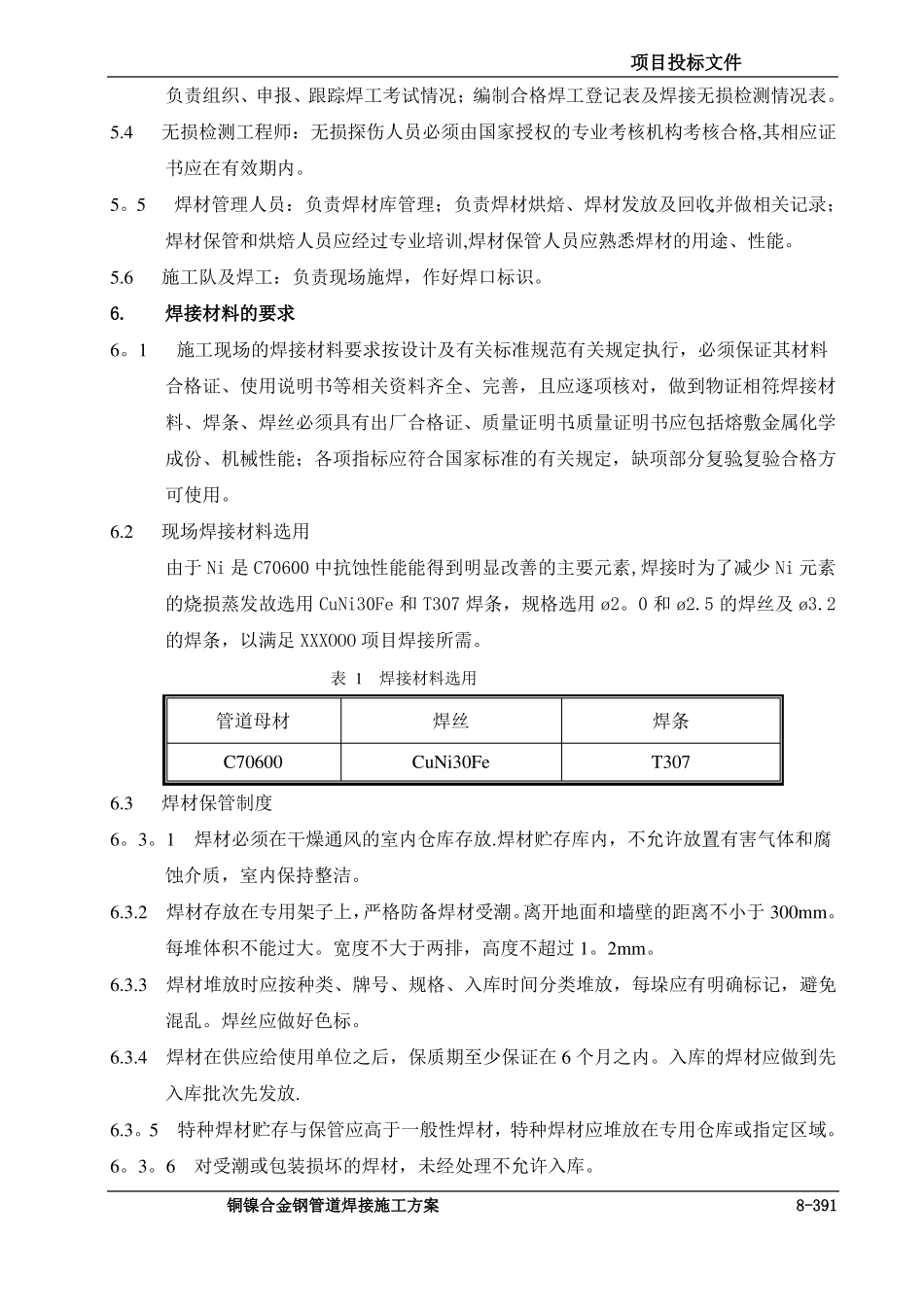

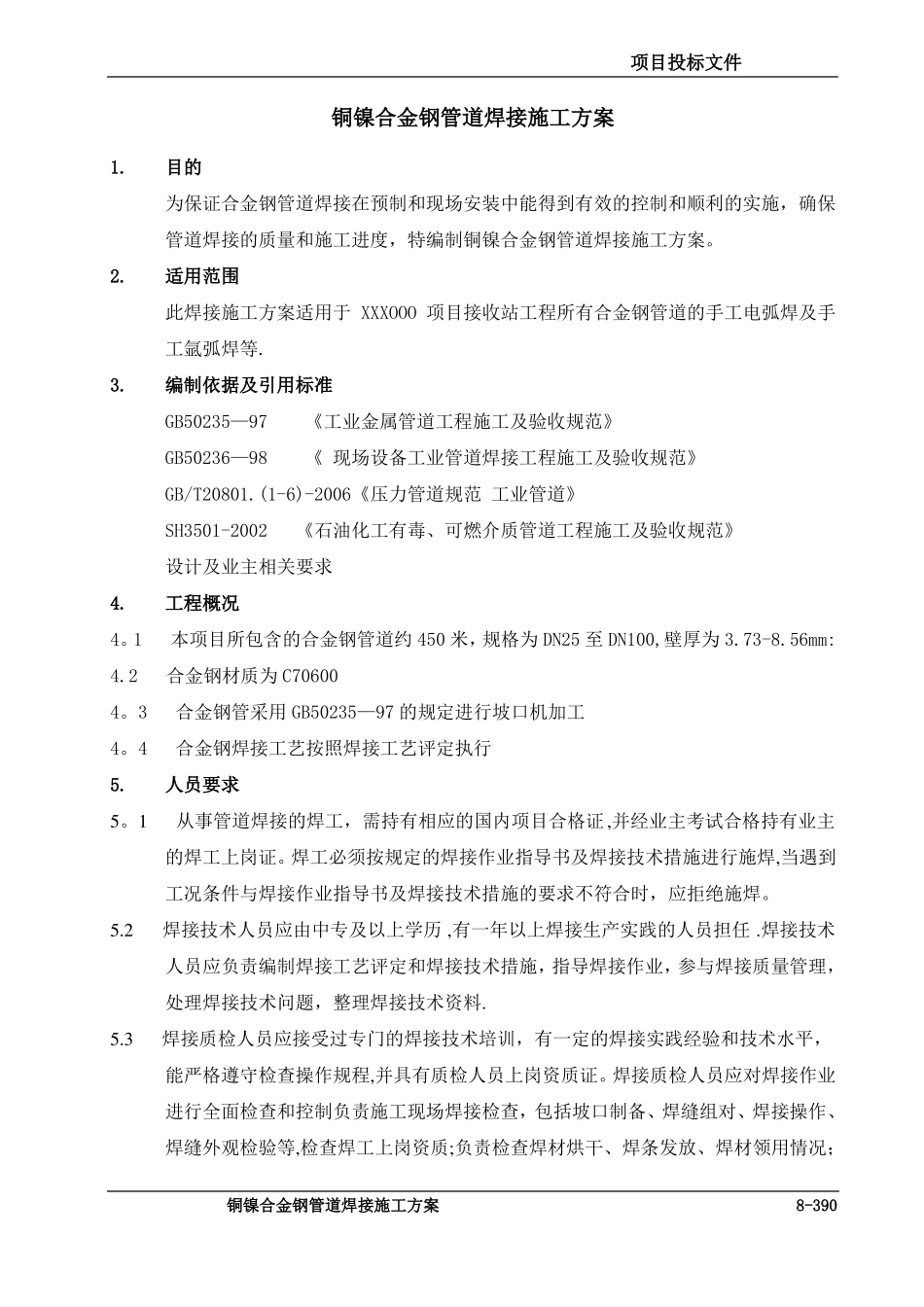

项目投标文件铜镍合金钢管道焊接施工方案1.目的为保证合金钢管道焊接在预制和现场安装中能得到有效的控制和顺利的实施,确保管道焊接的质量和施工进度,特编制铜镍合金钢管道焊接施工方案。2.适用范围此焊接施工方案适用于XXXOOO项目接收站工程所有合金钢管道的手工电弧焊及手工氩弧焊等.3.编制依据及引用标准GB50235—97《工业金属管道工程施工及验收规范》GB50236—98《现场设备工业管道焊接工程施工及验收规范》GB/T20801.(1-6)-2006《压力管道规范工业管道》SH3501-2002《石油化工有毒、可燃介质管道工程施工及验收规范》设计及业主相关要求4.工程概况4。1本项目所包含的合金钢管道约450米,规格为DN25至DN100,壁厚为3.73-8.56mm:4.2合金钢材质为C706004。3合金钢管采用GB50235—97的规定进行坡口机加工4。4合金钢焊接工艺按照焊接工艺评定执行5.人员要求5。1从事管道焊接的焊工,需持有相应的国内项目合格证,并经业主考试合格持有业主的焊工上岗证。焊工必须按规定的焊接作业指导书及焊接技术措施进行施焊,当遇到工况条件与焊接作业指导书及焊接技术措施的要求不符合时,应拒绝施焊。5.2焊接技术人员应由中专及以上学历,有一年以上焊接生产实践的人员担任.焊接技术人员应负责编制焊接工艺评定和焊接技术措施,指导焊接作业,参与焊接质量管理,处理焊接技术问题,整理焊接技术资料.5.3焊接质检人员应接受过专门的焊接技术培训,有一定的焊接实践经验和技术水平,能严格遵守检查操作规程,并具有质检人员上岗资质证。焊接质检人员应对焊接作业进行全面检查和控制负责施工现场焊接检查,包括坡口制备、焊缝组对、焊接操作、焊缝外观检验等,检查焊工上岗资质;负责检查焊材烘干、焊条发放、焊材领用情况;铜镍合金钢管道焊接施工方案8-390项目投标文件负责组织、申报、跟踪焊工考试情况;编制合格焊工登记表及焊接无损检测情况表。5.4无损检测工程师:无损探伤人员必须由国家授权的专业考核机构考核合格,其相应证书应在有效期内。5。5焊材管理人员:负责焊材库管理;负责焊材烘焙、焊材发放及回收,并做相关记录;焊材保管和烘焙人员应经过专业培训,焊材保管人员应熟悉焊材的用途、性能。5.6施工队及焊工:负责现场施焊,作好焊口标识。6.焊接材料的要求6。1施工现场的焊接材料要求按设计及有关标准规范有关规定执行,必须保证其材料合格证、使用说明书等相关资料齐全、完善,且应逐项核对,做到物证相符.焊接材料、焊条、焊丝必须具有出厂合格证、质量证明书.质量证明书应包括熔敷金属化学成份、机械性能;各项指标应符合国家标准的有关规定,缺项部分复验,复验合格方可使用。6.2现场焊接材料选用由于Ni是C70600中抗蚀性能能得到明显改善的主要元素,焊接时为了减少Ni元素的烧损蒸发故选用CuNi30Fe和T307焊条,规格选用ø2。0和ø2.5的焊丝及ø3.2的焊条,以满足XXXOOO项目焊接所需。表1焊接材料选用管道母材C706006.3焊材保管制度6。3。1焊材必须在干燥通风的室内仓库存放.焊材贮存库内,不允许放置有害气体和腐蚀介质,室内保持整洁。6.3.2焊材存放在专用架子上,严格防备焊材受潮。离开地面和墙壁的距离不小于300mm。每堆体积不能过大。宽度不大于两排,高度不超过1。2mm。6.3.3焊材堆放时应按种类、牌号、规格、入库时间分类堆放,每垛应有明确标记,避免混乱。焊丝应做好色标。6.3.4焊材在供应给使用单位之后,保质期至少保证在6个月之内。入库的焊材应做到先入库批次先发放.6.3。5特种焊材贮存与保管应高于一般性焊材,特种焊材应堆放在专用仓库或指定区域。6。3。6对受潮或包装损坏的焊材,未经处理不允许入库。铜镍合金钢管道焊接施工方案8-391焊丝CuNi30Fe焊条T307项目投标文件6。3。7一般焊材一次出库不能超过一天的用量,低氢焊条控制在四个小时的量。已经领出库的焊材,焊工必须保管好。当天使用不完的焊材当天退回焊材仓库。6.3。8焊材贮存库内,应设置去湿机、温湿仪且运行正常。低氢型焊材室内温度不低于5℃,相对空气湿度低于60%.6.4焊材的烘干使用制度6.4。1焊条的烘焙温度和保温时间,严格按焊条生产厂家推荐的烘焙规定或有关的技术规范要求进行.国外焊材的烘焙要...
