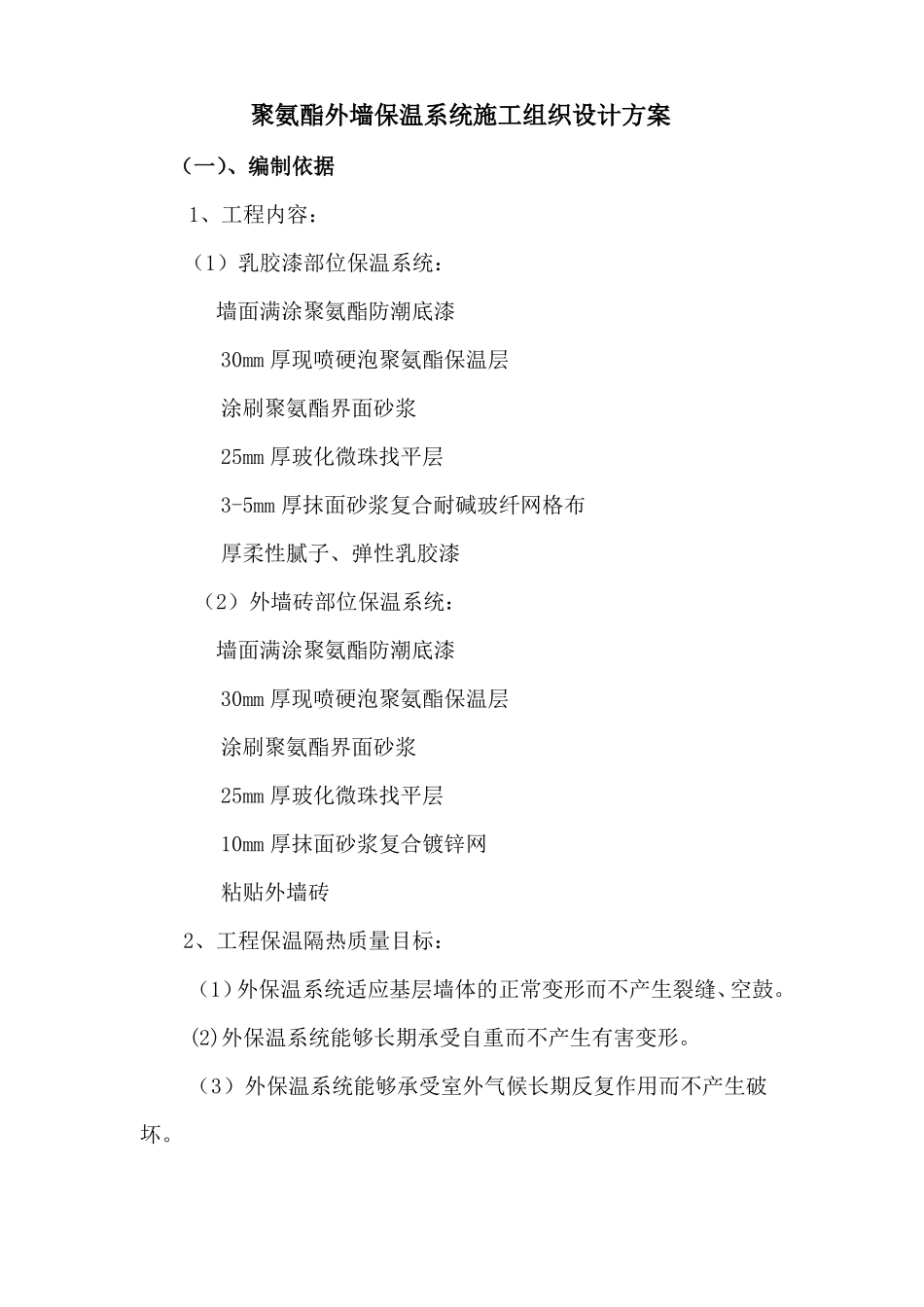

聚氨酯外墙保温系统施工组织设计方案(一)、编制依据1、工程内容:(1)乳胶漆部位保温系统:墙面满涂聚氨酯防潮底漆30mm厚现喷硬泡聚氨酯保温层涂刷聚氨酯界面砂浆25mm厚玻化微珠找平层3-5mm厚抹面砂浆复合耐碱玻纤网格布厚柔性腻子、弹性乳胶漆(2)外墙砖部位保温系统:墙面满涂聚氨酯防潮底漆30mm厚现喷硬泡聚氨酯保温层涂刷聚氨酯界面砂浆25mm厚玻化微珠找平层10mm厚抹面砂浆复合镀锌网粘贴外墙砖2、工程保温隔热质量目标:(1)外保温系统适应基层墙体的正常变形而不产生裂缝、空鼓
(2)外保温系统能够长期承受自重而不产生有害变形
(3)外保温系统能够承受室外气候长期反复作用而不产生破坏

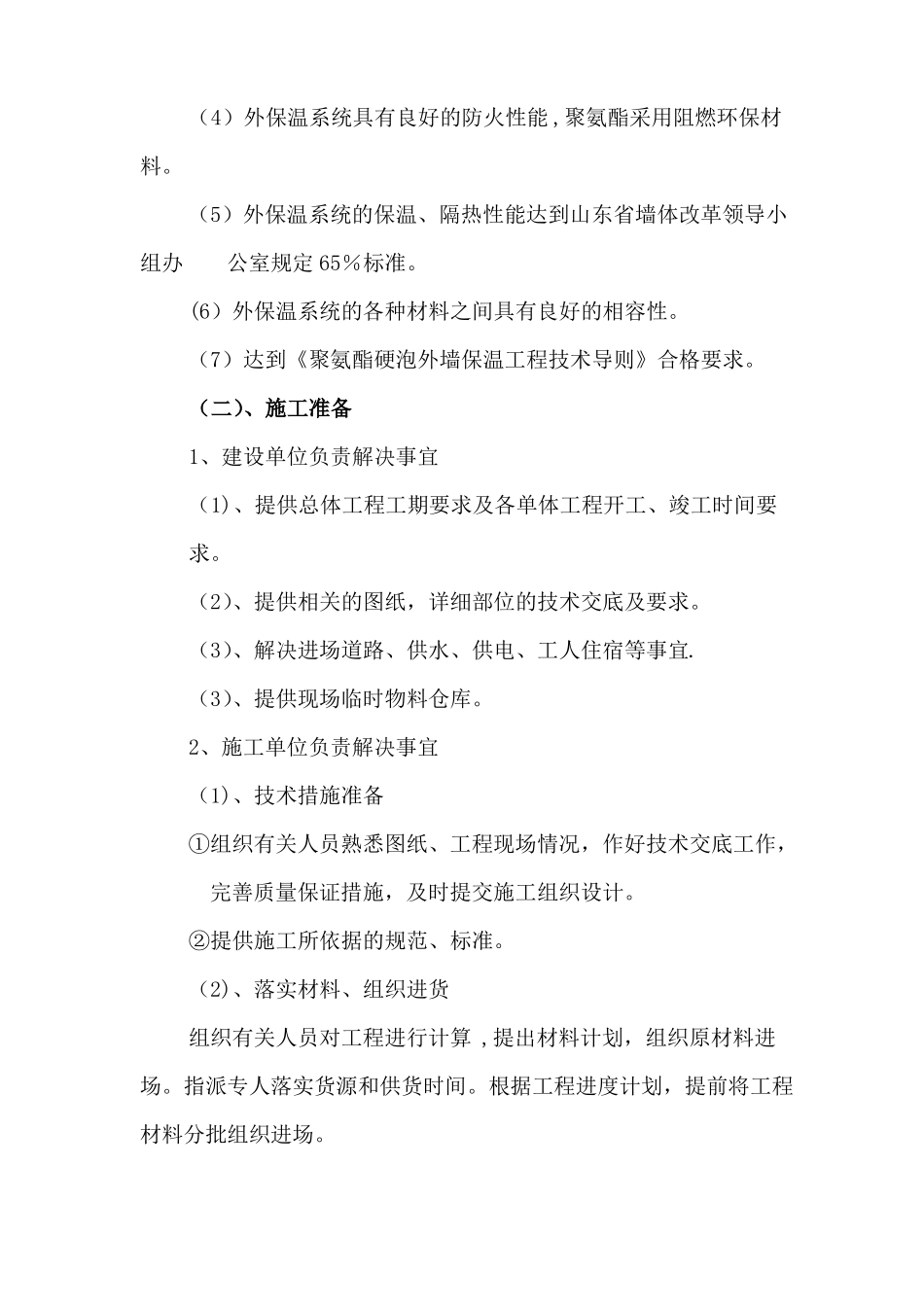

(4)外保温系统具有良好的防火性能,聚氨酯采用阻燃环保材料
(5)外保温系统的保温、隔热性能达到山东省墙体改革领导小组办公室规定65%标准
(6)外保温系统的各种材料之间具有良好的相容性
(7)达到《聚氨酯硬泡外墙保温工程技术导则》合格要求
(二)、施工准备1、建设单位负责解决事宜(1)、提供总体工程工期要求及各单体工程开工、竣工时间要求
(2)、提供相关的图纸,详细部位的技术交底及要求
(3)、解决进场道路、供水、供电、工人住宿等事宜
(3)、提供现场临时物料仓库
2、施工单位负责解决事宜(1)、技术措施准备①组织有关人员熟悉图纸、工程现场情况,作好技术交底工作,完善质量保证措施,及时提交施工组织设计
②提供施工所依据的规范、标准
(2)、落实材料、组织进货组织有关人员对工程进行计算,提出材料计划,组织原材料进场
指派专人落实货源和供货时间
根据工程进度计划,提前将工程材料分批组织进场
(3)、材料的技术资料材料进场,提供出厂合格证、检测报告,不合格材料严禁进入现场
提供保温系统的认定证书

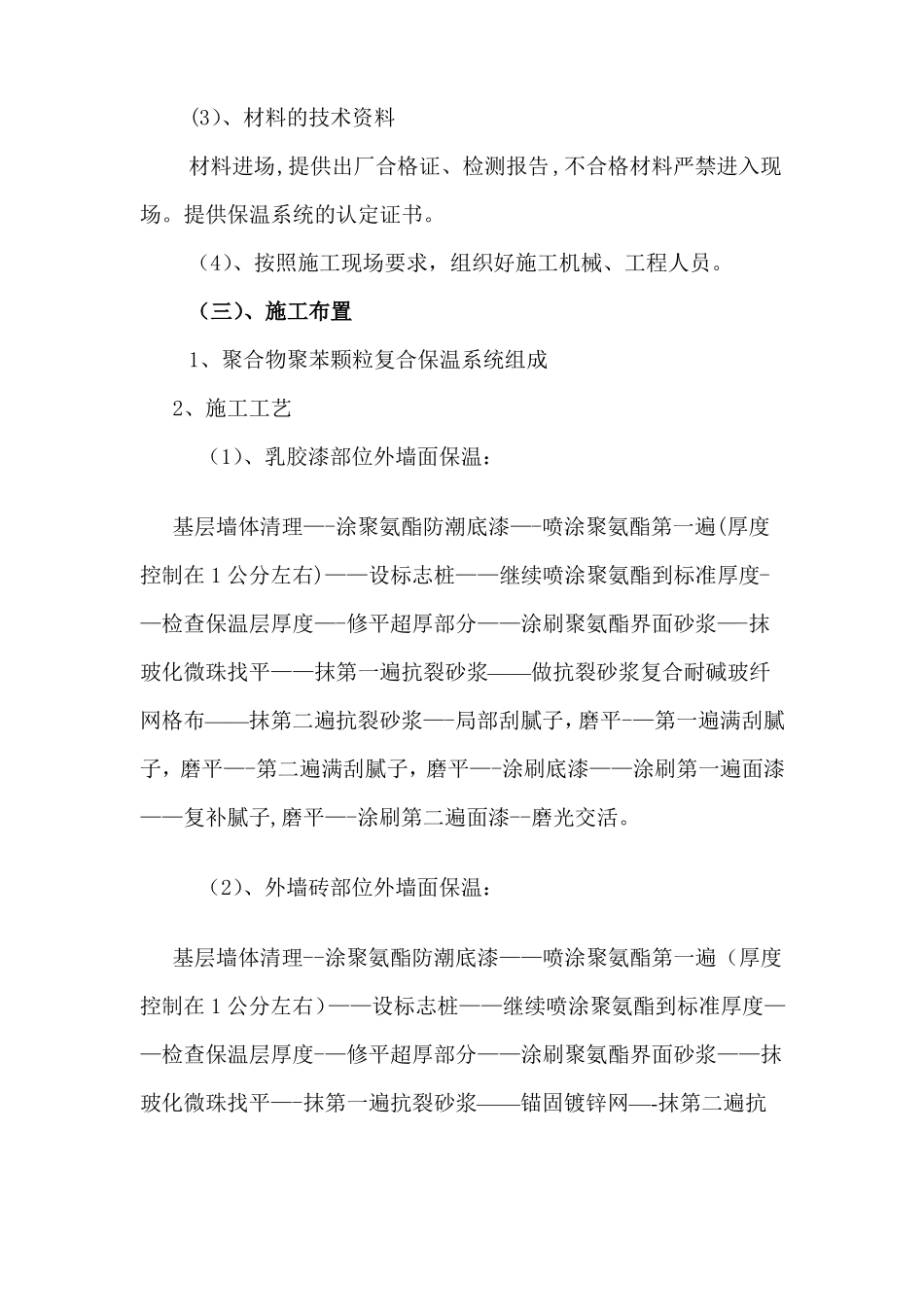

(4)、按照施工现场要求,组织好施工机械、工程人员
(三)、施工布置1、聚合物聚苯颗粒复合保温系统组
