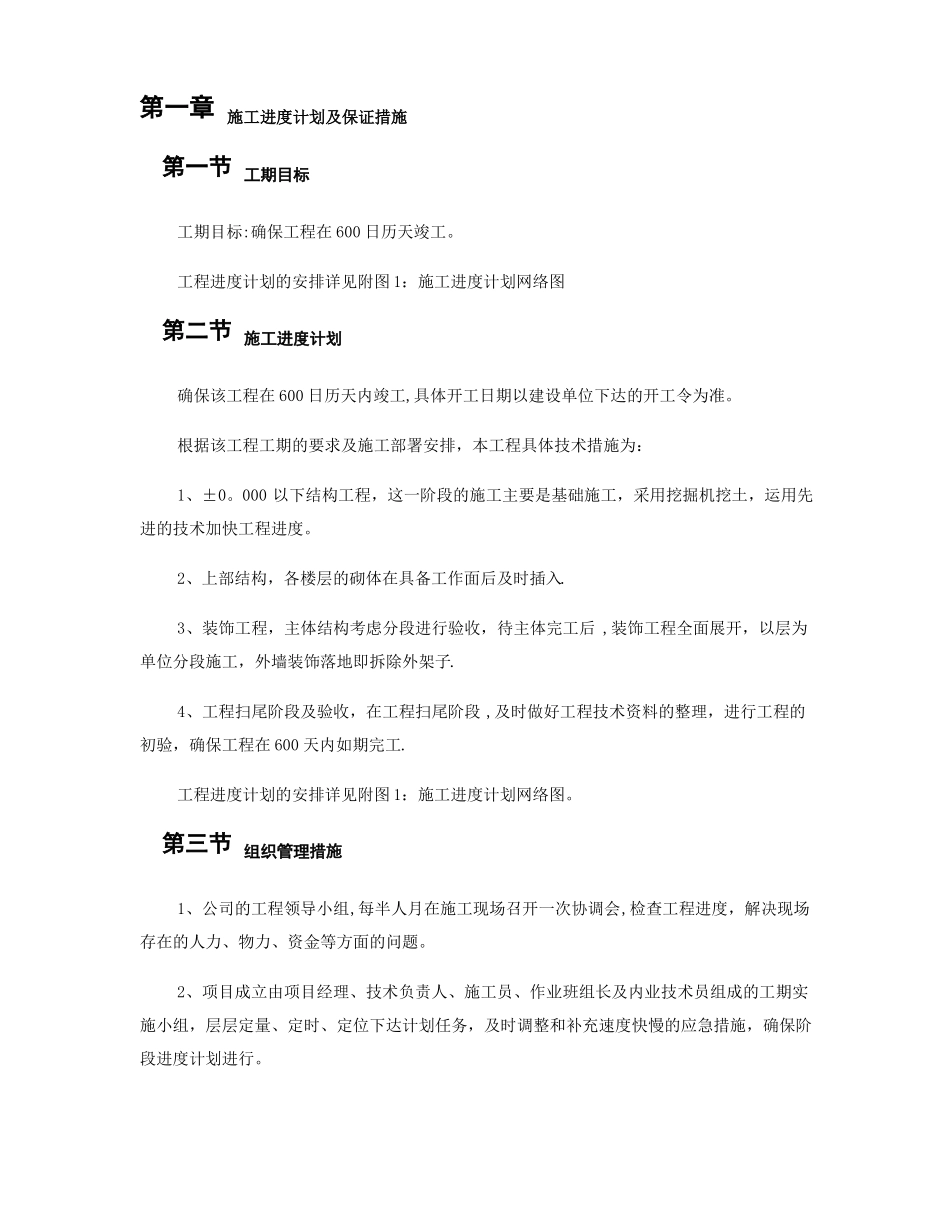

第一章施工进度计划及保证措施第一节工期目标工期目标:确保工程在600日历天竣工
工程进度计划的安排详见附图1:施工进度计划网络图第二节施工进度计划确保该工程在600日历天内竣工,具体开工日期以建设单位下达的开工令为准
根据该工程工期的要求及施工部署安排,本工程具体技术措施为:1、±0
000以下结构工程,这一阶段的施工主要是基础施工,采用挖掘机挖土,运用先进的技术加快工程进度
2、上部结构,各楼层的砌体在具备工作面后及时插入
3、装饰工程,主体结构考虑分段进行验收,待主体完工后,装饰工程全面展开,以层为单位分段施工,外墙装饰落地即拆除外架子
4、工程扫尾阶段及验收,在工程扫尾阶段,及时做好工程技术资料的整理,进行工程的初验,确保工程在600天内如期完工
工程进度计划的安排详见附图1:施工进度计划网络图
第三节组织管理措施1、公司的工程领导小组,每半人月在施工现场召开一次协调会,检查工程进度,解决现场存在的人力、物力、资金等方面的问题
2、项目成立由项目经理、技术负责人、施工员、作业班组长及内业技术员组成的工期实施小组,层层定量、定时、定位下达计划任务,及时调整和补充速度快慢的应急措施,确保阶段进度计划进行

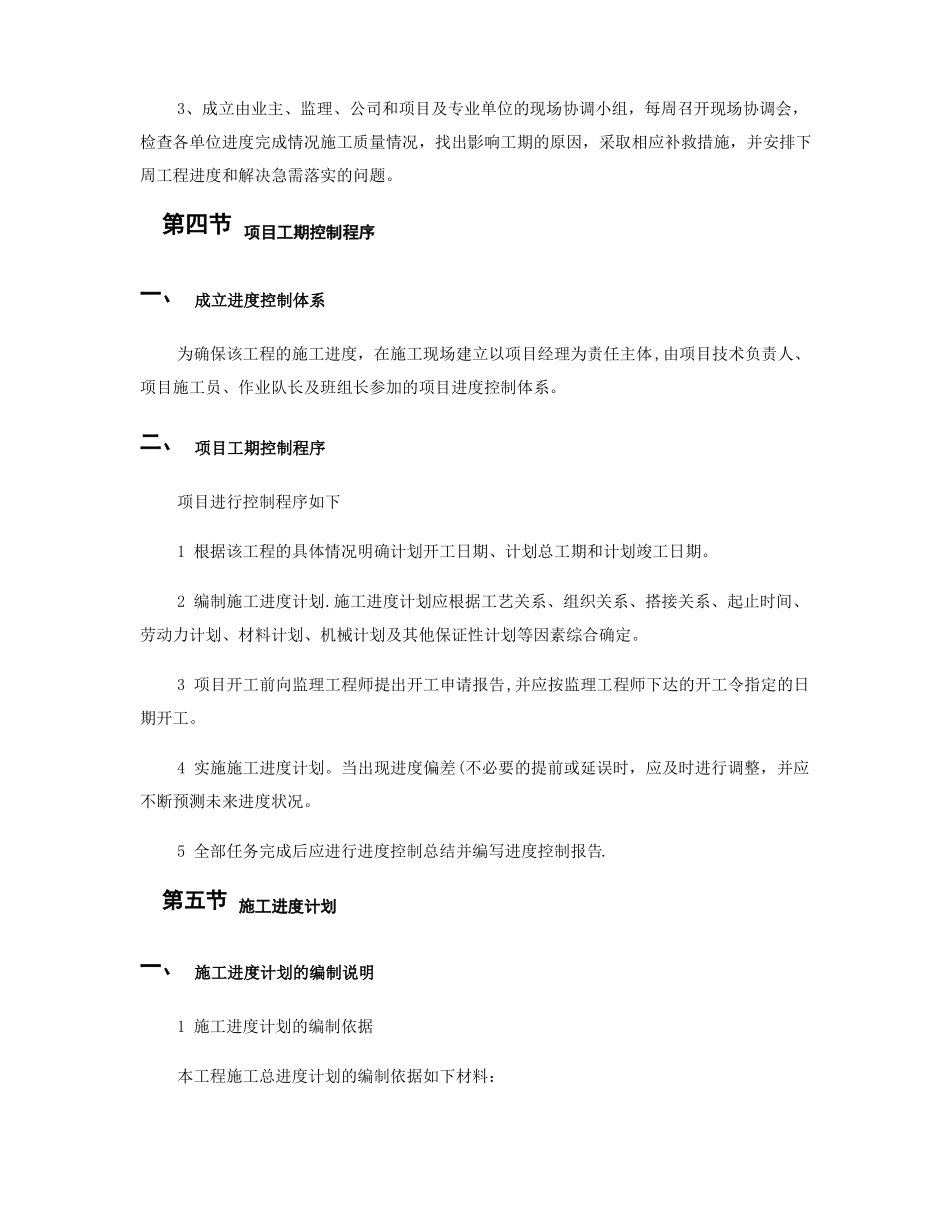

3、成立由业主、监理、公司和项目及专业单位的现场协调小组,每周召开现场协调会,检查各单位进度完成情况施工质量情况,找出影响工期的原因,采取相应补救措施,并安排下周工程进度和解决急需落实的问题
第四节项目工期控制程序一、成立进度控制体系为确保该工程的施工进度,在施工现场建立以项目经理为责任主体,由项目技术负责人、项目施工员、作业队长及班组长参加的项目进度控制体系
二、项目工期控制程序项目进行控制程序如下1根据该工程的具体情况明确计划开工日期、计划总工期和计划竣工日期
2编制施工进度计划

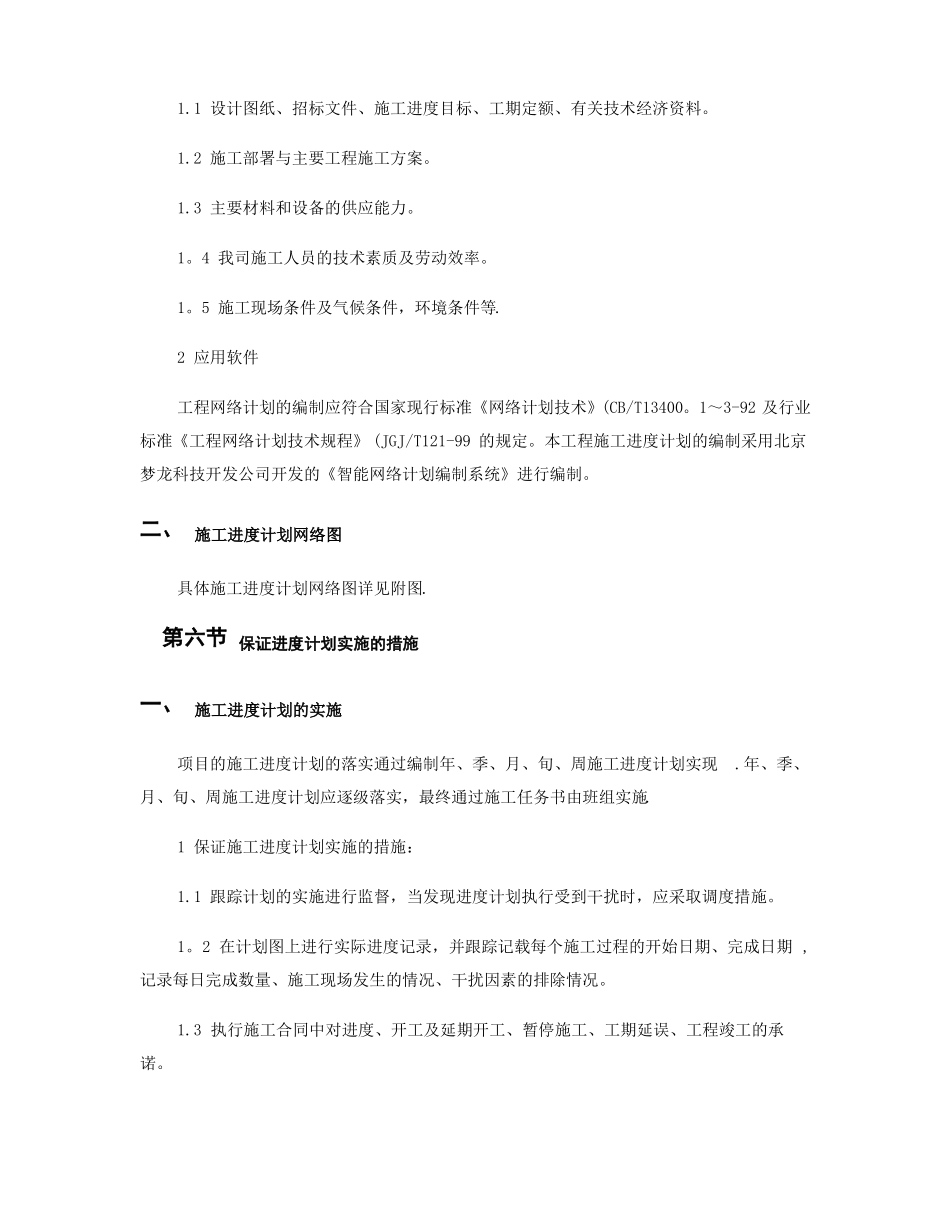

施工进度计划应根据工艺关系、组织关系、搭接关系、起止时间、劳动力计划、材料计划、机械计划
