污水池环氧沥青防水施工方案一、清理基层1、基层为混凝土的,处理要合乎要求,表面应坚实且具有一定的强度,清洁干净,表面无浮土,砂粒等污物,表面就平整、光滑、无松动,不应有大于0
5mm裂缝,对于有裂缝留的砂浆块或突出物以铲刀削平
2、对金属或水泥表面进行处理,用自动打磨机打磨施工表面,目的是祛油、祛污、除锈及表面拉毛,然后清除尘土
金属表面除锈等级为13,表面处理后要在4小时内涂上底漆防止产生浮锈
3、所有转角处应抹成R=5~10mm圆弧形,管道地漏等细部基层也应抹平压光,管道的套管应高出基层20mm以上,排水口地漏应低于防水基层,并应按规定找出坡度
二、施工工艺1、施工顺序增强措施→涂布底层涂料→涂料干涸→铺贴玻璃丝布层→涂布第二层涂料→铺贴玻璃钢丝布层→涂布第三层涂料→铺贴玻璃钢丝布层→涂布第四层涂料→工程验收
2、增强处理:在阴阳角、管道周围,施工缝及裂纹等均需增强措施,其做法是第一道涂料施工前该部位增强涂布一道涂料
3、涂布底层涂料:从池内壁距离地面较高的位置刷环氧树脂料,墙角及水管四周必须多刷一层树脂料,使之均匀渗入池壁,越深越好,为衬层的牢固粘结成为一体打好基础
涂布底层环氧树脂涂料,力求厚薄一致
平面施工后,在涂层未固化前不宜上人踩踏,涂抹施工过程中应留出退路,可以分区分片用后退法涂刷施工
可涂一至两次,每次厚度约0
1mm,自然固化后,间隔时间不小于24小时
4、铺贴玻璃丝布:(1)底层涂料涂完后铺贴后铺贴一层玻璃丝布
玻璃布必须浸泡在配制好的环氧树脂料中一至两分钟到完全浸透,拿出来去掉多余的环氧树脂料,使之存量在20-25%(放开玻璃布,环氧树脂不很快下滴),如附带环氧树脂料过多,在干燥固化过程中,树脂料容易形成流痕,影响玻璃钢的平整度
(2)管口处用环氧树脂腻子抹平,再用浸了环氧树脂的玻璃布包在管子周围,杜绝四周漏水

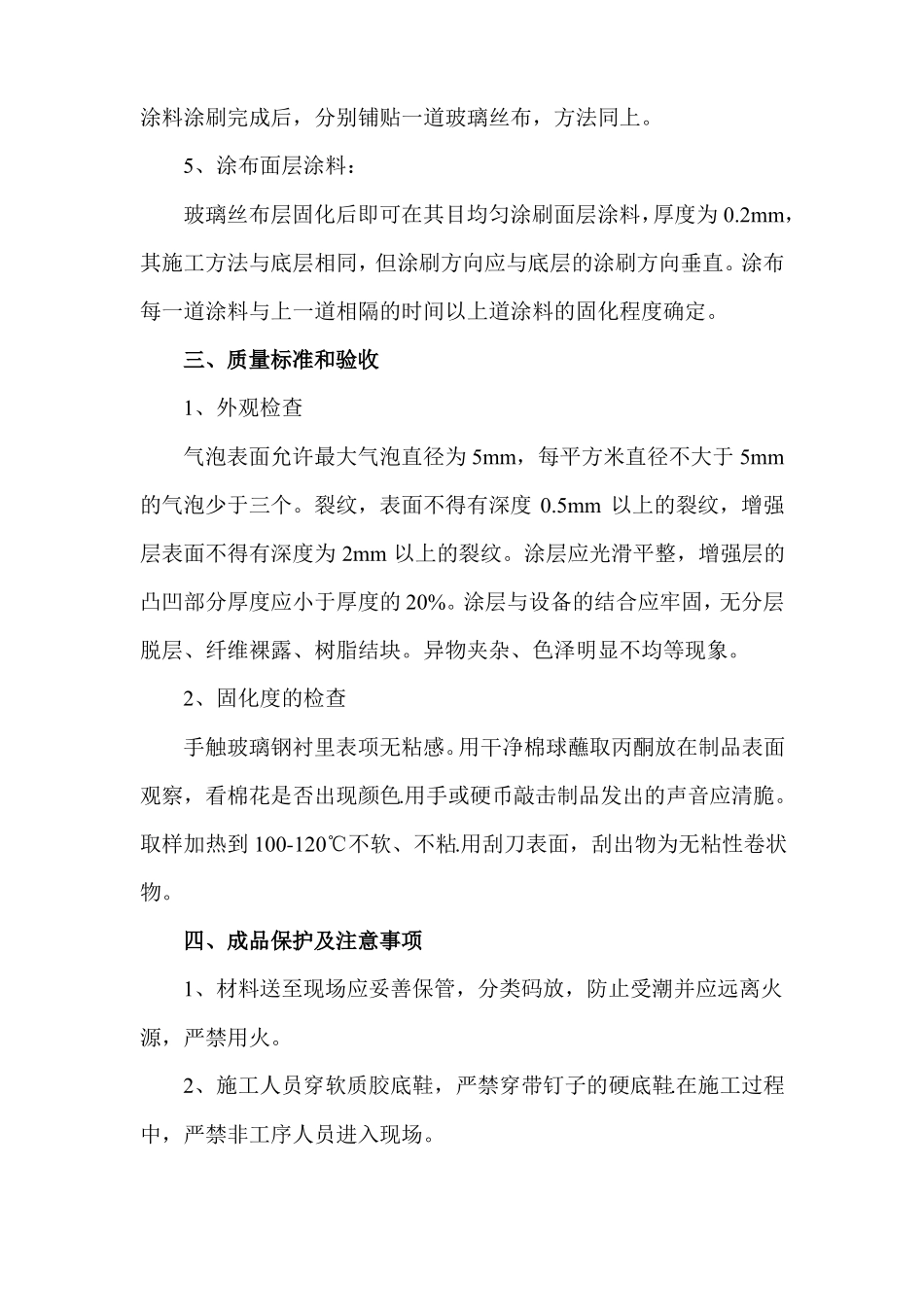

(3)贴布原则大致是:先平面,后大面,
