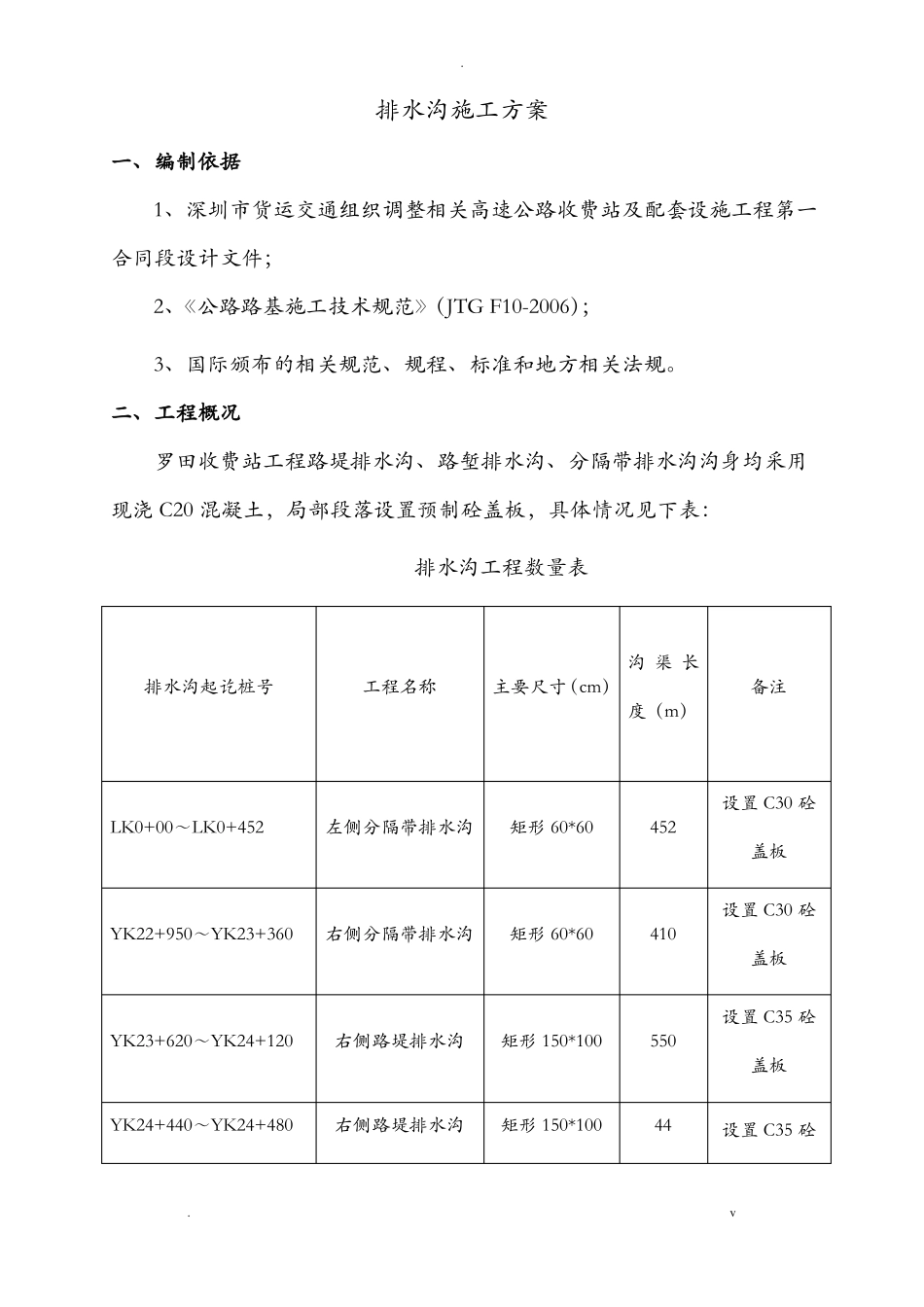

排水沟施工方案一、编制依据1、深圳市货运交通组织调整相关高速公路收费站及配套设施工程第一合同段设计文件;2、《公路路基施工技术规范》(JTGF10-2006);3、国际颁布的相关规范、规程、标准和地方相关法规
二、工程概况罗田收费站工程路堤排水沟、路堑排水沟、分隔带排水沟沟身均采用现浇C20混凝土,局部段落设置预制砼盖板,具体情况见下表:排水沟工程数量表沟渠长排水沟起讫桩号工程名称设置C30砼LK0+00~LK0+452左侧分隔带排水沟矩形60*60452盖板设置C30砼YK22+950~YK23+360右侧分隔带排水沟矩形60*60410盖板设置C35砼YK23+620~YK24+120右侧路堤排水沟矩形150*100550盖板YK24+440~YK24+480右侧路堤排水沟矩形150*10044设置C35砼主要尺寸(cm)度(m)备注

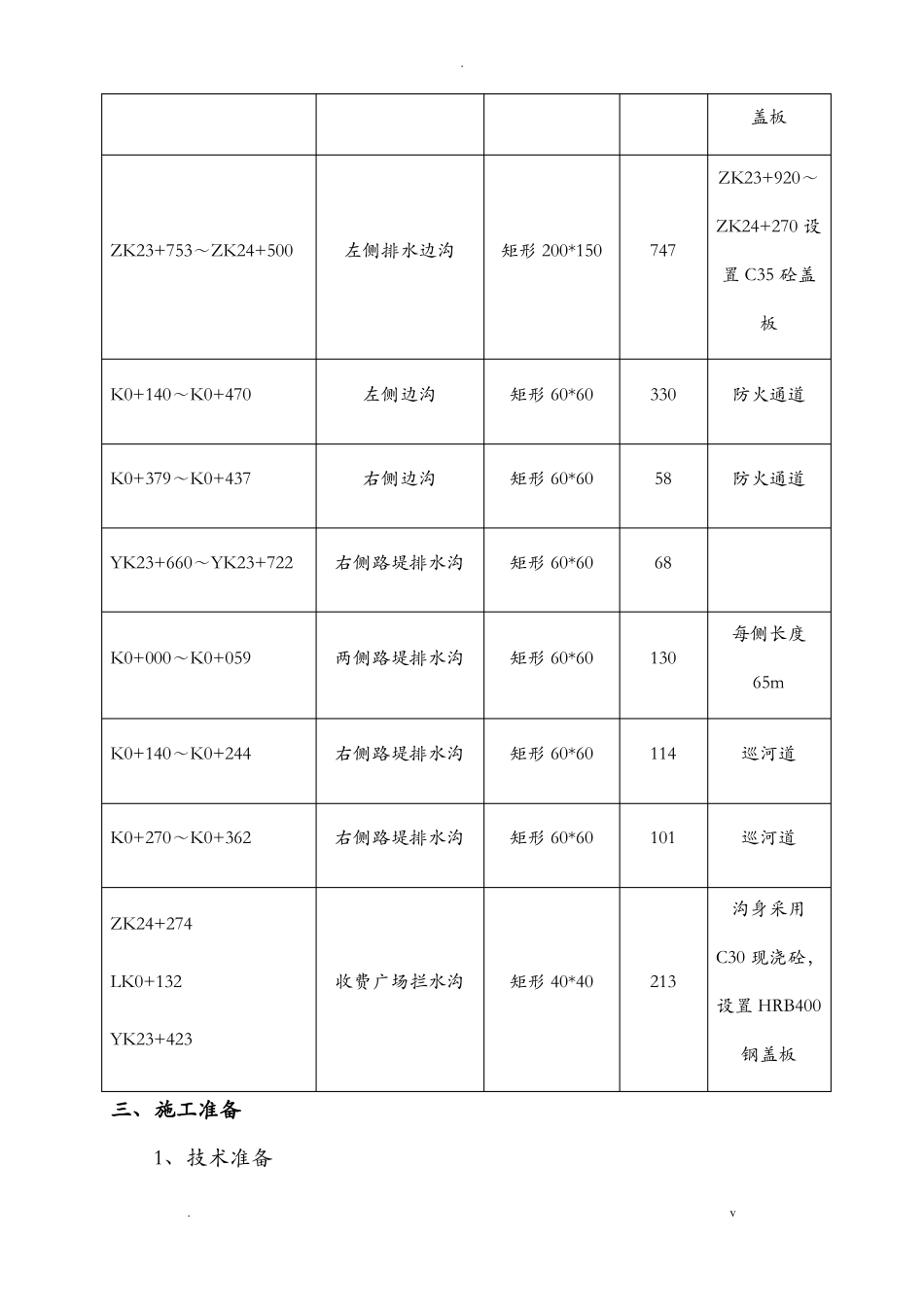

盖板ZK23+920~ZK24+270设ZK23+753~ZK24+500左侧排水边沟矩形200*150747置C35砼盖板K0+140~K0+470左侧边沟矩形60*60330防火通道K0+379~K0+437右侧边沟矩形60*6058防火通道YK23+660~YK23+722右侧路堤排水沟矩形60*6068每侧长度K0+000~K0+059两侧路堤排水沟矩形60*6013065mK0+140~K0+244右侧路堤排水沟矩形60*60114巡河道K0+270~K0+362右侧路堤排水沟矩形60*60101巡河道ZK24+274LK0+132YK23+423收费广场拦水沟矩形40*40213沟身采用C30现浇砼,设置HRB400钢盖板三、施工准备1、技术准备
1)开工前组织技术
